Договор технологического присоединения: что проверить до подписания или оплаты

Получить договор от сетевой организации — ещё не значит, что самое сложное позади.

Наоборот, именно в этот момент становится понятно, что вам фактически предлагают построить, за какие деньги и в какие сроки.

Поэтому я не советую начинать проверку договора с последней страницы и строки «Стоимость технологического присоединения». Цена важна, но она — следствие. Сначала нужно разобраться, какая схема подключения заложена в документах и кто за что отвечает.

Есть и ещё один нюанс, который в 2026 году особенно важен. Для ряда заявителей договор уже не выглядит как привычный бумажный документ, который нужно распечатать и подписать. Условия договора, технические условия и счёт размещаются в личном кабинете, а оплата счёта признаётся акцептом договора и технических условий. Иными словами, нажимая «оплатить», человек в некоторых случаях одновременно соглашается со всей предложенной схемой подключения.

Поэтому название этой статьи можно было бы сформулировать ещё проще:

Сначала прочитайте. Потом платите.

Что вообще представляет собой договор технологического присоединения

Технологическое присоединение осуществляется на основании договора между заявителем и сетевой организацией. Для сетевой организации его заключение обязательно: она не вправе просто решить, что конкретного заявителя подключать не хочет. При необоснованном отказе или уклонении Правила предусматривают возможность судебного понуждения к заключению договора и взыскания причинённых убытков.

Сам договор — это не один пункт о цене.

Типовые формы включают:

  • предмет договора;

  • обязанности сетевой организации;

  • обязанности заявителя;

  • плату и порядок расчётов;

  • разграничение ответственности;

  • условия изменения и расторжения;

  • ответственность сторон;

  • порядок разрешения споров.

А технические условия являются частью договорной конструкции и определяют конкретную схему будущего подключения. Для разных категорий заявителей Правила предусматривают разные типовые формы договоров.

Поэтому договор и технические условия нужно читать вместе.

Если открыть только договор, часть самых важных решений останется за кадром.


Первое, что я проверяю: мощность

Начинаем с простой цифры.

Допустим, вы подавали заявку на 100 кВт.

В договоре и технических условиях должно быть понятно:

  • какая максимальная мощность закрепляется за объектом;

  • учтена ли ранее присоединённая мощность;

  • не изменилась ли величина по сравнению с заявкой;

  • к какой точке эта мощность относится.

Особенно внимательно стоит смотреть документы при увеличении мощности.

Представим объект, у которого уже есть 50 кВт. Собственнику требуется 100 кВт всего.

Тогда речь идёт не о получении ещё 100 кВт сверху, а об увеличении существующей мощности до необходимой величины.

На бумаге разница выглядит небольшой. В техническом решении она иногда означает совершенно другой объём работ.

Именно поэтому заявку на мощность лучше проверять ещё до подачи. Но если договор уже получен — возвращаемся к исходным данным и сверяем всё заново.


Точка присоединения: маленькая строка с большими последствиями

Один из самых недооценённых пунктов.

Точка присоединения определяет, где именно ваш объект будет связан с электрической сетью. От неё могут зависеть длина линии, объём строительства и то, какие работы придётся выполнять заявителю.

Представьте два варианта.

В первом объект подключают к линии рядом с участком.

Во втором точка оказывается в нескольких сотнях метров, и между ней и объектом появляется необходимость строительства дополнительной инфраструктуры.

Мощность одна и та же. Дом или магазин тот же. Но экономика подключения уже совершенно другая.

Поэтому, увидев высокую стоимость, я обычно спрашиваю не только:

«Почему так дорого?»

Гораздо полезнее спросить:

«Почему выбрана именно эта точка присоединения?»

Иногда ответ на этот вопрос объясняет половину стоимости договора.


Кто должен строить линию

Здесь регулярно возникает путаница.

Заявитель видит в технических условиях строительство линии и автоматически предполагает, что линию придётся строить ему самому.

Это не обязательно так.

Типовые условия предусматривают обязанность сетевой организации выполнить возложенные на неё мероприятия по технологическому присоединению, включая необходимые отношения с третьими лицами, до установленных договором границ участка или точки присоединения — в зависимости от конкретной категории и формы договора.

Поэтому нужно разделить две вещи:

что необходимо построить для подключения вообще

и

кто именно обязан это построить.

Это далеко не одно и то же.

Если в технических условиях указана линия длиной 300 метров, сначала смотрим, в чьей части мероприятий она находится. И только после этого считаем собственные расходы.


Технические условия важнее красивой первой страницы договора

Сам договор обычно выглядит вполне спокойно.

Стороны, предмет, цена, сроки.

А вот технические условия отвечают на практические вопросы:

  • откуда будет подключён объект;

  • к какому уровню напряжения;

  • какая выделяется мощность;

  • какая категория надёжности применяется;

  • что строит сетевая организация;

  • что делает заявитель;

  • требуется ли реконструкция;

  • где устанавливается прибор учёта;

  • какие мероприятия должны быть выполнены до подачи напряжения.

Именно здесь чаще всего находится причина дорогого подключения.

Например, сама стоимость может быть рассчитана математически совершенно правильно.

Но если исходные технические условия предусматривают строительство лишнего километра линии, спорить только с арифметикой бессмысленно.

Нужно сначала проверить само техническое решение.



Стоимость: проверяем не сумму, а её происхождение

Допустим, в договоре указано:

4 800 000 рублей.

Само по себе это число ничего не говорит о законности расчёта.

Нужно понять, из чего оно получилось.

В зависимости от условий технологического присоединения стоимость может быть связана со строительством и реконструкцией:

  • воздушных линий;

  • кабельных линий;

  • трансформаторных подстанций;

  • распределительных устройств;

  • существующих электрических сетей;

  • других объектов электросетевого хозяйства.

Для соответствующих случаев применяются стандартизированные тарифные ставки и региональные тарифные решения.

Поэтому к дорогому договору желательно получить именно расчёт платы, а не удовлетворяться фразой сотрудника:

«Так посчитала программа».

Программа считает по введённым в неё исходным данным. А вопрос часто как раз в исходных данных.


Срок договора: ищите не одну дату

Очень распространённая ошибка — найти в договоре срок технологического присоединения и на этом успокоиться.

Я бы посмотрел шире.

Нужно понять:

когда начинается отсчёт;

что к этому моменту должен сделать заявитель;

когда свою часть должна завершить сетевая организация;

есть ли обстоятельства, которые позволяют изменить срок;

какая ответственность предусмотрена за просрочку.

Для разных категорий заявителей сроки технологического присоединения различаются, поэтому универсальное правило «всех обязаны подключить за столько-то месяцев» здесь не работает.

Особенно аккуратно нужно относиться к формулировкам, связывающим выполнение обязательств сетевой организации с действиями заявителя.

Если вы сами не выполнили технические условия, спор о просрочке становится значительно сложнее.


Отдельно проверьте категорию надёжности

Для обычного частного дома этот вопрос редко становится проблемой.

Для бизнеса — вполне.

Если объекту действительно необходимо резервное электроснабжение, повышенная категория надёжности оправданна.

Но иногда заявитель выбирает её ещё при подаче заявки, не оценив последствия.

Дополнительный источник питания — это не просто строчка в договоре. За ним могут стоять дополнительные сети, оборудование и совершенно другая стоимость подключения.

Поэтому при дорогом коммерческом договоре я всегда возвращаюсь к вопросу:

Нужна ли объекту именно такая категория надёжности?

Не юридически «можно ли её получить», а действительно ли она нужна бизнесу.


Самое важное изменение для многих заявителей: оплата может означать согласие с договором

Раньше у большинства людей договор ассоциировался с простой процедурой:

получил документ → прочитал → подписал → отправил обратно.

Сейчас для ряда распространённых категорий схема другая.

Сетевая организация размещает в личном кабинете:

  • условия типового договора;

  • счёт;

  • технические условия;

  • необходимые инструкции.

При этом наличие договора подтверждается документом об оплате, а сами условия договора и технические условия рассматриваются как предложение заключить договор. Оплата счёта является его принятием.

Это принципиальный момент.

Если вы не согласны с точкой присоединения, обязанностями сторон, сроком или другими условиями, сначала нужно разобраться с разногласиями.

А не платить «чтобы заявка не пропала», рассчитывая поспорить потом.


Что делать, если условия договора не устраивают

Для заявителей, подпадающих под специальный порядок раздела X Правил, предусмотрен достаточно короткий срок.

Если заявитель не согласен с размещёнными документами или считает, что они не соответствуют Правилам, он вправе в течение 5 рабочих дней направить мотивированный отказ от заключения договора с предложениями по изменению документов и требованием привести их в соответствие с Правилами.

После получения такого требования сетевая организация должна разместить исправленные документы в течение 10 рабочих дней.

Обратите внимание на срок.

Не месяц.

Не «когда появится время».

Пять рабочих дней.

Поэтому договор, который появился в личном кабинете, лучше посмотреть сразу.


«Мотивированный отказ» — это не письмо «я не согласен»

Слова здесь имеют значение.

Письмо:

«Стоимость слишком высокая, прошу уменьшить»

само по себе редко решает проблему.

Нужно объяснить, с чем конкретно вы не согласны и почему.

Например:

  • неверно указана максимальная мощность;

  • технические условия не соответствуют заявке;

  • неправильно определены обязанности сторон;

  • используется спорная точка присоединения;

  • применён неправильный тариф;

  • в расчёт включено мероприятие без достаточного основания;

  • срок не соответствует Правилам.

Чем точнее сформулировано нарушение, тем содержательнее должен быть ответ сетевой организации.


Нужно ли подписывать договор на 15 кВт

Здесь как раз работает тот самый современный порядок, который часто удивляет заявителей.

Для целого ряда массовых категорий договор заключается через личный кабинет, и его действие не зависит от наличия отдельного бумажного экземпляра с двумя подписями. Подтверждением заключения договора служит оплата выставленного счёта.

Поэтому вопрос:

«А где мой подписанный договор?»

не всегда означает, что договора нет.

Нужно смотреть, к какой категории относится ваше подключение и какая процедура применяется именно к нему.


А для бизнеса всё так же?

Не обязательно.

Правила содержат разные типовые формы и разные процедуры для различных категорий заявителей — физических лиц, предпринимателей, юридических лиц, объектов разной мощности и сложных технологических присоединений.

Для части массовых заявителей работает электронный порядок через личный кабинет.

Для более крупных и специальных присоединений процедура может существенно отличаться.

Особая история — технологическое присоединение по индивидуальному проекту. Там есть отдельный порядок определения платы и заключения договора, поэтому переносить на такой объект правила обычного подключения до 15 или 150 кВт нельзя.

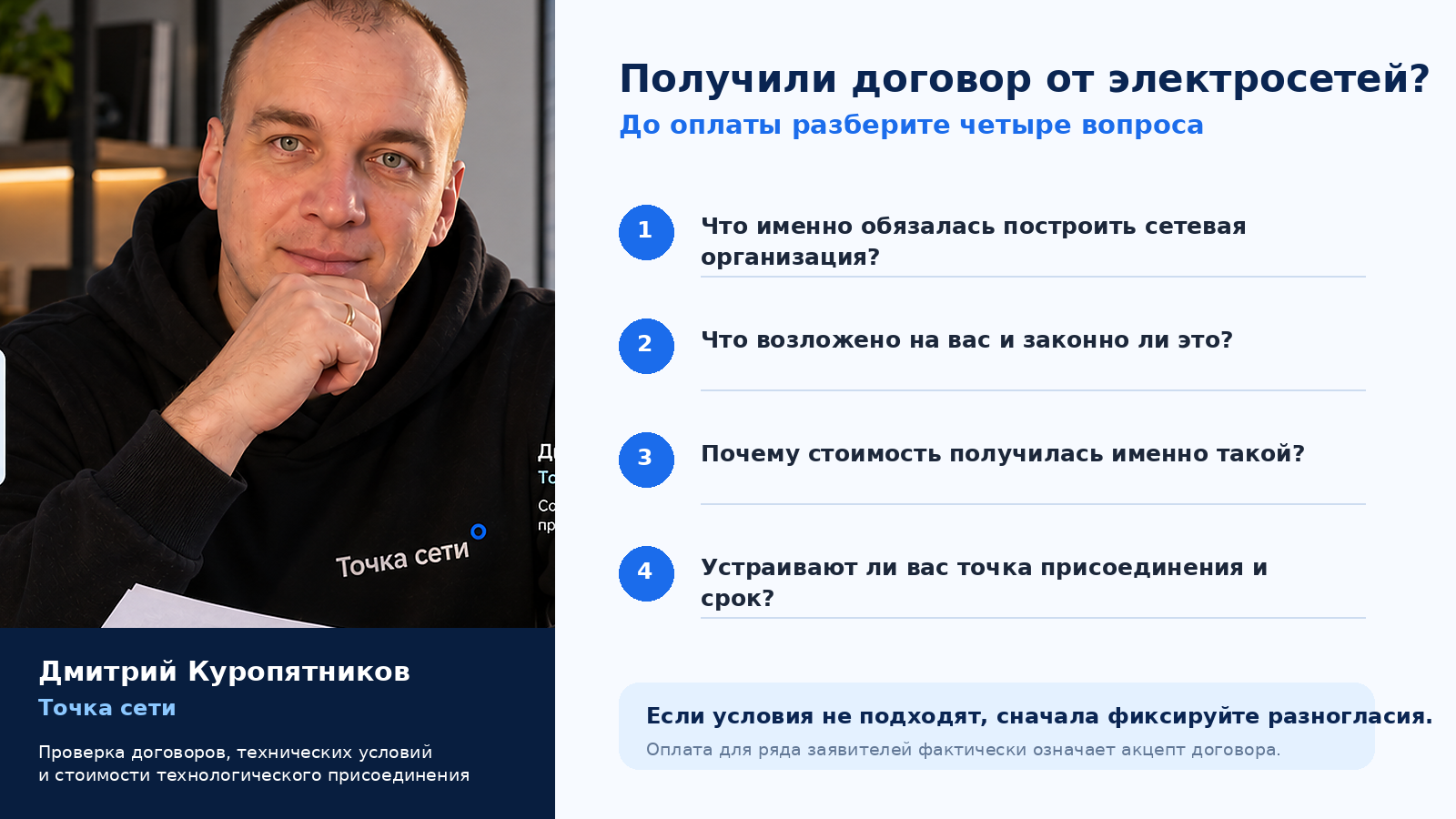

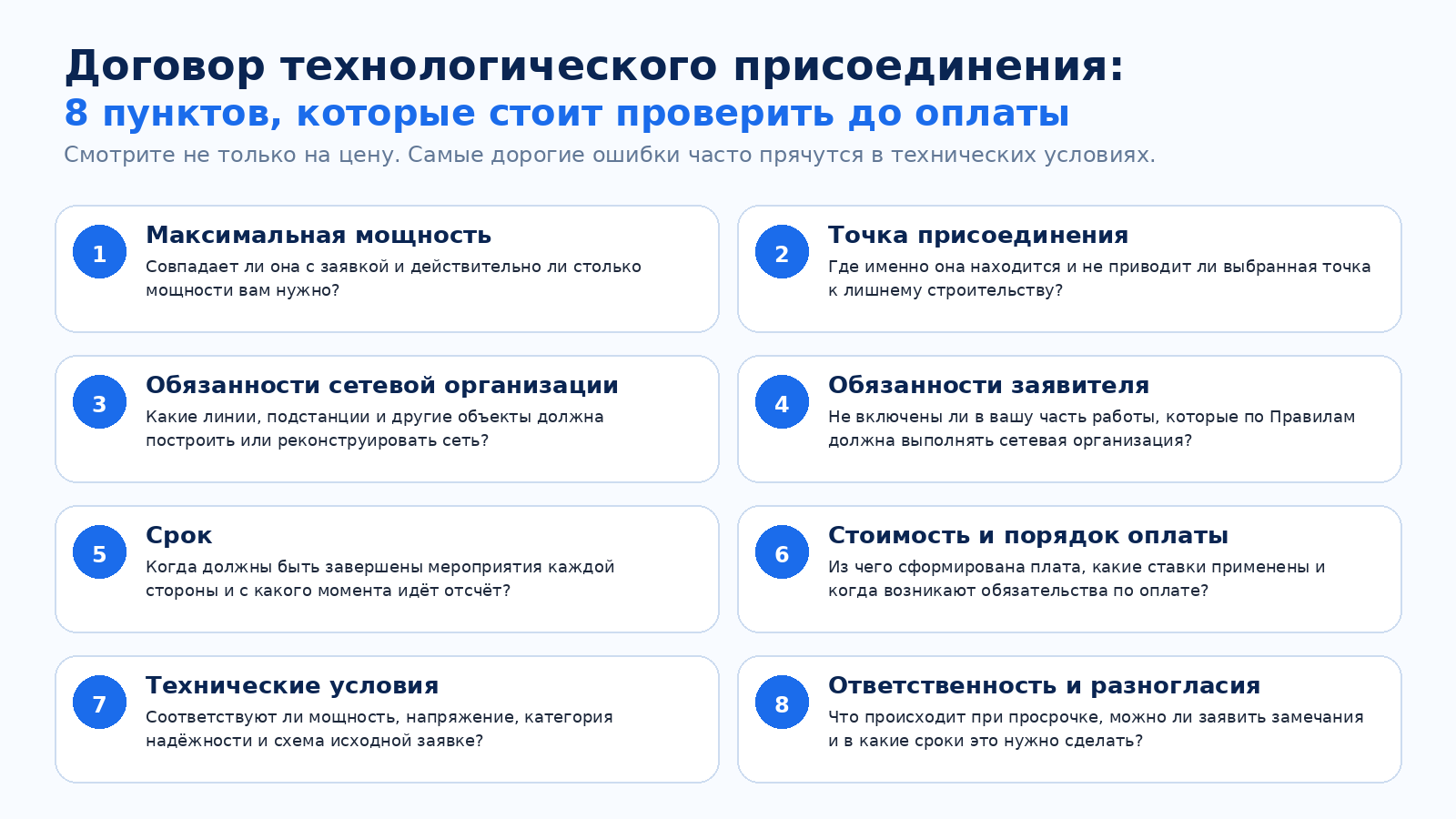

Что я проверил бы в договоре за 15 минут

Если времени мало, начните хотя бы отсюда.

Мощность.
Получаете именно то, что запросили?

Точка присоединения.
Понимаете, где она находится?

Технические условия.
Понятно, кто и что строит?

Стоимость.
Есть расчёт и понятно, из чего он состоит?

Срок.
Ясно, к какой дате должны завершиться работы?

Ваши обязанности.
Вы действительно можете выполнить их в указанном виде?

Обязанности сетевой организации.
Они не переложены на вас?

Порядок согласия с договором.
Не станет ли оплата счёта моментом, после которого спорить с условиями будет намного сложнее?

Если на два-три вопроса ответа нет — я бы договор пока не оплачивал.


Из практики: высокая стоимость не всегда означает ошибку сетевой организации

Это тоже важно сказать честно.

Не каждый дорогой договор можно уменьшить.

Если объект находится далеко от сетей, требует большой мощности, для его подключения действительно нужна новая подстанция или серьёзная реконструкция, стоимость может быть вполне обоснованной.

Проверка договора нужна не для того, чтобы обязательно найти нарушение.

Она нужна, чтобы ответить на другой вопрос:

Есть ли технически и юридически более разумный вариант?

Иногда ответ — да.

Иногда — нет.

Но при стоимости подключения в несколько миллионов рублей лучше узнать это до оплаты, а не после строительства.


Помощь с проверкой договора — «Точка сети»

Меня зовут Дмитрий Куропятников. Я занимаюсь технологическим присоединением к электрическим сетям и развиваю проект «Точка сети».

Ко мне можно обратиться, если вы получили договор и хотите понять, что в нём действительно написано и насколько предложенные условия соответствуют вашей задаче.

Я помогаю:

  • анализировать договор и технические условия;

  • проверять точку присоединения;

  • разбирать расчёт стоимости;

  • проверять обязанности заявителя и сетевой организации;

  • оценивать запрашиваемую мощность и категорию надёжности;

  • искать законные альтернативы дорогой схеме подключения;

  • готовить разногласия и обращения;

  • сопровождать споры с сетевыми организациями;

  • готовить обращения в ФАС;

  • увеличивать мощность;

  • восстанавливать и переоформлять документы технологического присоединения.

Мой подход простой: сначала понять техническую схему и документы, а уже потом решать, нужна ли жалоба, переговоры с сетевой организацией или изменение первоначального решения.


Частые вопросы

Можно ли просто оплатить договор, а потом оспорить технические условия?

Спорить впоследствии возможно, если есть законные основания, но для ряда заявителей оплата счёта является акцептом договора и технических условий. Поэтому спорные условия разумнее заявить до оплаты.

Сколько времени даётся на возражения?

Для заявителей, на которых распространяется специальный порядок пункта 105 Правил, мотивированный отказ с предложениями об изменении документов можно направить в течение 5 рабочих дней после их размещения в личном кабинете.

Обязана ли сетевая организация заключить договор?

Да. Правила прямо устанавливают обязательность заключения договора для сетевой организации. При необоснованном отказе или уклонении заявитель вправе защищать свои права в суде.

Технические условия — это отдельный документ или часть договора?

Технические условия связаны с договором и в типовых формах выступают его приложением либо размещаются вместе с условиями договора в личном кабинете. Именно в них описывается конкретная техническая схема присоединения.

Если цена рассчитана правильно, значит договор хороший?

Не обязательно. Арифметика может быть верной, но сама техническая схема — неоптимальной. Например, стоимость может увеличивать выбранная точка присоединения, избыточная мощность или ненужная заявителю категория надёжности.

Кто должен строить сети за границей моего участка?

Это определяется категорией заявителя, договором и техническими условиями. Типовые формы возлагают на сетевую организацию выполнение предусмотренных для неё мероприятий до соответствующих границ или точки присоединения.

Можно ли изменить уже полученные технические условия?

В определённых случаях — да. Правила предусматривают механизм внесения изменений в технические условия, но допустимость и последствия зависят от причины изменения и параметров конкретного присоединения.


Главное

Договор технологического присоединения стоит читать не как юридическую формальность, а как описание будущего подключения вашего объекта.

Из него и технических условий должно быть понятно:

сколько мощности вы получите → откуда вас подключат → что построит сетевая организация → что должны сделать вы → сколько это будет стоить → когда подключение должно быть завершено.

Если хотя бы один из этих вопросов остаётся без понятного ответа, лучше разобраться до оплаты.

Особенно сейчас, когда для ряда заявителей сама оплата счёта означает согласие и с договором, и с техническими условиями.

Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям

Материал актуализирован в сентябре 2026 года с учётом редакции Постановления Правительства РФ №861 от 01.07.2026.
