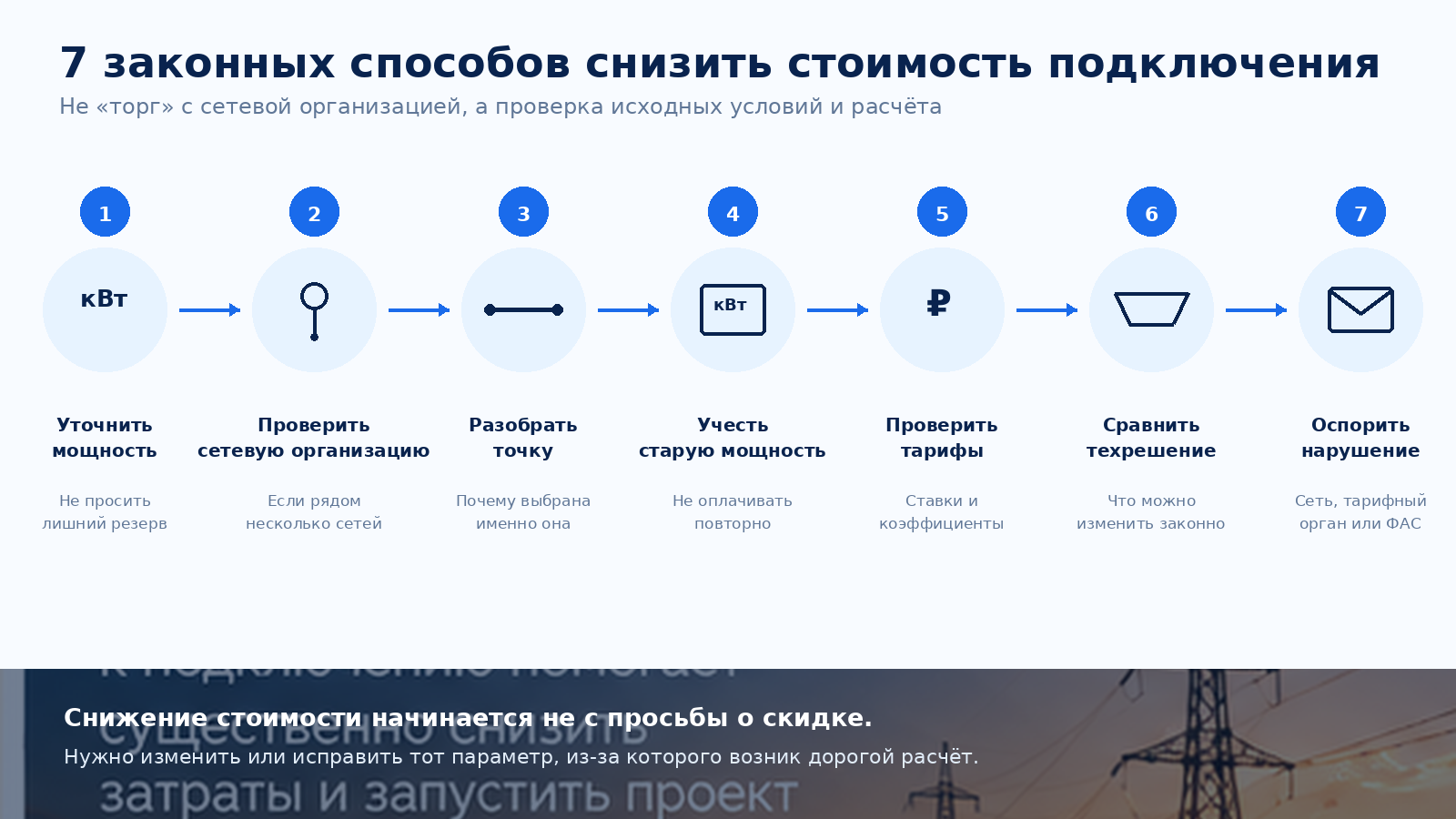

Как законно снизить стоимость технологического присоединения к электросетям

Когда сетевая организация выставляет несколько миллионов рублей за подключение, первый вопрос обычно звучит так:

«Можно договориться дешевле?»

Нет. По крайней мере, не в том смысле, в котором мы торгуемся с подрядчиком за строительство или покупку оборудования.

Плата за технологическое присоединение регулируется государством. Сетевая организация не должна назначать её по принципу «этому клиенту пять миллионов, а этому сделаем скидку».

Поэтому реальное снижение стоимости работает иначе.

Нужно найти причину, из-за которой подключение получилось дорогим, а затем проверить, можно ли эту причину законно изменить.

Иногда проблема находится в расчёте.

Иногда — в технических условиях.

Иногда заявитель сам запросил слишком большую мощность.

Бывает, что рядом существуют сети другой организации, а собственник об этом не знал. Или у объекта уже была присоединённая мощность, но документы потерялись и никто её не учёл.

А иногда после проверки выясняется неприятная, но полезная вещь: расчёт сделан правильно и более дешёвого технического решения действительно нет.

Цель анализа — не обязательно «сбить цену».

Цель — убедиться, что вы не платите за то, что вашему объекту не требуется или что рассчитано неверно.


Сначала нужно понять, что именно делает подключение дорогим

Продолжать разговор о снижении стоимости бессмысленно, пока перед глазами только одна цифра:

7 350 000 рублей.

Нужно разложить её на составляющие.

Например:

  • строительство воздушной линии;

  • кабельная линия;

  • новая трансформаторная подстанция;

  • реконструкция существующей подстанции;

  • коммутационное оборудование;

  • коммерческий учёт;

  • другие предусмотренные техническими условиями мероприятия.

Методические указания ФАС разделяют стандартизированные тарифные ставки по конкретным видам мероприятий, а действующие Правила предусматривают форму расчёта, где отражаются применённые ставки, мощность, длины линий и количество оборудования.

Поэтому первая задача не:

«Как получить скидку?»

а:

«Какой элемент расчёта создаёт основную стоимость?»

После этого появляются варианты.


Способ №1. Не запрашивать мощность, которая объекту не нужна

Для коммерческих объектов это одна из первых вещей, которые я проверяю.

Предприниматель строит магазин. Проектировщик складывает номинальную мощность всего оборудования и получает 250 кВт.

На всякий случай в заявку ставят 300 кВт.

Но оборудование никогда не работает одновременно, а реальная расчётная нагрузка с нормальным резервом значительно ниже.

Что происходит дальше?

Сетевая организация рассматривает заявку именно на ту максимальную мощность, которую попросил заявитель. Если существующая сеть не позволяет выдать её без усиления, в технических условиях появляется реконструкция.

Дополнительный трансформатор.

Новая линия.

Более сложное оборудование.

И стоимость резко возрастает.

Это не означает, что мощность всегда нужно уменьшать.

Наоборот, искусственно заниженная величина может создать проблемы через год, когда бизнес вырастет и придётся снова проходить процедуру увеличения.

Правильный подход — рассчитать фактическую потребность объекта и разумный резерв.

Не 100 кВт вместо необходимых 200.

И не 500 кВт «на всякий случай», если реально требуется 250.


Способ №2. Проверить, нет ли у объекта уже присоединённой мощности

Этот вариант иногда оказывается намного ценнее любой проверки тарифа.

Технологическое присоединение по закону носит однократный характер. Если объект ранее был надлежащим образом присоединён, смена собственника сама по себе не требует проходить присоединение заново, если не меняются мощность, схема внешнего электроснабжения и категория надёжности.

Представим старую производственную территорию.

Электричество там было ещё двадцать лет назад.

Собственник сменился несколько раз.

Акт технологического присоединения потерян.

Новый владелец предполагает:

«Документов нет — значит мощности нет».

И подаёт новую заявку на 300 кВт.

Это может быть ошибкой.

Правила предусматривают отдельную процедуру восстановления и переоформления документов о технологическом присоединении. Причём даже при отсутствии старого документа существуют механизмы определения ранее присоединённой максимальной мощности.

Поэтому для старого объекта я бы сначала восстанавливал его энергетическую историю, а уже потом покупал новую мощность.


Способ №3. Проверить, в какую сетевую организацию подана заявка

В некоторых местах возле участка находятся сети сразу нескольких территориальных сетевых организаций.

И здесь есть довольно интересная норма.

Если объекты электросетевого хозяйства нескольких сетевых организаций находятся менее чем в 300 метрах от границы участка, заявитель вправе направить заявку в любую из них. Исключение предусмотрено для присоединения по индивидуальному проекту.

Почему это может иметь значение для стоимости?

Потому что сети расположены по-разному.

У одной организации подходящая линия может проходить в 80 метрах от участка.

У другой техническая схема приведёт к значительно большему строительству.

Сам факт выбора другой сетевой организации ещё не гарантирует дешёвое подключение.

Но если рядом действительно несколько сетей, я бы обязательно рассмотрел оба варианта до того, как соглашаться на многомиллионную схему.

Особенно для коммерческой земли.


Способ №4. Разобраться с точкой присоединения

Это один из моих любимых вопросов при проверке дорогих технических условий:

«Почему точка присоединения находится именно здесь?»

Не:

«Почему тариф высокий?»

А сначала именно — почему здесь.

Представьте участок.

С одной стороны существующая электрическая сеть расположена относительно близко.

В технических условиях объект предлагают подключить с другой стороны, и для этого требуется построить длинную линию.

Возможно, у сетевой организации есть абсолютно нормальное техническое объяснение: класс напряжения, загрузка сети, схема питания, требования надёжности.

Но это объяснение стоит получить.

Заявитель не может просто самостоятельно нарисовать удобную ему точку и потребовать подключить именно там. Схема должна соответствовать техническим и нормативным требованиям.

Однако техническое решение не становится неопровержимым только потому, что оно уже попало в ТУ.

Если именно точка присоединения создаёт основную стоимость, нужно понять, существует ли технически допустимая альтернатива.

Иногда несколько сотен метров лишней линии оказываются важнее всех тарифных коэффициентов вместе взятых.


Способ №5. Проверить сам тарифный расчёт

Допустим, техническая схема обоснована.

Линия действительно нужна.

Подстанция тоже.

Тогда переходим к арифметике.

Плата при применении стандартизированных тарифных ставок рассчитывается по Методическим указаниям ФАС. Разные виды строительства имеют свои ставки и единицы измерения, а необходимые мероприятия определяются исходя из конкретных технических условий.

Проверяем:

  • то ли тарифное решение региона использовано;

  • тот ли год;

  • правильный ли класс напряжения;

  • соответствует ли ставка виду линии;

  • верно ли указана длина;

  • соответствует ли мощность оборудования;

  • нет ли дублирования;

  • присутствует ли каждое оплачиваемое мероприятие в технической схеме.

Это уже тема предыдущей статьи №12, где мы подробно разбирали проверку расчёта.

Но для снижения стоимости здесь действует простой принцип:

если ошибка увеличивает плату, её исправление и есть законный способ уменьшить стоимость.

Никаких скидок для этого не требуется.


Способ №6. Для некоторых объектов — использовать перераспределение максимальной мощности

Это более специальный инструмент, но о нём стоит знать.

Правила №861 предусматривают возможность технологического присоединения посредством перераспределения максимальной мощности между владельцами энергопринимающих устройств.

Упрощённо: один потребитель уменьшает закреплённый за ним объём максимальной мощности, а соответствующий объём передаётся другому владельцу по предусмотренной Правилами процедуре.

Но этот механизм подходит далеко не всем.

Правила содержат ограничения. В частности, перераспределение не допускается для ряда категорий; среди них — юридические лица и индивидуальные предприниматели, технологически присоединившие устройства мощностью до 150 кВт включительно по третьей категории надёжности. Есть и другие исключения.

Поэтому совет:

«Найдите соседа с лишними киловаттами и купите у него мощность»

слишком примитивен.

Сначала необходимо проверить, допускает ли перераспределение именно ваша ситуация, к какому центру питания относятся объекты и можно ли технически реализовать такую схему.

Для некоторых крупных объектов этот инструмент может быть интересен.

Для других он вообще неприменим.


Способ №7. Не соглашаться с незаконными или необоснованными условиями только ради скорости

Последний способ выглядит не как техническая оптимизация.

Но на практике он тоже может сэкономить большие деньги.

Предпринимателю предлагают дорогую схему. Он понимает не всё, но боится потерять время:

«Давайте сначала подпишем и заплатим, а потом разберёмся».

Это опасная логика.

Особенно сейчас, когда для некоторых категорий заявителей оплата выставленного сетевой организацией счёта является акцептом договора и технических условий.

Если проблема в расчёте тарифной платы, законодательство предусматривает возможность обращения в орган государственного регулирования цен и тарифов по спорам, связанным с установлением и применением платы и стандартизированных тарифных ставок.

Если сетевая организация нарушает сам порядок технологического присоединения, может возникнуть основание для обращения в ФАС.

Если спор носит договорный характер — возможна судебная защита.

То есть инструмент выбирается под конкретное нарушение.

Не наоборот.


Как это может выглядеть на практике

Допустим, компании требуется подключить склад.

Первоначально запросили 300 кВт.

Стоимость получилась очень высокой.

Что я проверил бы последовательно?

1. Нагрузка

После расчёта выясняется, что объекту достаточно 220 кВт с нормальным резервом.

2. Существующая мощность

На территории ранее эксплуатировался другой объект и сохранились документы на 50 кВт.

3. Сети вокруг

В пределах 300 метров находятся объекты двух сетевых организаций.

4. Точка присоединения

В первом варианте требуется строить значительно более длинную линию.

5. Тарифный расчёт

Проверяем ставки и физические объёмы.

Только после этих пяти действий становится понятно, существует ли вообще возможность уменьшить стоимость.

Обратите внимание: мы ни разу не попросили сетевую организацию:

«Сделайте скидку».

Мы изменили или проверили основания расчёта.


Что точно не стоит делать ради экономии

Есть и обратная сторона.

Желание уменьшить стоимость иногда толкает заявителей на сомнительные решения.

Например, искусственно дробить один объект на несколько заявок только ради попадания в более выгодную категорию.

Или указывать мощность, которая заведомо не соответствует реальной нагрузке.

Или оформлять фиктивные отношения с третьими лицами.

Или искать «человека в электросетях, который всё решит дешевле».

Такая экономия может закончиться новым договором, спором, невозможностью нормально эксплуатировать объект или значительно более серьёзными проблемами.

Законное снижение стоимости — это не обход Правил.

Это использование тех возможностей, которые сами Правила действительно дают заявителю.


Когда снижение стоимости невозможно

Этот раздел я считаю обязательным.

Иногда после проверки клиенту приходится сказать:

«Существенно уменьшить стоимость здесь не получится».

Например:

  • мощность действительно необходима;

  • точка технически обоснована;

  • рядом нет другой подходящей сети;

  • старой мощности у объекта нет;

  • все мероприятия в ТУ необходимы;

  • ставки применены правильно.

Тогда большая цена — не ошибка.

Это стоимость инфраструктуры, которая действительно нужна для объекта.

И такая проверка тоже полезна.

Предприниматель получает не обещание:

«Мы обязательно уменьшим пять миллионов до пятисот тысяч»,

а понимание, на чём основана сумма и стоит ли продолжать проект.


С чего начать, если стоимость уже получена

Экспертная памятка

Я бы не пытался проверять всё сразу.

Ответьте на четыре вопроса.

Сколько мощности реально нужно объекту?

Не сколько указано в заявке, а сколько нужно бизнесу.

Почему выбрана именно эта точка присоединения?

Как она влияет на строительство?

Что создаёт основную стоимость?

Линия? Подстанция? Реконструкция? Ставка?

Существует ли другой вариант, который допускают Правила?

Если на эти четыре вопроса есть ответы, дальнейшая работа становится гораздо понятнее.


Помощь со снижением стоимости технологического присоединения — «Точка сети»

Меня зовут Дмитрий Куропятников. Я занимаюсь сопровождением технологического присоединения к электрическим сетям и развиваю проект «Точка сети».

Проверка и законное снижение стоимости подключения — одно из основных направлений моей работы.

Я анализирую:

  • необходимую и уже присоединённую мощность;

  • заявку;

  • сетевую организацию;

  • договор;

  • технические условия;

  • точку присоединения;

  • предлагаемую схему электроснабжения;

  • расчёт платы;

  • применённые тарифные ставки.

После проверки задача — дать нормальный ответ:

можно ли изменить условия и уменьшить стоимость;

есть ли ошибка, которую нужно исправить;

существует ли другое техническое решение;

или

предложенная стоимость действительно обоснована.

При необходимости я готовлю обращения в сетевую организацию, тарифный орган или ФАС и сопровождаю вопрос дальше.

Также занимаюсь подготовкой заявок, увеличением мощности, переоформлением и восстановлением документов технологического присоединения.


Частые вопросы

Можно ли договориться с электросетями о скидке?

Плата за технологическое присоединение относится к регулируемой деятельности. Речь должна идти не о коммерческой скидке, а о правильности исходных условий, состава мероприятий и применения тарифов.

Можно ли снизить стоимость, уменьшив мощность?

Если первоначально заявлена избыточная мощность — это может изменить техническую схему и стоимость. Но уменьшать её имеет смысл только до величины, которая действительно обеспечит работу объекта.

Можно ли выбрать другую сетевую организацию?

Если в пределах менее 300 метров от границы участка находятся объекты нескольких сетевых организаций, Правила дают заявителю право обратиться в любую из них, за исключением присоединения по индивидуальному проекту.

Если объект раньше был подключён, нужно снова платить за всю мощность?

Не обязательно. Технологическое присоединение носит однократный характер, а при смене собственника повторное присоединение при сохранении основных параметров не требуется. Сначала стоит восстановить документы.

Можно ли купить или получить мощность у соседнего предприятия?

Правила предусматривают механизм перераспределения максимальной мощности, но он имеет серьёзные ограничения и подходит не всем заявителям.

Если стоимость правильная по тарифу, её уже нельзя уменьшить?

Не обязательно. Тариф может быть применён правильно к технической схеме, которую ещё стоит проверить. Иногда вопрос заключается не в цене километра линии, а в том, почему именно этот километр линии вообще понадобился.

Может ли проверка закончиться выводом, что стоимость снизить нельзя?

Да. И это нормальный результат профессиональной проверки.


Главное

Стоимость технологического присоединения нельзя законно уменьшить одной волшебной жалобой.

Рабочая последовательность выглядит иначе:

реальная мощность → существующая мощность → сетевая организация → точка присоединения → техническая схема → тарифный расчёт → правовая проверка.

Иногда проблема находится в одном коэффициенте.

Иногда — в лишних 200 кВт.

Иногда — в километре новой линии, который появился из выбранной точки присоединения.

А иногда никаких ошибок нет.

Поэтому я бы сформулировал главный принцип так:

Не пытайтесь снизить итоговую цифру. Найдите причину, которая эту цифру создала.

Если причина может быть законно изменена — изменится и стоимость.

Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям

Материал актуализирован в сентябре 2026 года с учётом действующей редакции Постановления Правительства РФ №861 и Методических указаний ФАС России по определению платы за технологическое присоединение.
