«В подключении отказано».
Для собственника участка или бизнеса такая фраза часто выглядит как конец истории. Особенно если ответ пришёл на официальном бланке сетевой организации, содержит ссылки на нормативные акты и написан достаточно убедительным юридическим языком.
Но сам факт получения письма с отказом ещё не означает, что сетевая организация права.
В технологическом присоединении вообще полезно разделять несколько совершенно разных ситуаций. Иногда это действительно отказ заключать договор. Иногда заявителю всего лишь предлагают дополнить документы. Бывает, что заявку аннулируют, потому что человек не ответил на уведомление. А иногда объект уже подключён и вместо нового технологического присоединения нужно восстанавливать старые документы.
Все эти случаи внешне могут восприниматься одинаково:
«Мне не дают подключение».
Юридически — это разные истории.
И первое, что я советую сделать после получения отрицательного ответа, — не начинать писать жалобу, а определить, что именно сделала сетевая организация и на каком основании.
Основные правила по-прежнему установлены Постановлением Правительства РФ №861. На дату подготовки статьи действует редакция от 1 июля 2026 года.
Это хорошая отправная точка.
Пункт 6 Правил прямо говорит: заключение договора технологического присоединения является обязательным для сетевой организации. Если она необоснованно отказывается от заключения договора или уклоняется от него, заинтересованное лицо вправе требовать заключения договора через суд, а также ставить вопрос о возмещении убытков.
То есть технологическое присоединение — не обычная коммерческая услуга, где одна сторона может сказать:
«Не хотим с вами работать».
Сетевая организация действует в регулируемой сфере и должна соблюдать установленный порядок.
Но это не значит, что любой отрицательный ответ автоматически незаконен.
Нужно смотреть причину.
Это одна из самых интересных ситуаций.
Человеку или организации отвечают:
«Свободная мощность отсутствует».
«Центр питания перегружен».
«Подключение технически невозможно».
После такого письма возникает естественный вопрос: а что тогда делать?
Для ряда наиболее распространённых категорий заявителей Правила прямо устанавливают: сетевая организация обязана заключить договор независимо от наличия или отсутствия технической возможности на дату обращения. Это относится, в частности, к категориям, указанным в пунктах 12(1), 14 и ряде других положений Правил.
Именно поэтому фраза:
«Нет свободной мощности, поэтому мы просто отказываем»
сама по себе требует очень серьёзной проверки.
Отсутствие мощности может повлиять на техническое решение, сроки, объём реконструкции и стоимость. Но для соответствующей категории заявителя оно не превращается автоматически в право сетевой организации закрыть заявку одним письмом.
Предположим, вы забыли приложить один из обязательных документов.
Например, документ о праве на земельный участок.
Что должна сделать сетевая организация?
Во многих случаях порядок следующий: она проверяет заявку, сообщает, каких обязательных сведений или документов не хватает, и приостанавливает рассмотрение до их получения.
Для общего порядка Правила предусматривают предоставление заявителю 20 рабочих дней на устранение недостатков. Если документы так и не представлены, заявку могут аннулировать.
Это принципиально отличается от ситуации:
«Вам отказано, потому что одного документа нет».
Правильная процедура обычно сначала даёт возможность исправить недостаток.
Поэтому, получив отказ со ссылкой на неполный комплект, я бы посмотрел:
действительно ли документ обязателен;
направлялось ли уведомление о необходимости его представить;
был ли предоставлен положенный срок;
не потребовала ли сеть вообще документ, которого нет в Правилах.
Это полезная норма, которую многие заявители просто не знают.
Правила прямо устанавливают, что сетевая организация не вправе требовать сведения и документы, которые ими не предусмотрены. Соответственно, заявитель не обязан их представлять.
Поэтому схема:
«Не принесли дополнительную справку — получите отказ»
может оказаться незаконной уже потому, что сама справка не требовалась.
Я бы в такой ситуации не спорил устно.
Лучше спокойно попросить:
«Просим указать пункт Правил №861, которым предусмотрено предоставление данного документа».
Очень простой вопрос.
И довольно полезный.
Здесь важно не создавать впечатление, будто сетевая организация обязана заключить новый договор в любой ситуации.
Это не так.
Есть случаи, когда проблема находится на стороне самой заявки или выбранной процедуры.
Повторное технологическое присоединение уже надлежащим образом присоединённого объекта законодательством не предусмотрено. Если собственник сменился, а мощность, схема внешнего электроснабжения и категория надёжности не меняются, повторно подключать объект не требуется.
Представим:
вы купили старое здание;
электричество там было десятилетиями;
актов на руках нет;
вы подаёте заявку как на абсолютно новое технологическое присоединение.
Сетевая организация может установить, что объект уже присоединён.
Тогда правильный путь может быть не «новое подключение», а восстановление или переоформление документов.
И здесь бессмысленно спорить:
«Вы обязаны подключить меня заново».
Задача другая — доказать ранее существовавшее присоединение и правильно оформить документы.

К заявке в предусмотренных Правилами случаях прикладывается документ, подтверждающий право собственности или иное законное основание владения объектом либо земельным участком.
Если человек фактически просит подключить чужой объект и не может подтвердить никаких прав на него, у сетевой организации возникает вполне обоснованная проблема с такой заявкой.
При этом снова важно смотреть процедуру.
Не всякая ошибка должна сразу превращаться в окончательный отказ. Если недостаток можно устранить предоставлением документа, применяется порядок дополнения заявки.
Такое тоже бывает.
Ближайший столб и правильная сетевая организация — не обязательно одно и то же.
Правила устанавливают порядок выбора организации исходя из расположения её сетей. Если рядом находятся сети нескольких организаций, в определённых случаях у заявителя есть выбор; если нет — заявка направляется в организацию, чьи подходящие объекты электросетевого хозяйства находятся ближе.
Поэтому ответ:
«Эти сети нам не принадлежат»
иногда может быть вполне обоснованным.
Но его стоит проверить фактически.
Я встречал ситуации, когда заявителя месяцами отправляют:
из одной сетевой организации в другую → потом обратно → затем к владельцу какой-то промежуточной линии.
В такой ситуации полезно отдельно установить собственников сетей и применить правила выбора сетевой организации, а не просто следовать каждому новому устному совету.
Ещё одна распространённая история.
Сетевая организация предлагает подключение через сети третьего лица и сообщает заявителю:
«Сначала получите у него согласие».
Такое требование далеко не всегда правомерно.
При опосредованном присоединении урегулирование отношений с собственником соответствующих объектов в предусмотренных Правилами ситуациях относится к обязанностям самой сетевой организации. ФАС в своих разъяснениях отдельно обращала внимание на необоснованность перекладывания этой задачи на заявителя.
То есть наличие между вами и большой сетевой компанией ещё одного собственника электрической линии не означает автоматически:
«Разбирайтесь с ним сами, а потом приходите».
Это отдельная категория споров, и она встречается довольно часто.
Дом или предприятие фактически много лет получает электроэнергию, но акта технологического присоединения у нового собственника нет.
Сетевая организация отвечает:
«Документов нет — значит подключение не подтверждено».
ФАС разъясняла, что при таких спорах нужно искать не только формальный акт, но и другие документы, которые прямо или косвенно подтверждают существовавшее присоединение: акты разграничения, договор энергоснабжения, сведения об оплате потреблённой электроэнергии и другие материалы.
Если документы о старом подключении действительно существовали или факт присоединения можно подтвердить, отказ в их восстановлении может попасть под статью 9.21 КоАП РФ.
Поэтому старый объект без акта — это не обязательно объект «без мощности».
Самая плохая стратегия — спорить только по телефону.
Самая полезная — превратить ситуацию в понятный набор документов.

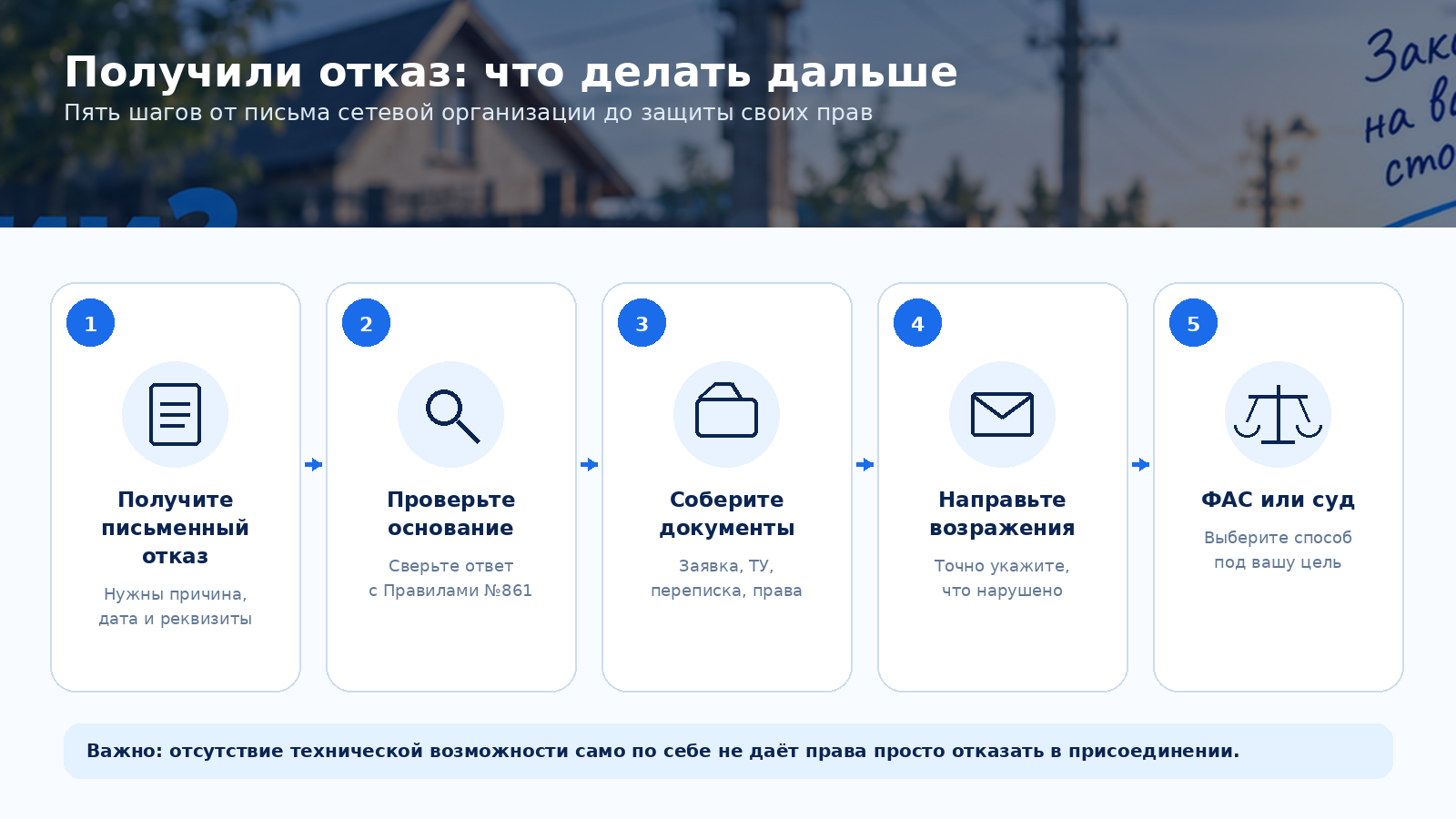

Пять шагов после получения отказа
Если менеджер сказал по телефону:
«Всё равно откажут»,
юридически вам пока практически не с чем работать.
Нужен официальный ответ.
В нём должны быть хотя бы:
номер и дата;
ссылка на вашу заявку;
причина отрицательного решения;
нормативное обоснование.
Тогда появляется предмет для проверки.
Не весь текст на три страницы.
Одно предложение.
Например:
«Отказано в связи с отсутствием технической возможности».
Или:
«Не подтверждено право на земельный участок».
Или:
«Объект ранее технологически присоединён».
Или:
«Заявка направлена ненадлежащей сетевой организации».
Дальше анализировать гораздо проще.
Мы проверяем не весь мир энергетического законодательства, а конкретное основание.
Обычно нужны:
заявка;
приложенные к ней документы;
отказ;
предыдущая переписка;
документы на участок и объект;
старые акты, если они существуют;
договор энергоснабжения;
документы о ранее выделенной мощности;
схема расположения сетей — если спор идёт о сетевой организации или точке подключения.
Если отказ связан со стоимостью или техническим решением, добавляются договор, технические условия и расчёт платы.
Не каждый спор обязательно начинать с ФАС.
Если ошибка очевидна, иногда достаточно мотивированного обращения:
сетевая организация сослалась на такой-то пункт;
этот пункт к нашей ситуации не применяется;
заявка соответствует таким-то требованиям;
просим продолжить процедуру и предоставить предусмотренные Правилами документы.
Главное здесь слово — мотивированного.
Обращение:
«Ваш отказ незаконен, немедленно подключите»
значительно слабее документа, в котором видно конкретное несоответствие Правилам.
Это уже другой механизм.
Для ряда массовых категорий заявителей документы размещаются в личном кабинете. Если договор или технические условия не соответствуют Правилам, заявитель вправе в течение 5 рабочих дней направить мотивированный отказ от заключения договора с предложениями по изменению документов.
После получения такого требования сетевая организация должна привести документы в соответствие и разместить исправленный вариант в течение 10 рабочих дней.
Не стоит путать эти два понятия:
отказ сетевой организации подключать вас
и
ваш мотивированный отказ принимать неправильные условия договора.
Это совершенно разные процедуры.
Если сетевая организация нарушает установленный порядок технологического присоединения, одним из основных способов защиты является обращение в территориальное управление Федеральной антимонопольной службы.
Статья 9.21 КоАП РФ предусматривает ответственность за нарушение субъектом естественной монополии порядка технологического присоединения к электрическим сетям.
В 2026 году штраф для юридического лица по первой части статьи составляет от 100 000 до 500 000 рублей. За повторное нарушение — от 600 000 до 1 миллиона рублей.
Но я бы не относился к ФАС как к кнопке:
«Написал жалобу — подключили электричество».
Антимонопольному органу нужно показать нарушение.
Поэтому хорошая жалоба отвечает на понятные вопросы:
Когда подана заявка?
Что попросил заявитель?
Что ответила сеть?
Какое конкретно основание она использовала?
Какой норме Правил это противоречит?
Какими документами это подтверждается?
Если на эти вопросы есть чёткие ответы, жалоба становится намного сильнее.
Правила прямо предусматривают судебную защиту при необоснованном отказе или уклонении сетевой организации от заключения договора.
Можно ставить вопрос о понуждении заключить договор и о взыскании причинённых необоснованным отказом убытков.
Но суд и ФАС решают несколько разные задачи.
Упрощённо:
ФАС — проверка нарушения установленного порядка и вопрос административной ответственности;
суд — защита гражданского права конкретного заявителя: заключение договора, исполнение обязательств, убытки и другие требования.
Иногда достаточно одного механизма.
Иногда они используются последовательно или параллельно.
Выбирать стоит не по принципу «куда жалоба страшнее», а исходя из результата, который вам нужен.
Особенно для заявителей, которым Правила гарантируют заключение договора независимо от её наличия.
Нужно проверить, действительно ли эти мероприятия относятся к заявителю.
Не всегда это обязанность заявителя.
Сначала найдите её в перечне документов Правил.
Нужно проверить историю объекта и косвенные доказательства ранее выполненного присоединения.
Это тоже важно сказать.
Иногда после проверки становится понятно, что сетевая организация по существу права.
Например, заявитель:
не имеет никаких законных прав на объект;
просит выполнить повторное присоединение уже нормально присоединённого объекта вместо переоформления документов;
не устраняет обязательные недостатки заявки;
обратился не по той процедуре.
В таком случае лучшая стратегия — не писать максимально жёсткую жалобу.
Проще исправить заявку или выбрать правильную процедуру.
Цель ведь не выиграть спор ради самого спора.
Цель — получить нужную мощность и нормальные документы.
Экспертная памятка
Первым делом я стараюсь ответить на пять вопросов.
Что конкретно сеть назвала причиной?
Существует ли такое основание в действующих Правилах?
Была ли соблюдена сама процедура — например, дали ли возможность донести документы?
Подтверждаются ли выводы сетевой организации фактическими документами?
Что нужно клиенту в результате?
Последний вопрос важнее, чем кажется.
Одному человеку нужно просто добиться выдачи договора.
Другому — изменить техническую схему.
Третьему — восстановить ранее существовавшие 150 кВт.
Четвёртому — привлечь сетевую организацию к ответственности.
И юридическая стратегия для этих четырёх людей будет разной.

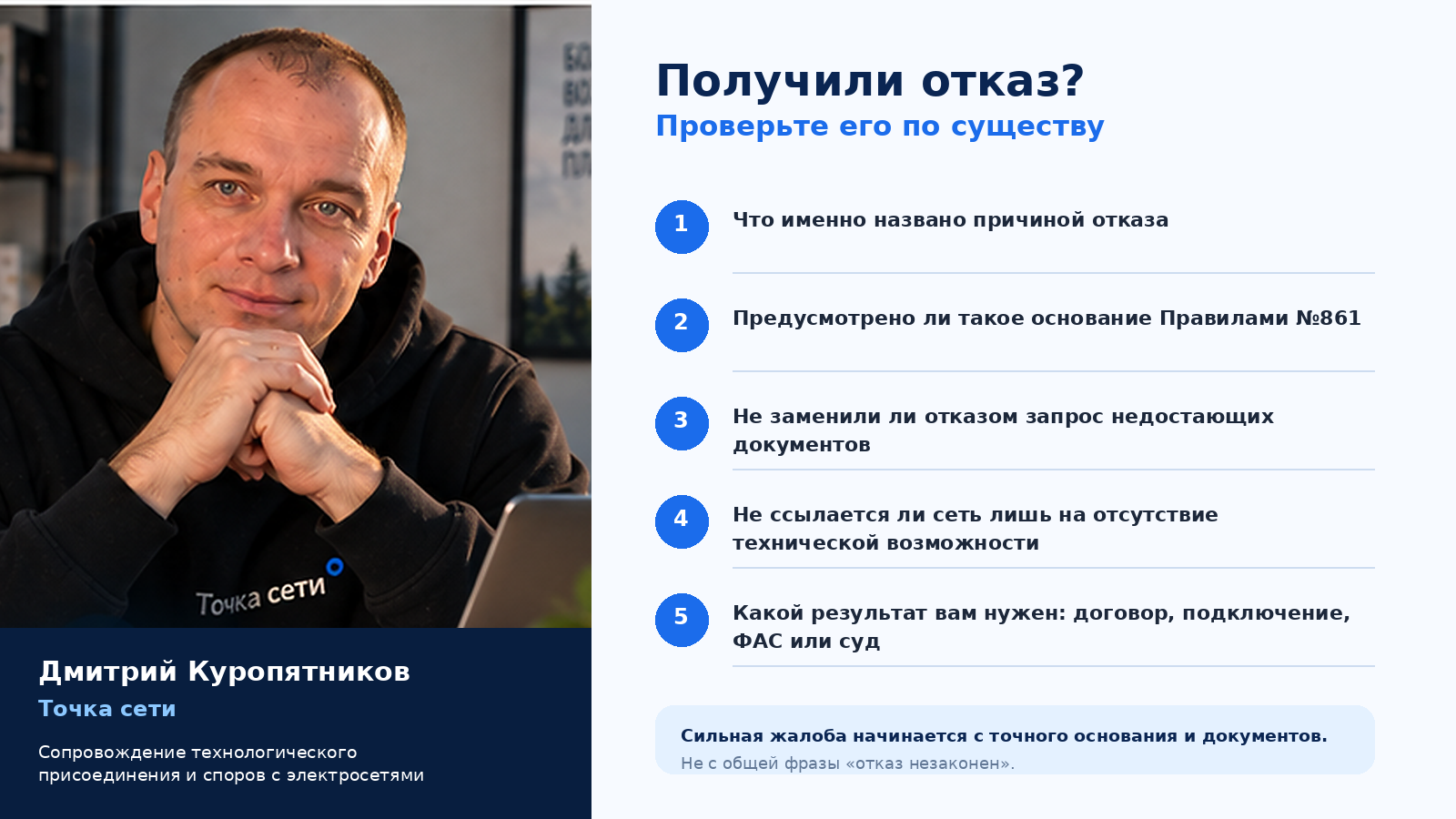

Меня зовут Дмитрий Куропятников. Я занимаюсь вопросами технологического присоединения к электрическим сетям и развиваю проект «Точка сети».
Если вы получили отказ, я могу проверить:
действительно ли указанная причина предусмотрена законодательством;
правильно ли выбрана сетевая организация;
соответствует ли заявка требованиям Правил;
законно ли потребованы дополнительные документы;
существует ли ранее присоединённая мощность;
не требуется ли вместо новой заявки переоформление или восстановление документов;
правильно ли определена точка присоединения;
не пытаются ли переложить на заявителя обязанности сетевой организации.
Если основания есть, готовлю обращения, возражения и жалобы в ФАС.
Кроме этого, я занимаюсь подготовкой заявок, проверкой договоров и технических условий, увеличением мощности, проверкой стоимости технологического присоединения и поиском законных вариантов её снижения.
Для ряда распространённых категорий заявителей Правила прямо требуют заключить договор независимо от наличия технической возможности на дату обращения. Поэтому такой отказ необходимо проверять особенно внимательно.
Если обязательного документа действительно нет, Правила предусматривают процедуру дополнения заявки. При непредставлении недостающих сведений в установленный срок заявка может быть аннулирована.
Нет. Сетевая организация не вправе требовать документы и сведения сверх предусмотренных Правилами.
Проверить возможность восстановления или переоформления документов. Повторное технологическое присоединение уже надлежащим образом присоединённого объекта обычно не требуется.
Не обязательно. Сначала имеет смысл точно установить причину отказа и собрать документы. Иногда вопрос удаётся решить мотивированным обращением непосредственно в сетевую организацию.
В определённых ситуациях — да. Эти механизмы выполняют разные функции, поэтому вопрос решается исходя из требований заявителя.
Нарушение порядка технологического присоединения может повлечь ответственность по статье 9.21 КоАП РФ. Для юридического лица размер штрафа по части 1 составляет от 100 000 до 500 000 рублей.
Получив отказ в технологическом присоединении, не нужно сразу считать, что подключение невозможно.
Но и исходить из позиции:
«Сетевая организация вообще никогда не вправе отказать»
тоже неправильно.
Сначала нужно понять, что перед вами:
настоящий отказ → уведомление о недостающих документах → аннулирование заявки → спор о сетевой организации → уже присоединённый объект → неправильные условия договора.
После этого проверяется конкретное основание.
Особенно внимательно стоит относиться к отказам со словами:
«нет технической возможности»;
«постройте линию самостоятельно»;
«договоритесь с владельцем чужих сетей»;
«предоставьте дополнительный документ»;
«старого акта нет — значит мощности нет».
Во многих таких случаях отрицательное письмо — не конец процедуры, а начало нормального правового разбора.
Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям
Материал актуализирован в сентябре 2026 года с учётом действующей редакции Постановления Правительства РФ №861 и статьи 9.21 КоАП РФ.
