Подключение 15 кВт в 2026 году: стоимость, сроки, документы и порядок

Подключение мощности 15 кВт — один из самых распространённых вариантов технологического присоединения частного дома или земельного участка к электрическим сетям.

И одновременно вокруг 15 кВт существует огромное количество устаревшей информации.

В интернете до сих пор можно встретить советы:

«Подключение стоит 550 рублей».

Или:

«Если запросить 15 кВт, электросети обязаны подключить участок за 30 дней».

В 2026 году оба утверждения без дополнительных условий неверны.

Стоимость зависит от действующих тарифов региона и характеристик конкретного присоединения, а срок 30 рабочих дней применяется только при выполнении нескольких условий одновременно.

Разберём, что сегодня действительно означает подключение 15 кВт.


Что значит «подключить 15 кВт»

15 кВт — это максимальная мощность, которую заявитель просит предоставить для своих энергопринимающих устройств.

Говоря проще, это предел мощности, которую объект вправе одновременно потреблять из электрической сети в соответствии с документами о технологическом присоединении.

Для обычного частного дома 15 кВт часто оказывается разумной величиной.

Этой мощности может быть достаточно для:

  • освещения;

  • бытовой техники;

  • кондиционеров;

  • насосов;

  • электрической плиты;

  • бойлера;

  • мастерской;

  • части электрического отопительного оборудования.

Но это не означает, что 15 кВт хватает абсолютно каждому дому.

Если планируется полностью электрическое отопление большого здания, несколько мощных потребителей, баня, бассейн, зарядка электромобиля и другое оборудование, нагрузку желательно предварительно посчитать.


15 кВт — это общая мощность, а не «ещё 15 кВт»

Это важный нюанс.

При применении специальных правил учитывается не только вновь запрашиваемая мощность, но и мощность, которая уже была ранее присоединена в этой точке.

Например:

у объекта уже документально имеется 5 кВт;

собственник хочет увеличить мощность до 15 кВт.

Это не означает присоединение дополнительных 15 кВт.

Фактически речь идёт об увеличении максимальной мощности на 10 кВт.

Действующие Методические указания прямо предусматривают учёт ранее присоединённой мощности при определении категории заявителя до 15 кВт.

Поэтому перед подачей новой заявки полезно найти старые документы на объект.

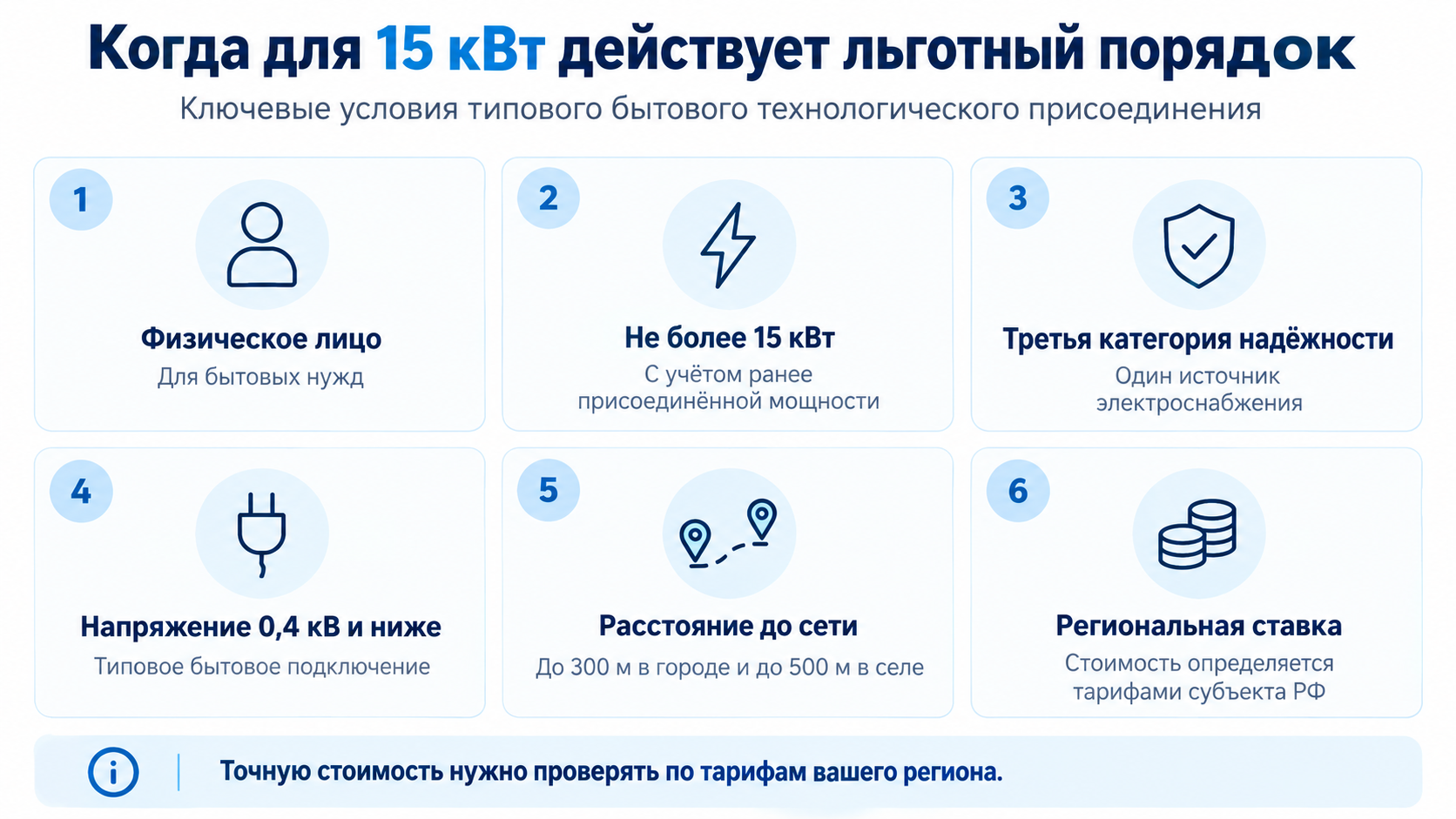

Кто может рассчитывать на специальный порядок подключения до 15 кВт

Для типового бытового технологического присоединения физического лица необходимо проверить несколько условий.

В частности:

  • заявитель является физическим лицом;

  • максимальная мощность не превышает 15 кВт с учётом ранее присоединённой мощности;

  • электроэнергия используется для бытовых и иных нужд, не связанных с предпринимательской деятельностью;

  • объект относится к третьей категории надёжности;

  • используется один источник электроснабжения;

  • присоединение выполняется к сети напряжением 0,4 кВ и ниже;

  • выполняются установленные требования по расстоянию до соответствующей электрической сети.

Для льготного порядка по расстоянию используются следующие пределы:

не более 300 метров — в городе или посёлке городского типа;

не более 500 метров — в сельской местности.


Что считается расстоянием до электросетей

Одна из распространённых ошибок — измерять расстояние от дома до ближайшего столба.

Это не всегда правильно.

Значение имеет расстояние от границ земельного участка до подходящего объекта электросетевого хозяйства необходимого заявителю класса напряжения сетевой организации, в которую направлена заявка.

Поэтому ближайшая видимая опора может вообще не иметь отношения к будущей точке подключения.

Например, она может:

  • принадлежать другой организации;

  • относиться к сети другого класса напряжения;

  • быть частью сетей соседнего предприятия;

  • не использоваться сетевой организацией для вашего присоединения.

Из-за этого расстояние на карте и расстояние, принятое сетевой организацией в расчёте, иногда отличаются.


Сколько стоит подключение 15 кВт в 2026 году

Главное:

единой стоимости 15 кВт для всей России нет.

Старое правило «550 рублей за подключение 15 кВт» больше не действует.

Сегодня для соответствующих физических лиц используется льготная ставка за киловатт, а конкретная величина определяется тарифным регулированием региона.

Федеральные правила устанавливают пределы такой ставки и механизм её ежегодной индексации. Для отдельных социальных категорий предусмотрена специальная ставка.

По Методическим указаниям итоговая плата для соответствующей категории физического лица определяется как меньшее из двух значений:

стоимость мероприятий, рассчитанная по стандартизированным тарифным ставкам;

или

льготная ставка за 1 кВт × запрашиваемая максимальная мощность.

Поэтому правильный расчёт выглядит не так:

«15 кВт всегда стоят X рублей».

А так:

определяется применимая региональная ставка → проверяются условия льготного присоединения → рассчитывается плата → результат сравнивается со стоимостью мероприятий по установленной методике.


Почему на соседних участках 15 кВт могут стоить по-разному

Даже если оба собственника запрашивают одинаковую мощность, условия могут отличаться.

Например:

Участок №1

До линии 0,4 кВ — 30 метров.

Третья категория надёжности.

Физическое лицо.

Бытовое использование.

Участок №2

До подходящей сети — 700 метров.

Участок №3

На объекте уже имеется ранее присоединённая мощность.

Участок №4

Электроэнергия требуется для коммерческой деятельности.

Во всех четырёх случаях фигурирует число 15 кВт, но правовой и тарифный режим может оказаться разным.

Поэтому сравнивать подключения только по количеству киловатт неправильно.


Какие документы нужны для подключения 15 кВт

Для физического лица Правила предусматривают специальную форму заявки на подключение до 15 кВт для бытовых и иных нужд, не связанных с предпринимательской деятельностью.

Как правило, потребуются:

  • сведения о заявителе;

  • паспортные данные;

  • сведения о земельном участке или объекте;

  • документы, подтверждающие законное владение участком или объектом;

  • кадастровые сведения;

  • требуемая максимальная мощность;

  • сведения об энергопринимающих устройствах;

  • информация, необходимая для дальнейшего энергоснабжения;

  • подтверждение льготной категории — если заявитель претендует на специальную социальную ставку.

Конкретный комплект желательно формировать под ваш объект.

Не стоит прикладывать десятки документов «на всякий случай», но и пропуск обязательных документов тоже не следует.


Что происходит после подачи заявки

Сетевая организация обязана проверить заявку и приложенные документы.

Действующая редакция Правил предусматривает первоначальную проверку в течение 3 рабочих дней.

Если обязательных документов или сведений не хватает, сетевая организация должна сообщить, что именно необходимо предоставить. Для представления недостающих документов отводится 20 рабочих дней с момента получения уведомления.

Поэтому после подачи заявки необходимо регулярно проверять:

  • личный кабинет;

  • электронную почту;

  • уведомления сетевой организации.

Иначе заявку можно потерять просто из-за пропущенного запроса документов.


Нужно ли проверять технические условия на 15 кВт

Да.

Ошибка думать:

«Всего 15 кВт — там нечего проверять».

В технических условиях необходимо посмотреть:

  • действительно ли указано 15 кВт;

  • какая точка присоединения определена;

  • где находится граница участка;

  • какой уровень напряжения установлен;

  • какие работы должна выполнить сетевая организация;

  • какие мероприятия возложены на заявителя;

  • где предусматривается прибор учёта;

  • какой установлен срок;

  • соответствует ли стоимость действующему тарифному решению.

Даже при небольшом бытовом подключении некорректная точка присоединения или ошибочно определённое расстояние может иметь финансовые последствия.


Кто должен строить линию до участка

Для бытового технологического присоединения нельзя автоматически считать, что собственник обязан самостоятельно тянуть электрическую линию от ближайшей опоры.

Необходимо смотреть договор и технические условия.

Правила определяют обязанности сторон и точку присоединения, а для ряда заявителей сетевая организация выполняет свою часть мероприятий до точки присоединения.

Поэтому утверждение сотрудника:

«Купите кабель и сами протяните его от нашей опоры»

ещё не является юридическим основанием.

Сначала нужно посмотреть документы.


Сколько времени занимает подключение 15 кВт

Здесь также нет универсального срока.

Когда возможно подключение за 30 рабочих дней

Правила действительно предусматривают срок 30 рабочих дней, но только при одновременном выполнении специальных условий.

В частности:

  • присоединение осуществляется к сети 0,4 кВ и ниже;

  • расстояние от существующей сети необходимого класса напряжения до границы участка составляет не более 15 метров;

  • не требуется урегулировать отношения с владельцами промежуточных земельных участков;

  • отсутствует необходимость выполнять определённые работы по строительству или реконструкции, требующие включения в инвестиционные программы, кроме прямо предусмотренных Правилами мероприятий.

То есть:

300/500 метров — это не условие подключения за 30 дней.

Для 30-дневного срока одно из ключевых расстояний — не более 15 метров.

Это важное различие.


А если сеть находится дальше 15 метров

Тогда 30-дневный срок автоматически применять нельзя.

Для подключений мощностью до 670 кВт при определённых условиях Правила предусматривают срок до 4 месяцев.

В иных предусмотренных случаях для отдельных категорий заявителей может применяться срок до 6 месяцев и более в зависимости от характеристик подключения.

Поэтому всегда нужно смотреть конкретный договор.


Нужен ли собственнику счётчик

При новом технологическом присоединении вопрос прибора учёта необходимо рассматривать вместе с техническими условиями.

Не стоит заранее покупать первый понравившийся счётчик и устанавливать его самостоятельно только потому, что «так сказал электрик».

Действующие правила возлагают на сетевую организацию мероприятия по обеспечению коммерческого учёта в предусмотренных случаях; они также прямо учитываются при определении условий сокращённого срока технологического присоединения.

Поэтому сначала необходимо получить и прочитать технические условия.


Можно ли получить 15 кВт на пустой земельный участок

Во многих случаях — да.

Наличие уже построенного дома не является универсальным обязательным условием для начала технологического присоединения.

Важнее:

  • законное право на земельный участок;

  • назначение подключения;

  • сведения о планируемых энергопринимающих устройствах;

  • правильное оформление заявки.

При этом конкретную ситуацию необходимо оценивать с учётом категории земли, планируемого объекта и содержания заявки.


7 ошибок при подключении 15 кВт

1. Искать в интернете цену «за 15 кВт»

Стоимость зависит от региона и условий подключения.

2. Ориентироваться на старые 550 рублей

Эта норма устарела.

3. Считать 300 метров условием срока 30 дней

Для специального 30-дневного срока применяется значительно более жёсткое условие по расстоянию — не более 15 метров.

4. Не учитывать старую мощность

Если объект ранее присоединялся, документы необходимо найти до новой заявки.

5. Подать заявку не в ту сетевую организацию

Ближайший столб не обязательно принадлежит нужной сетевой компании.

6. Сразу соглашаться с техническими условиями

Сначала нужно проверить обязанности сторон и точку присоединения.

7. Сразу оплачивать неожиданно большую сумму

Если вместо ожидаемой платы получилась значительная стоимость, нужно выяснить причину.


Что делать, если за 15 кВт выставили слишком большую сумму

Алгоритм следующий.

Сначала получаем:

  • заявку;

  • договор;

  • технические условия;

  • расчёт платы;

  • тарифное решение региона.

После этого проверяем:

1. Правильно ли определена категория заявителя.

2. Учтена ли ранее присоединённая мощность.

3. Правильно ли определено расстояние.

4. Действительно ли применим льготный порядок.

5. Какая региональная ставка использована.

6. Не включены ли необоснованные мероприятия.

7. Правильно ли выбрана сетевая организация.

И только после этого можно делать вывод: стоимость законна или её следует оспаривать.


Помощь с подключением 15 кВт — «Точка сети»

Меня зовут Дмитрий Куропятников. Я занимаюсь сопровождением технологического присоединения к электрическим сетям и развиваю проект «Точка сети».

Я помогаю собственникам участков, домов, предпринимателям и организациям:

  • подготовить заявку;

  • определить правильную сетевую организацию;

  • проверить технические условия;

  • проверить расчёт платы;

  • установить, применимы ли льготные условия;

  • проверить ранее присоединённую мощность;

  • увеличить существующую мощность;

  • восстановить утраченные документы;

  • переоформить документы при смене собственника;

  • оспорить необоснованные требования;

  • подготовить обращение или жалобу в ФАС;

  • сопровождать заключение договора энергоснабжения.

Если обычное подключение 15 кВт неожиданно превратилось в дорогостоящий или спорный проект, сначала стоит разобраться в документах, а уже потом подписывать договор и оплачивать его.

Экспертный блок для размещения в статье


Частые вопросы

15 кВт — это много или мало для частного дома?

Для большинства обычных домов это распространённая мощность. Но при полностью электрическом отоплении, большой площади дома и наличии мощного оборудования желательно предварительно рассчитать нагрузку.

Сколько стоят 15 кВт в 2026 году?

Одной федеральной цены нет. Нужно смотреть тарифное решение конкретного региона и параметры подключения.

Действует ли цена 550 рублей?

Нет. Это устаревшее правило.

Почему говорят про 300 и 500 метров?

Эти расстояния имеют значение для применения льготного порядка: до 300 метров в городе и посёлке городского типа и до 500 метров в сельской местности при соблюдении остальных условий.

Если столб находится в 10 метрах, обязаны подключить за 30 дней?

Не обязательно. Расстояние до 15 метров — лишь одно из нескольких условий сокращённого срока. Все условия должны выполняться одновременно.

Можно ли подключить 15 кВт для магазина?

Можно запрашивать такую мощность, но порядок для коммерческой деятельности отличается от льготного бытового подключения физического лица.

Можно ли увеличить имеющиеся 5 кВт до 15 кВт?

Да. В таком случае важно подтвердить ранее присоединённую мощность и правильно оформить заявку на её увеличение.


Главное

Подключение 15 кВт в 2026 году выглядит просто только на первый взгляд.

Для правильного расчёта необходимо проверить:

кто заявитель → сколько мощности уже имеется → для каких целей используется электричество → какое напряжение сети → расстояние до сети → какая региональная ставка действует → какие мероприятия указаны в технических условиях.

А сроки нужно определять отдельно:

30 рабочих дней — только при специальных условиях;

в остальных случаях применяется другой срок, предусмотренный Правилами и договором.

Главный практический принцип:

не ориентируйтесь на старые статьи и универсальные цены — проверяйте действующие правила и тарифы именно для своего объекта и региона.

Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям

Материал актуализирован в сентябре 2026 года по действующей редакции Постановления Правительства РФ №861 и Методическим указаниям по определению платы за технологическое присоединение.Контент статьи
