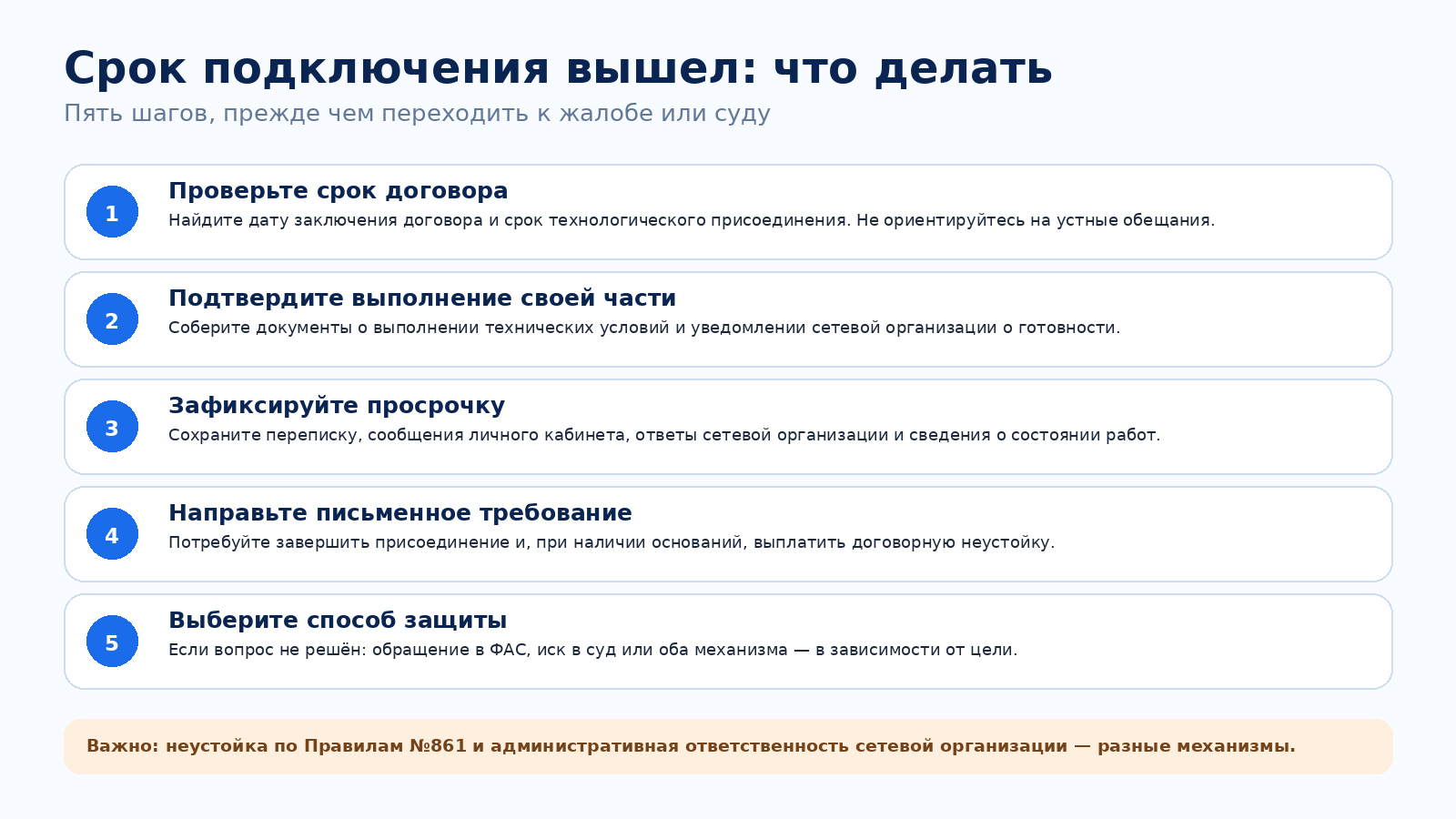

Сетевая организация нарушила сроки подключения: что делать и как взыскать неустойку

Ситуация довольно типичная.

Договор заключён. Технические условия получены. Заявитель выполнил свою часть работ, потратил деньги на внутреннюю электрику, оборудование или строительство объекта. Срок подключения прошёл — а напряжения нет.

На звонки отвечают примерно одинаково:

«Работы ведутся».

«Ожидаем поставку оборудования».

«Ваш объект стоит в плане».

«Подрядчик пока не вышел».

Иногда всё заканчивается подключением через пару недель. Иногда такими ответами человека кормят месяцами.

И здесь важно вовремя перестать обсуждать ситуацию исключительно по телефону.

Если установленный договором срок действительно истёк, у заявителя появляются вполне конкретные способы защиты: письменное требование об исполнении договора, договорная неустойка, обращение в антимонопольный орган, а при необходимости — суд.

Но начинать нужно не с жалобы.

Сначала нужно доказать, что просрочка действительно есть.


Шаг первый: найдите настоящий срок в договоре

Это кажется очевидным, но на практике люди часто считают срок неправильно.

Например, заявка была подана 10 февраля. Договор заключён 1 марта. Сотрудник сетевой организации сказал, что подключат «примерно летом».

Какую дату использовать?

По Правилам технологического присоединения срок осуществления мероприятий исчисляется со дня заключения договора. Именно в договоре должен быть установлен срок, который применяется к вашему объекту.

Поэтому первым делом найдите:

  • дату заключения договора;

  • установленный срок технологического присоединения;

  • дополнительные соглашения, если они подписывались;

  • уведомления об изменении условий.

После этого можно определить конкретную дату, к которой обязательства должны были быть выполнены.

До этого момента говорить «они уже просрочили» рано.


Не путайте нормативный срок и срок вашего договора

В предыдущей статье мы подробно разбирали, что Правила предусматривают разные сроки: 30 рабочих дней, 4 месяца, 6 месяцев, год, два года и специальные варианты.

Но когда договор уже заключён, в споре особенно важна та продолжительность, которая установлена именно в нём и должна соответствовать Правилам.

Если договором предусмотрено четыре месяца, а сетевая организация ничего не сделала за семь, ситуация выглядит достаточно понятно.

Если же вы считали, что должны подключить за 30 рабочих дней, а в договоре законно установлен срок четыре месяца, предъявлять претензию через месяц будет преждевременно.


Шаг второй: проверьте, выполнили ли вы сами технические условия

Это ключевой момент.

Допустим, срок договора истёк, но заявитель ещё не смонтировал вводное устройство, не подготовил свою часть сети или вообще не уведомил сетевую организацию о выполнении технических условий.

Можно ли в такой ситуации просто сказать:

«Срок прошёл — платите неустойку»?

Не всегда всё настолько прямолинейно.

Нужно установить, какие мероприятия должна была выполнить каждая сторона и зависело ли завершение технологического присоединения от действий самого заявителя.

Поэтому я всегда смотрю одновременно три документа:

договор → технические условия → подтверждение выполнения работ заявителем.

Если ваша часть выполнена и это можно документально подтвердить, позиция становится значительно сильнее.


Чем подтвердить выполнение своей части

В зависимости от объекта это могут быть:

  • уведомление о выполнении технических условий;

  • документы, направленные через личный кабинет;

  • акты;

  • проектная документация, если она была необходима;

  • фотографии выполненных работ;

  • переписка;

  • документы о готовности электроустановки;

  • ответы сетевой организации.

Главное — чтобы спустя полгода не пришлось доказывать со слов:

«Мы им звонили и говорили, что всё давно готово».

Телефонный разговор почти всегда хуже документа.


Шаг третий: зафиксируйте просрочку

Если срок закончился, а сетевая организация свою часть не выполнила, собираем историю проекта в одну папку.

Я бы положил туда:

  1. заявку;

  2. договор;

  3. технические условия;

  4. счёт и подтверждение оплаты;

  5. документы о выполнении вашей части;

  6. уведомления сетевой организации;

  7. переписку;

  8. снимки личного кабинета;

  9. ответы на обращения;

  10. документы о переносе срока, если такие направлялись.

Не нужно собирать три тома бумаги.

Нужно восстановить последовательность событий.

Договор заключён → заявитель свои обязанности выполнил → договорный срок истёк → подключение не состоялось.

Если эта цепочка подтверждается документами, дальнейший разговор уже совершенно другой.


Можно ли взыскать неустойку с сетевой организации

Да.

Правила технологического присоединения предусматривают ответственность за нарушение установленного договором срока.

Сторона, допустившая просрочку, обязана уплатить другой стороне неустойку в размере 0,25% общего размера платы за технологическое присоединение за каждый день просрочки. В действующей редакции Правил есть отдельные исключения, относящиеся к нарушению технических условий некоторыми категориями заявителей, однако само правило ответственности сетевой организации за нарушение договорного срока сохраняется.

Обратите внимание на основу расчёта.

Неустойка считается не от ваших убытков, стоимости строительства дома или потерянной прибыли.

Она рассчитывается от платы за технологическое присоединение по договору.


Простой пример расчёта

Предположим:

плата за технологическое присоединение — 100 000 рублей;

просрочка — 40 дней.

Размер неустойки за один день:

100 000 × 0,25% = 250 рублей.

За 40 дней:

250 × 40 = 10 000 рублей.

Это только пример для понимания механики.

В реальном деле сначала необходимо точно установить начало просрочки, отсутствие обстоятельств, влияющих на срок, и применимость соответствующей нормы к вашему договору.


А если подключение стоило недорого

Здесь есть практическая особенность.

Неустойка привязана к размеру платы за технологическое присоединение.

Поэтому при небольшом размере платы итоговая сумма может оказаться сравнительно скромной, даже если просрочка длительная.

Например, человеку может быть намного важнее добиться самого подключения, чем спорить исключительно о нескольких тысячах рублей.

А у коммерческого объекта с дорогим технологическим присоединением размер неустойки уже способен стать серьёзным.

Поэтому цель нужно определить заранее.

Что вам нужно в первую очередь:

подключить объект;

получить компенсацию за просрочку;

привлечь сетевую организацию к ответственности;

или всё это вместе?

От ответа зависит дальнейшая стратегия.


Нужно ли сразу подавать в суд

Обычно нет.

Я бы сначала направил сетевой организации нормальное письменное требование.

Без эмоций и десяти страниц истории отношений.

В нём достаточно последовательно указать:

  • реквизиты договора;

  • срок технологического присоединения;

  • дату его окончания;

  • какие обязанности выполнил заявитель;

  • что именно не выполнено сетевой организацией;

  • количество дней просрочки на дату обращения;

  • требование завершить технологическое присоединение;

  • требование выплатить неустойку, если для этого есть основания.

И приложить подтверждающие документы.

Такое обращение решает сразу две задачи.

Во-первых, у сетевой организации появляется чётко сформулированная претензия.

Во-вторых, если дело дойдёт до ФАС или суда, становится видно, что заявитель пытался урегулировать вопрос и конкретно указывал на нарушение.


«Мы продлеваем срок» — этого достаточно?

Не всегда.

Сетевые организации иногда направляют письма примерно такого содержания:

«В связи с необходимостью выполнения дополнительных мероприятий срок подключения переносится».

Но одностороннее письмо само по себе не всегда означает, что договорный срок законно изменился.

Нужно посмотреть:

  • предусматривают ли Правила возможность такого изменения в вашем случае;

  • подписывали ли вы дополнительное соглашение;

  • менялись ли технические условия;

  • появилась ли объективная причина для изменения сроков;

  • соблюдена ли предусмотренная процедура.

Поэтому письмо о переносе не нужно ни игнорировать, ни автоматически считать окончательным решением.

Его нужно анализировать вместе с договором.


Можно ли расторгнуть договор из-за просрочки

Да.

Правила прямо предусматривают право заявителя при нарушении сетевой организацией указанных в договоре сроков технологического присоединения в одностороннем порядке расторгнуть договор.

Но здесь стоит хорошо подумать, нужна ли вам именно такая цель.

Если объект без электричества невозможно эксплуатировать, формальная победа в виде расторжения договора может оказаться совершенно бесполезной.

Чаще задача звучит иначе:

«Мне не нужен расторгнутый договор. Мне нужно электричество».

Поэтому право на расторжение — важный инструмент, но не универсальный рецепт.


Когда имеет смысл обращаться в ФАС

Нарушение порядка технологического присоединения относится к сфере контроля антимонопольных органов.

Статья 9.21 КоАП РФ предусматривает административную ответственность за нарушение установленного порядка технологического присоединения. Для юридических лиц штраф по части 1 составляет от 100 000 до 500 000 рублей, а за повторное нарушение предусмотрена более строгая ответственность.

Но здесь важно разделять две вещи.

ФАС и ваша неустойка — не одно и то же

Обращение в ФАС направлено прежде всего на проверку нарушения обязательных правил и вопрос административной ответственности сетевой организации.

А договорная неустойка в размере 0,25% — это ваше имущественное требование к другой стороне договора.

То есть штраф государству и деньги заявителю — это два разных механизма.

Фраза:

«Я пожаловался в ФАС, значит ФАС взыщет мне неустойку»

не совсем верна.

Для получения собственных денежных требований при отказе сетевой организации платить добровольно может потребоваться судебное взыскание.


Что писать в жалобе в ФАС

Главная ошибка — превращать жалобу в эмоциональную историю на десять страниц.

ФАС нужны факты.

Хорошая структура выглядит примерно так:

Кто заявитель.

Какая сетевая организация.

Когда заключён договор.

Какой срок установлен.

Что должен был выполнить заявитель.

Когда он это выполнил.

Что должна была сделать сетевая организация.

Когда наступила просрочка.

Что происходило после неё.

Какую норму заявитель считает нарушенной.

И дальше — документы.

Если спор действительно касается нарушения порядка технологического присоединения, именно документы делают жалобу убедительной.


Когда нужен суд

Суд становится особенно актуальным, если нужно:

  • взыскать неустойку;

  • понудить исполнить обязательства;

  • взыскать подтверждённые убытки;

  • оспорить определённые действия;

  • решить спор, который не удалось урегулировать другим способом.

При этом договорная неустойка и убытки — разные требования.

Если из-за отсутствия электричества предприниматель не смог запустить магазин или производство, теоретически вопрос может выходить далеко за пределы стандартной неустойки.

Но убытки уже нужно отдельно доказывать: их размер, причинную связь с нарушением и другие обстоятельства.

Поэтому обещания:

«Электросети просрочили — взыщем с них всю упущенную прибыль»

я бы воспринимал осторожно.

Каждый такой случай нужно разбирать по документам.


Может ли суд уменьшить неустойку

Такой риск существует.

Российское гражданское законодательство позволяет суду при наличии предусмотренных законом оснований уменьшать явно несоразмерную последствиям нарушения неустойку.

Поэтому расчёт по формуле ещё не означает, что суд автоматически взыщет ровно такую сумму.

Особенно это важно при длительных просрочках и значительном размере платы за присоединение.

Это ещё одна причина не строить стратегию только вокруг максимально большой цифры.

Главная задача — добиться результата по объекту.


Не ждите год только ради большой неустойки

Иногда мне встречается логика:

«Пусть ещё не подключают, неустойка же каждый день растёт».

Я считаю такой подход рискованным.

Если электричество действительно нужно объекту, разумнее своевременно фиксировать нарушение и требовать исполнения.

Кроме того, за время спора могут появиться новые обстоятельства: изменение технической схемы, дополнительные соглашения, вопросы исполнения обязательств самим заявителем.

Лучше добиваться подключения и одновременно защищать денежные требования, чем сознательно увеличивать проблему.


Что делать прямо сейчас: короткий алгоритм

Если срок договора уже прошёл, я бы действовал так.

1. Откройте договор

Найдите установленный срок и дату его начала.

2. Поднимите технические условия

Разделите обязанности заявителя и сетевой организации.

3. Соберите доказательства выполнения своей части

Не только фотографии — желательно документы и переписку.

4. Посчитайте период просрочки

От следующего дня после окончания установленного срока до даты фактического исполнения либо текущей даты.

5. Рассчитайте возможную неустойку

Основой будет плата за технологическое присоединение, указанная в договоре.

6. Направьте письменное требование

Потребуйте закончить работы и исполнить денежные обязательства.

7. Если результата нет — выбирайте способ защиты

ФАС, суд либо сочетание этих инструментов в зависимости от вашей задачи.

Экспертная памятка: что проверить при просрочке

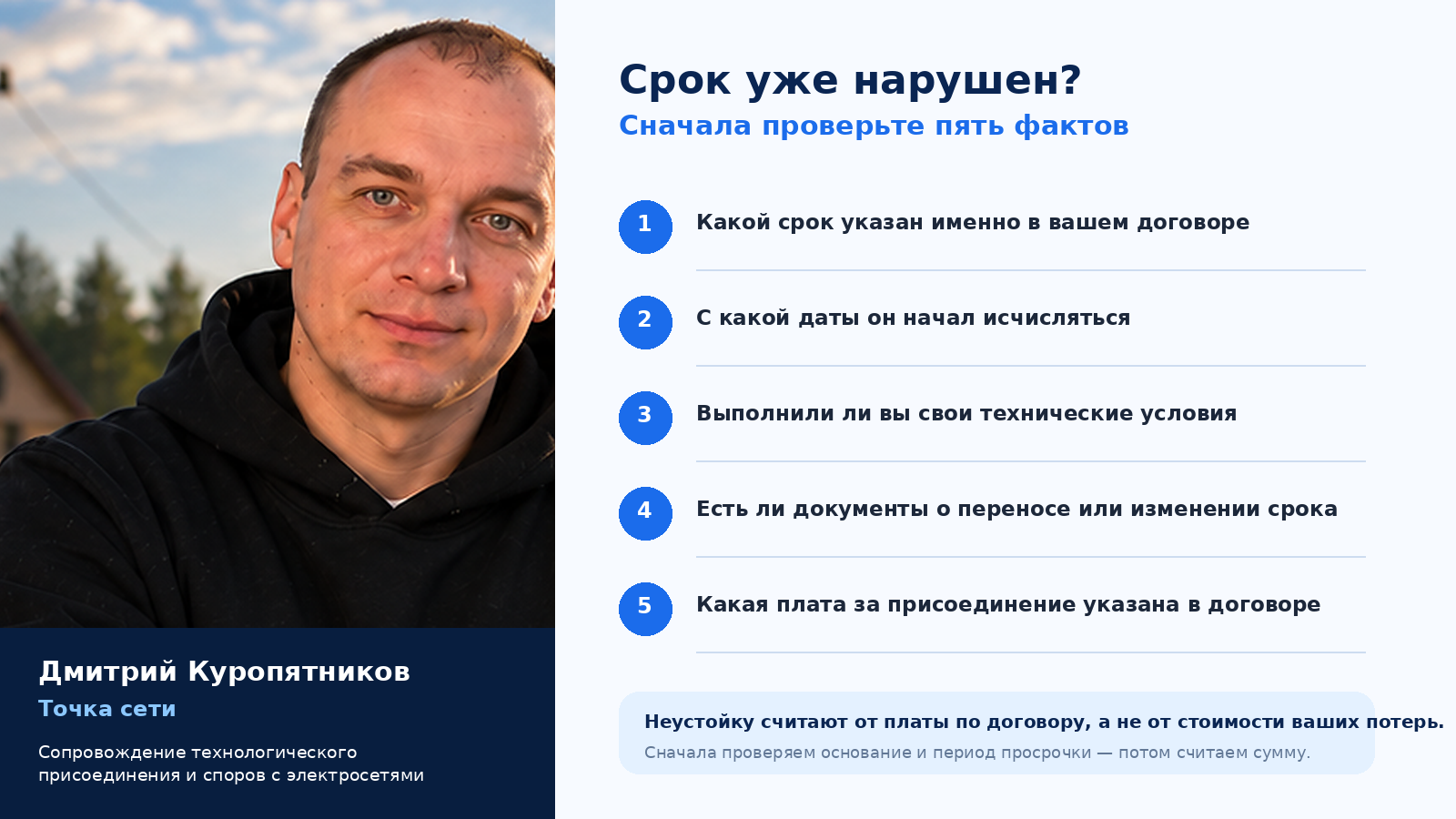

Помощь при нарушении сроков технологического присоединения — «Точка сети»

Меня зовут Дмитрий Куропятников. Я занимаюсь технологическим присоединением к электрическим сетям и развиваю проект «Точка сети».

Если срок подключения уже прошёл, я могу помочь разобраться, действительно ли сетевая организация допустила нарушение и как лучше действовать дальше.

В такой работе я обычно проверяю:

  • договор и технические условия;

  • правильность срока;

  • дату начала просрочки;

  • выполнение обязанностей заявителем;

  • документы о переносе срока;

  • расчёт возможной неустойки;

  • переписку с сетевой организацией.

При необходимости готовлю письменные требования, обращения и жалобы в ФАС, а также помогаю сформировать документальную позицию для дальнейшего спора.

Кроме этого, я занимаюсь проверкой стоимости технологического присоединения, увеличением мощности, восстановлением и переоформлением документов и поиском законных вариантов снижения стоимости подключения.


Частые вопросы

Сетевая организация просрочила подключение на один день. Неустойка уже начисляется?

Правила устанавливают неустойку за каждый день нарушения договорного срока. Но сначала необходимо точно определить дату окончания срока и убедиться, что отсутствуют обстоятельства, влияющие на ответственность.

Какой размер неустойки?

По действующей редакции Правил — 0,25% общего размера платы за технологическое присоединение за каждый день просрочки в предусмотренных случаях.

От какой суммы считать?

От общего размера платы за технологическое присоединение по договору.

Если я не выполнил свою часть технических условий, могу требовать неустойку?

Ситуация становится значительно сложнее. Нужно установить, какие обязательства уже должны были быть исполнены сетевой организацией и повлияло ли ваше нарушение на возможность завершить присоединение.

Куда жаловаться — в прокуратуру или ФАС?

Вопросы нарушения порядка технологического присоединения относятся в том числе к компетенции антимонопольных органов. Для большинства таких споров я бы сначала оценивал обращение в территориальное управление ФАС и договорные способы защиты.

ФАС выплатит мне неустойку?

Нет. Административная ответственность сетевой организации и ваше имущественное требование по договору — разные вещи.

Можно ли отказаться от договора из-за просрочки?

Правила предоставляют заявителю право на одностороннее расторжение при нарушении сетевой организацией договорного срока. Но прежде стоит понять, отвечает ли расторжение вашей реальной цели.

Можно одновременно обратиться в ФАС и суд?

Эти механизмы решают разные задачи и в подходящей ситуации могут использоваться параллельно. Конкретную стратегию лучше выбирать после анализа документов.


Главное

Если электросети не подключили объект вовремя, первая реакция обычно эмоциональная:

«Куда на них жаловаться?»

Но правильный первый вопрос другой:

«Могу ли я документально доказать, что срок действительно нарушен?»

Если договорный срок закончился, свои технические условия вы выполнили, а сетевая организация обязательства не исполнила, у вас появляются реальные инструменты защиты.

Неустойка. Письменное требование. ФАС. Суд. В определённых случаях — расторжение договора.

Но порядок действий имеет значение.

Сначала документы и точная дата просрочки. Затем требования и жалобы.

Так позиция заявителя выглядит значительно сильнее, чем десять звонков на горячую линию.

Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям
