Сроки технологического присоединения: сколько обязаны подключать в 2026 году

В вопросе сроков технологического присоединения есть две крайности.

Первая:

«По закону всех обязаны подключить за 30 дней».

Вторая:

«Электросети могут строить сколько угодно, там всё зависит от технической возможности».

Обе неверны.

Срок технологического присоединения действительно установлен Правилами. Но он зависит от категории заявителя, мощности, напряжения, расстояния до сетей и объёма строительства.

Поэтому прежде чем считать просрочку, нужно определить какой срок применяется именно к вашему договору.


С какой даты считать срок

Это первое, с чего нужно начинать.

Пункт 16 Правил №861 прямо устанавливает: срок осуществления мероприятий по технологическому присоединению исчисляется со дня заключения договора.

Не со дня, когда вы впервые позвонили в электросети.

Не со дня регистрации заявки.

И не обязательно со дня, когда вам пришло письмо.

Нужно определить дату заключения договора.

Для части современных электронных процедур это особенно важно, потому что договор может заключаться посредством оплаты выставленного счёта и акцепта размещённых в личном кабинете условий.


Когда действительно действует срок 30 рабочих дней

Такой срок существует.

Но применяется он не ко всем подключениям до 15 кВт.

Для 30 рабочих дней должны одновременно выполняться несколько условий.

Среди них:

  • заявитель относится к предусмотренной Правилами категории;

  • подключение производится к сети 0,4 кВ и ниже;

  • расстояние от существующей сети необходимого класса напряжения до границы участка составляет не более 15 метров;

  • не требуется решать вопросы с владельцами земельных участков, расположенных между сетью и участком заявителя;

  • сетевой организации не требуется выполнять предусмотренную Правилами крупную реконструкцию, связанную с инвестиционными программами, кроме допустимых мероприятий по строительству сети непосредственно к подключаемому объекту и организации коммерческого учёта.

Обратите внимание на цифру:

15 метров.

Не 300.

Не 500.

Именно это чаще всего путают.


Почему тогда в Правилах встречаются 200, 300 и 500 метров

Потому что эти расстояния используются в других условиях и для других сроков.

300 метров в городе и посёлке городского типа и 500 метров в сельской местности действительно имеют значение для технологического присоединения.

Но они не превращают автоматически срок в 30 рабочих дней.

Если условия 30-дневного присоединения не выполнены, Правила переходят к следующей группе сроков.


Откуда берутся 4 месяца

Для определённой группы заявителей мощностью до 670 кВт включительно Правила предусматривают срок 4 месяца.

Эта ветвь применяется, когда не выполнено хотя бы одно из условий специального 30-дневного порядка, но присоединение соответствует другим параметрам пункта 16: напряжение до 20 кВ, соблюдены предусмотренные расстояния и сетевой организации не требуется определённая инвестиционная реконструкция, кроме строительства объектов непосредственно до присоединяемого объекта.

Именно поэтому я бы не говорил клиенту:

«У вас 100 кВт, значит четыре месяца».

Сначала нужно проверить всю совокупность условий.

Мощность — только один из параметров.


Когда встречается срок 6 месяцев

В Правилах есть и шестимесячный срок.

Он применяется к определённым категориям заявителей при подключении к сетям напряжением до 20 кВ включительно, если расстояние составляет не более 300 метров в городе или посёлке городского типа и не более 500 метров в сельской местности, когда не применяется более короткая специальная ветвь срока.

Поэтому на практике для похожих по мощности объектов можно увидеть разные сроки.

И это не обязательно ошибка.



Когда срок может составлять год

Для части подключений Правила предусматривают 1 год.

В частности, в общем блоке сроков предусмотрена годовая продолжительность для заявителей с максимальной мощностью менее 670 кВт в случаях, которые не попали под более короткие специальные сроки.

Отдельная годовая норма предусмотрена и для ряда подключений свыше 670 кВт.

Это ещё раз показывает, почему нельзя выбирать срок по одной таблице из интернета.

Нужно пройти по пункту 16 последовательно и определить, в какую категорию попадает конкретный объект.


А когда появляются два года

Для крупных и специальных технологических присоединений Правила предусматривают и двухлетние сроки.

Например, такой срок предусмотрен для определённых заявителей мощностью от 670 кВт, если присоединение требует строительства или реконструкции объектов, которые должны быть включены в инвестиционные программы смежных сетевых организаций или объектов генерации.

Для заявителей от 670 кВт по их инициативе договором в некоторых случаях может быть установлен и иной срок — до 4 лет.

То есть промышленный проект на несколько мегаватт нельзя сравнивать с подключением частного дома.


Есть и специальные сроки

Правила содержат ряд отдельных ситуаций.

Например:

  • для некоторых видов временного технологического присоединения — 15 рабочих дней;

  • для определённых объектов, уже присоединённых в данной точке, — 1 месяц;

  • для отдельных специальных категорий — свои правила;

  • для поэтапных проектов сроки могут определяться с учётом этапов;

  • особые правила действуют для объектов генерации и комплексного развития территории.

Поэтому профессиональная проверка срока начинается не с вопроса:

«Сколько киловатт?»

а с полной картины объекта.


Пример: частный дом и два разных срока

Представим два практически одинаковых дома.

Оба собственника запрашивают 15 кВт.

Первый участок

Линия 0,4 кВ проходит в десяти метрах от границы.

Между линией и участком нет чужой земли.

Сложной реконструкции не требуется.

При выполнении остальных условий может применяться срок 30 рабочих дней.

Второй участок

До подходящей сети 200 метров.

Мощность всё та же — 15 кВт.

Но условие «не более 15 метров» уже не выполняется.

Значит, ссылаться на 30 рабочих дней только потому, что заявлено 15 кВт, нельзя.

Вот откуда возникают споры:

люди сравнивают мощность, а Правила сравнивают совокупность условий.


Что может повлиять на срок

Я бы выделил пять факторов.

1. Расстояние

15 метров, 200 метров и два километра — это три совершенно разные ситуации.

2. Напряжение

Подключение к 0,4 кВ и присоединение крупного объекта к 10 кВ требуют разного объёма работ.

3. Мощность

Для разных диапазонов предусмотрены разные сроки.

4. Необходимость строительства

Если нужно построить только небольшой участок линии — это один случай.

Если требуется реконструкция центра питания и изменение инвестиционной программы — совсем другой.

5. Сам заявитель

Если вы не выполнили мероприятия, возложенные на вас техническими условиями, предъявлять претензию сетевой организации за задержку намного сложнее.


Как понять, что срок действительно нарушен

Не начинайте с календаря.

Начните с документов.

Понадобятся:

  • договор;

  • технические условия;

  • дата заключения договора;

  • установленный договором срок;

  • документы о выполнении вашей части технических условий;

  • уведомление сетевой организации о готовности, если оно направлялось;

  • переписка;

  • дополнительные соглашения об изменении срока, если они были.

После этого отвечаем на три вопроса.

Какой срок установлен?

Например, 4 месяца.

С какой даты он считается?

Со дня заключения договора, если к ситуации не применяется специальная конструкция.

Выполнил ли заявитель свои обязательства?

Если да, а срок прошёл и подключение не выполнено, можно уже говорить о нарушении со стороны сетевой организации.

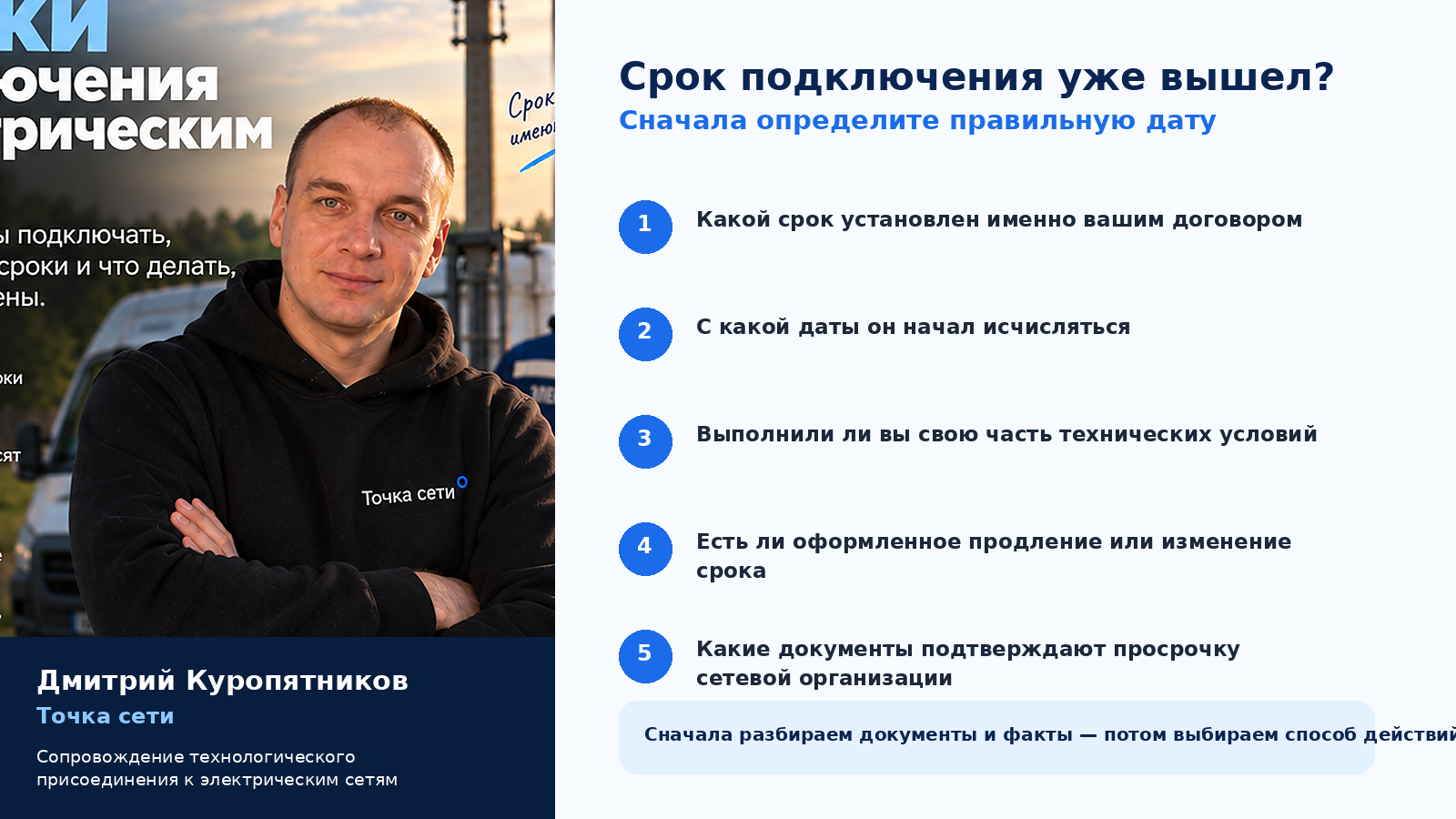

Памятка: как проверить просрочку


Может ли сетевая организация просто перенести дату

Само по себе письмо:

«В связи с большим объёмом работ срок переносится ещё на шесть месяцев»

не означает, что срок договора автоматически изменился.

Нужно смотреть основание и порядок его изменения.

Есть проекты, для которых Правила допускают иные или поэтапные сроки. Но перенос должен соответствовать предусмотренной законом и договором процедуре.

Поэтому любое уведомление о продлении стоит сопоставить с первоначальным договором.


Что предусмотрено за нарушение срока

Пункт 16 Правил предусматривает ответственность сторон за нарушение договорных сроков.

В частности, для предусмотренных случаев установлена неустойка в размере 0,25% общего размера платы за технологическое присоединение за каждый день просрочки. При этом Правила содержат специальные исключения для некоторых категорий заявителей и отдельных нарушений, поэтому механически применять эту формулу ко всем договорам нельзя.

Также Правила предусматривают право заявителя в одностороннем порядке расторгнуть договор при нарушении сетевой организацией установленного договором срока.

Теме просрочки, неустойки и жалобы я посвятил бы отдельную статью — это как раз следующая статья №9.


Что делать, если срок уже прошёл

Не начинать с эмоционального звонка на горячую линию.

Сначала соберите документы и зафиксируйте ситуацию.

Я бы действовал так:

проверить договорный срок;

проверить собственное выполнение технических условий;

получить подтверждение текущего состояния работ;

направить письменное требование исполнить договор;

при необходимости заявить требования об ответственности;

дальше выбирать между жалобой, ФАС и судебной защитой в зависимости от характера нарушения.

Телефонный разговор хорош для выяснения информации.

Для защиты прав нужен документальный след.


Помощь при нарушении сроков — «Точка сети»

Меня зовут Дмитрий Куропятников. Я занимаюсь технологическим присоединением к электрическим сетям и развиваю проект «Точка сети».

Если срок подключения прошёл, я могу помочь:

  • определить, какой срок действительно применяется к вашему договору;

  • проверить технические условия;

  • подтвердить выполнение обязанностей заявителя;

  • разобраться в уведомлениях о переносе срока;

  • подготовить претензию сетевой организации;

  • оценить возможность взыскания неустойки;

  • подготовить обращение в ФАС;

  • сопровождать дальнейший спор.

Отдельно я работаю с дорогими и сложными подключениями, увеличением мощности, проверкой стоимости, переоформлением и восстановлением документов.


Частые вопросы

15 кВт обязаны подключить за 30 рабочих дней?

Нет. 15 кВт само по себе не даёт такого срока. Для 30 рабочих дней должны одновременно выполняться дополнительные условия, включая расстояние до сети не более 15 метров.

300 метров — это 30 дней?

Нет. Это одно из самых распространённых заблуждений.

С какого дня считается срок?

По общему правилу пункта 16 — со дня заключения договора.

Для 150 кВт срок всегда четыре месяца?

Нет. Мощность до 670 кВт — только один из критериев. Нужно проверить напряжение, расстояние и необходимость строительства.

Если в договоре стоит год, а соседу дали четыре месяца — это нарушение?

Не обязательно. У объектов могут отличаться параметры подключения.

Что делать, если срок прошёл?

Проверить договор, исполнение своих ТУ и затем письменно фиксировать нарушение. В следующей статье подробно разберём претензию, неустойку и жалобу.


Главное

У технологического присоединения нет одного срока для всех.

Правила используют целую систему:

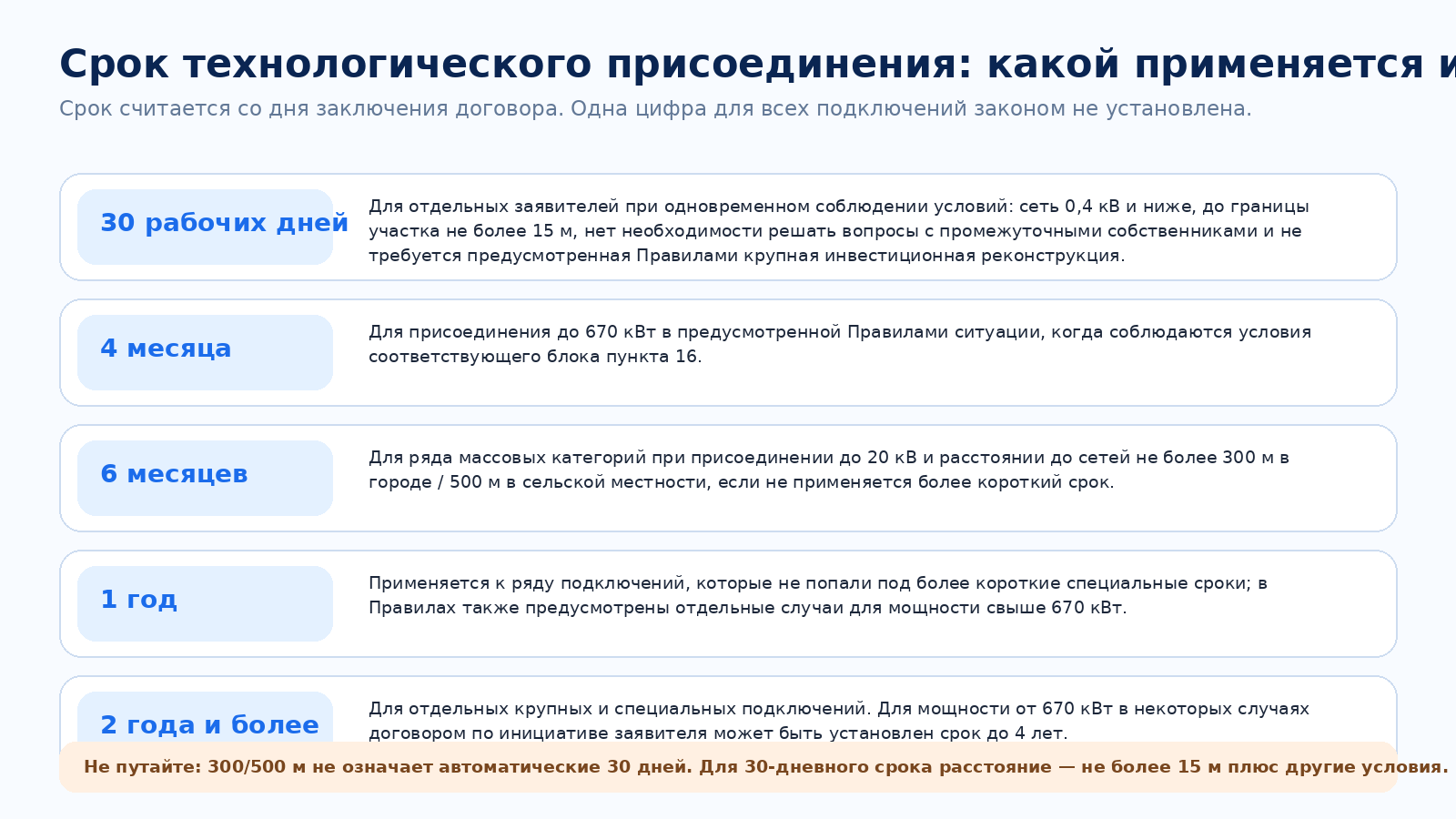

30 рабочих дней → 4 месяца → 6 месяцев → 1 год → 2 года и специальные сроки

в зависимости от характеристик конкретного подключения.

Поэтому прежде чем обвинять сетевую организацию в просрочке, нужно точно определить две вещи:

какой срок установлен именно вашему объекту;

с какой даты он начал исчисляться.

После этого календарь становится очень простым.

Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям

Материал актуализирован в сентябре 2026 года с учётом действующей редакции Постановления Правительства РФ №861.
