Технические условия часто воспринимают как инструкцию от электросетей: получили документ — значит, теперь нужно выполнить всё, что там написано.
Я бы смотрел на них иначе.
Технические условия — это описание будущей схемы подключения. Из них должно быть понятно, откуда подключается объект, какую мощность он получает, где находится точка присоединения и какие работы выполняет каждая сторона.
Поэтому ТУ стоит внимательно читать ещё до начала строительства и закупки оборудования.
Если ошибка спрятана именно в технической схеме, потом можно совершенно правильно выполнить ненужные или слишком дорогие мероприятия.
Основным документом остаются Правила технологического присоединения, утверждённые Постановлением Правительства РФ №861. На дату подготовки статьи действует редакция от 1 июля 2026 года.
Состав технических условий зависит от категории заявителя и параметров подключения, поэтому универсального бланка для всех объектов нет.
Но в документе обычно нужно искать несколько ключевых вещей:
точку присоединения;
максимальную мощность;
уровень напряжения;
требования к усилению существующей электрической сети;
требования к учёту электроэнергии;
распределение мероприятий между заявителем и сетевой организацией;
специальные технические требования, если они нужны именно для вашего объекта.
Для распространённых категорий заявителей Правила прямо требуют указывать точку присоединения, максимальную мощность, требования к усилению сети, приборам учёта и распределение обязанностей между сторонами.
И вот здесь начинается самое интересное.
В документах это может выглядеть как одна небольшая строка.
На практике от неё зависит очень многое.
Допустим, рядом с участком проходит подходящая линия. Собственник ожидает подключение примерно в этом месте.
А в технических условиях появляется другая точка — значительно дальше.
В результате могут увеличиться:
длина линии;
объём проектирования;
стоимость строительства;
количество согласований;
расходы самого заявителя.
Поэтому вопрос:
«Где находится точка присоединения?»
нужно задавать не электрику после начала работ, а при изучении технических условий.
Для заявителей, подпадающих под пункты 12(1) и 14 Правил, точка присоединения не может располагаться дальше 15 метров во внешнюю сторону от границы участка. Причём её расположение за пределами участка допускается только при условии, что это не заставляет заявителя самостоятельно урегулировать отношения с третьими лицами.
Если вы подавали заявку на 100 кВт, а в технических условиях появились 80 или 150 кВт, нужно выяснить почему.
То же относится к увеличению мощности.
Объект уже может иметь ранее оформленные 50 кВт, а заявитель просит довести общую величину до 100 кВт.
Поэтому проверяем не только цифру, но и её смысл:
это общая максимальная мощность объекта или вновь присоединяемая величина?
Для массовых категорий Правила требуют отражать в ТУ максимальную мощность в соответствии с заявкой и её распределение по точкам присоединения.
Именно здесь возникает больше всего споров.
Представим, что для подключения магазина необходимо построить 400 метров новой линии.
Из этого совершенно не следует, что магазин должен строить её за свой счёт самостоятельно.
Сначала смотрим распределение обязанностей.
Для ряда типовых форм общий принцип выглядит так: сетевая организация выполняет возложенные на неё мероприятия до границы участка, а заявитель — свою часть внутри участка. Другие формы могут привязывать обязанности сторон непосредственно к точке присоединения. Поэтому ориентироваться нужно на конкретную категорию заявителя и используемую форму договора.
При этом для распространённых заявителей до 15 кВт и физических лиц соответствующей категории Правила прямо относят обоснованные мероприятия по усилению существующей сети — строительство линий, подстанций, увеличение мощности трансформаторов, реконструкцию оборудования — к обязанностям сетевой организации за её счёт.
Это очень важный принцип.
Фраза в ТУ:
«Для подключения необходимо строительство линии»
и фраза:
«Заявитель обязан построить линию»
— юридически совсем не одно и то же.
Я бы не пытался запоминать одно универсальное правило вроде:
«Всё до забора делает сеть».
Для многих бытовых подключений это действительно близко к реальности. Но существуют разные категории заявителей и разные типовые формы.
Правильный способ — открыть договор и технические условия и найти два блока:
«Сетевая организация осуществляет…» п.10
и
«Заявитель осуществляет…» п.11
После прочтения у вас не должно оставаться вопроса, кто строит конкретную линию, устанавливает конкретное оборудование или выполняет конкретную реконструкцию.
Если распределение написано так, что понять его невозможно, это уже повод запросить разъяснение до начала работ.

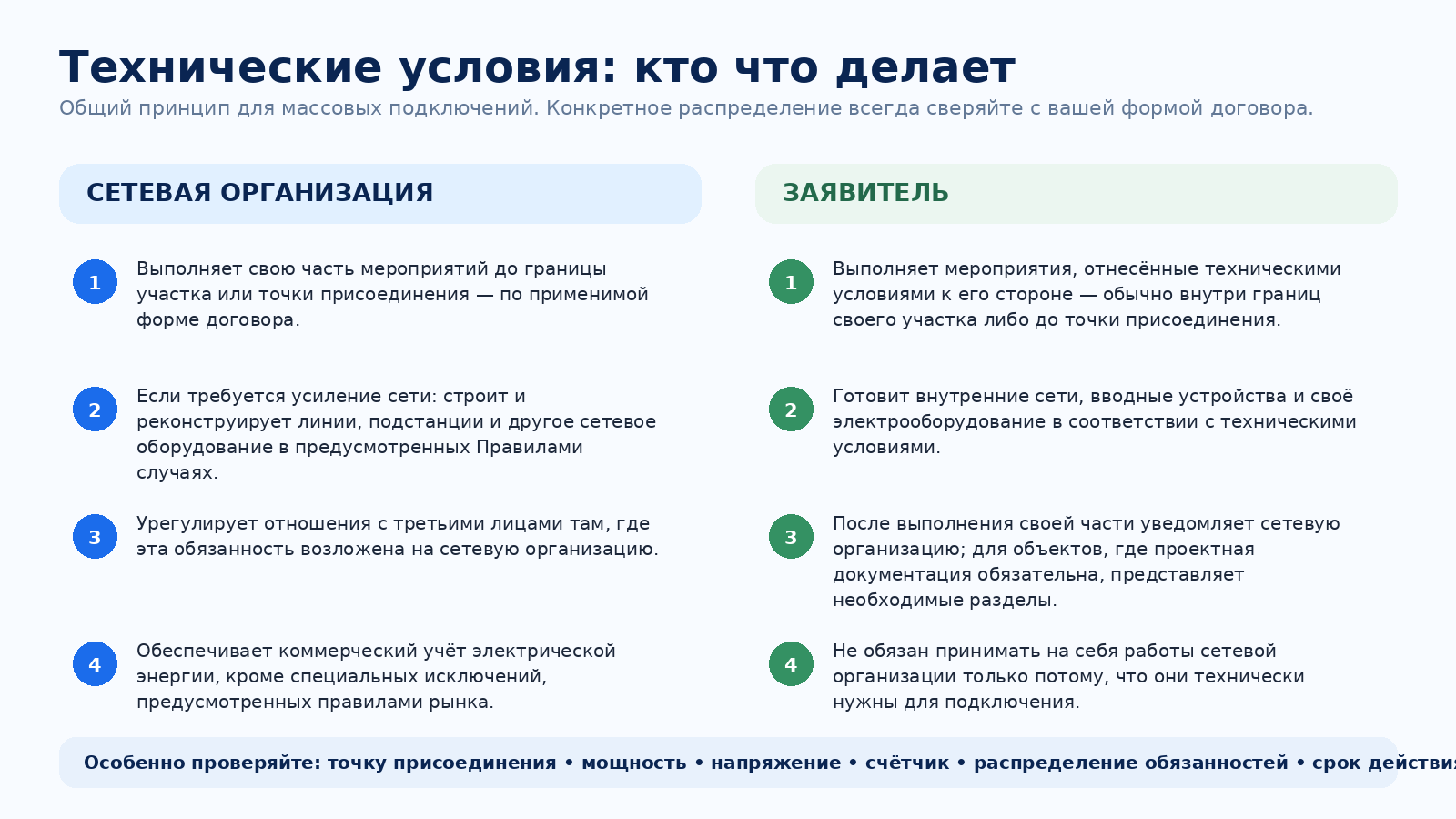

Схема: кто что делает по техническим условиям

Для обычного частного или коммерческого объекта заявитель прежде всего готовит свою электрическую инфраструктуру.
В зависимости от технических условий это могут быть:
внутренние электрические сети;
вводное устройство;
распределительный щит;
кабель по территории участка;
подготовка электрооборудования объекта;
выполнение требований по защите и автоматике.
Правила и типовые договоры предусматривают обязанность заявителя выполнить мероприятия, отнесённые к его стороне, а после их завершения — уведомить сетевую организацию.
Если для объекта законодательство требует проектную документацию, сетевой организации также предоставляются соответствующие разделы проекта.
Для маленького частного дома это одна история.
Для производственного объекта 10 кВ — совершенно другая.
Поэтому список работ должен исходить именно из вашего подключения.
Ещё один вопрос, вокруг которого много старой информации.
По действующей редакции Правил мероприятия по обеспечению коммерческого учёта электроэнергии при выполнении технологического присоединения относятся к сетевой организации, за исключением специально оговорённой ситуации с многоквартирным домом.
Поэтому я бы не покупал заранее дорогой прибор учёта просто потому, что знакомый электрик сказал:
«Без счётчика заявку не закроют».
Сначала нужно прочитать ТУ и понять, что предусматривает ваша конкретная процедура.
Допустим, электросетям необходимо провести линию к вашему объекту, а между существующей опорой и вашим участком находится чужая территория.
Очень часто заявителю говорят:
«Сначала принесите согласие соседа».
Но распределение обязанностей по урегулированию отношений с третьими лицами зависит от применяемой процедуры и договора.
В типовых формах для многих категорий это входит в обязанности сетевой организации. В пункте 25(1) Правил также прямо указано, что урегулирование отношений с иными лицами при выполнении мероприятий до точки присоединения осуществляется сетевой организацией.
Поэтому автоматически брать эту проблему на себя не нужно.
Сначала смотрим документы.
Технические условия не действуют бесконечно.
Типовые формы предусматривают срок действия не менее двух и не более пяти лет.
Если заявитель не успел выполнить свою часть, это ещё не всегда означает, что процедуру придётся начинать с нуля.
При сохранении технической возможности сетевая организация по обращению заявителя вправе продлить срок действия ранее выданных ТУ без дополнительной платы. Если условия подключения изменились, ТУ могут быть скорректированы или выданы заново с учётом уже выполненных мероприятий.
То есть если срок заканчивается — лучше не ждать последнего дня.
Иногда да.
И это особенно важно в ситуациях, когда после получения документов становится очевидно, что исходная схема неудачная.
Например:
мощность была запрошена избыточно;
изменилась конфигурация объекта;
появилась более рациональная точка присоединения;
обнаружилась ранее присоединённая мощность;
часть мероприятий оказалась технически неоправданной.
Но изменение ТУ — это не редактирование текста по желанию заявителя.
Нужно понимать, какая именно исходная предпосылка изменилась и каким образом новое решение соответствует Правилам.
Не «примерно возле участка», а конкретно.
Это не означает автоматически нарушение, но требует проверки применимой формы договора и основания такого распределения.
Нужно понять, почему она технически необходима.
Или непонятно, учтена ли ранее существовавшая мощность.
Проверяем, действительно ли это ваша обязанность.
В этом случае начинать нужно не только с тарифа, но и с технических условий.
Очень часто большая цена является следствием именно выбранной схемы.

Меня зовут Дмитрий Куропятников. Я занимаюсь технологическим присоединением к электрическим сетям и развиваю проект «Точка сети».

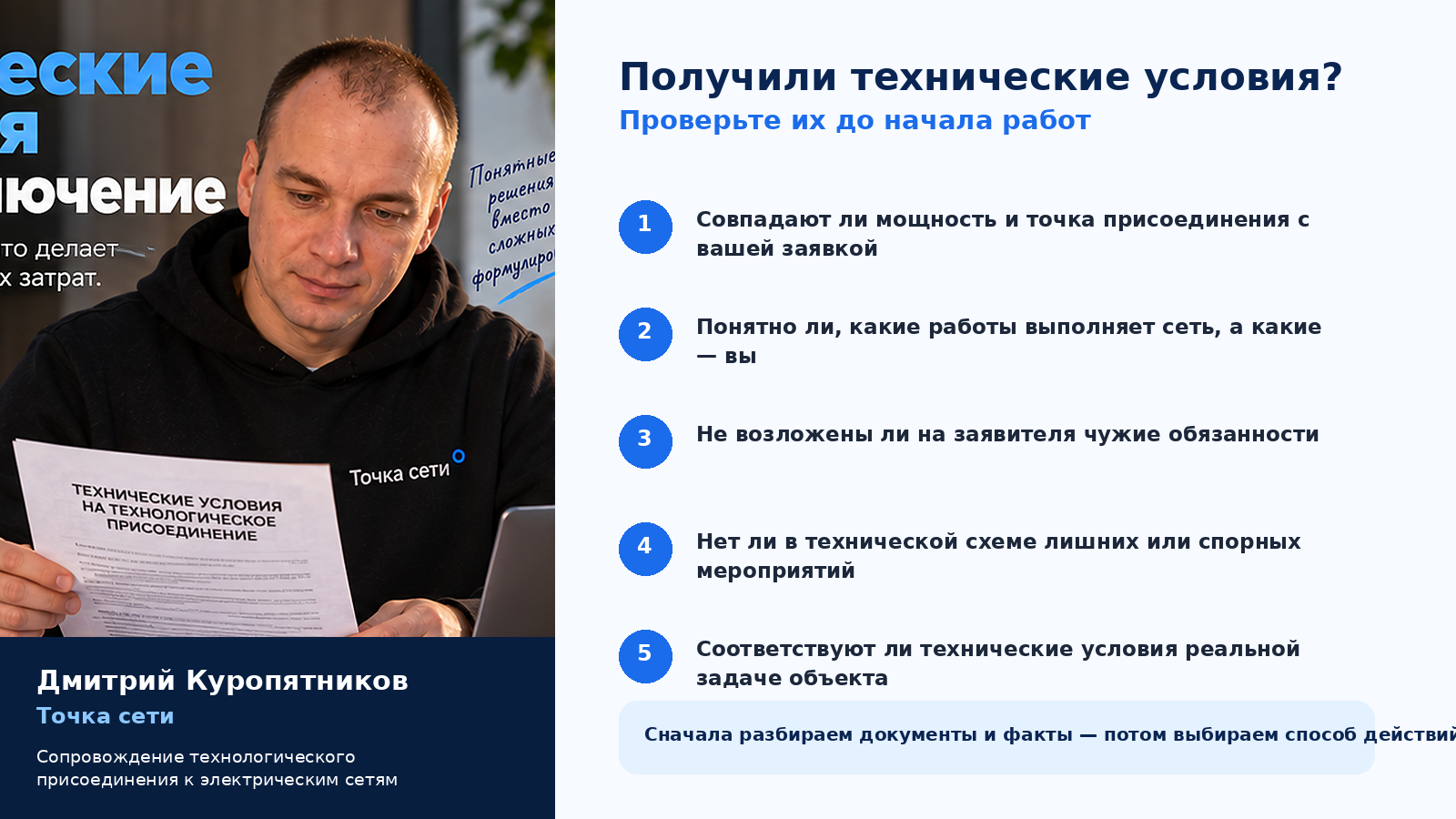

Ко мне можно обратиться, если технические условия уже получены, но вы хотите понять:
правильно ли определена мощность;
где находится точка присоединения;
кто обязан строить линию;
законно ли распределены обязанности;
почему требуется подстанция или реконструкция;
откуда появилась высокая стоимость;
можно ли изменить техническую схему.
Также я занимаюсь подготовкой заявок, увеличением мощности, восстановлением и переоформлением документов, спорами с сетевыми организациями и подготовкой обращений в ФАС.
Экспертная памятка по проверке технических условий
Вы обязаны выполнить мероприятия, которые законно отнесены к вашей стороне. Но сам факт появления требования в документе не лишает вас права проверить его соответствие Правилам.
Ответ зависит от категории заявителя, точки присоединения и формы договора. Для многих массовых подключений мероприятия за границами участка относятся к сетевой организации, но универсализировать это правило для всех случаев нельзя.
При осуществлении мероприятий технологического присоединения коммерческий учёт, за установленными исключениями, обеспечивает сетевая организация.
Да, Правила предусматривают такую возможность при соответствующих условиях.
Да. Если вы считаете условия противоречащими Правилам или вашей заявке, разногласия лучше заявлять до оплаты и начала строительства.
Технические условия — это не список пожеланий электросетей.
Это документ, который должен понятно отвечать на три вопроса:
как подключается объект;
что делает сетевая организация;
что делает заявитель.
Если после прочтения ТУ эти ответы остаются неясными — начинать строительство рано.
Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям
Материал актуализирован в сентябре 2026 года.
