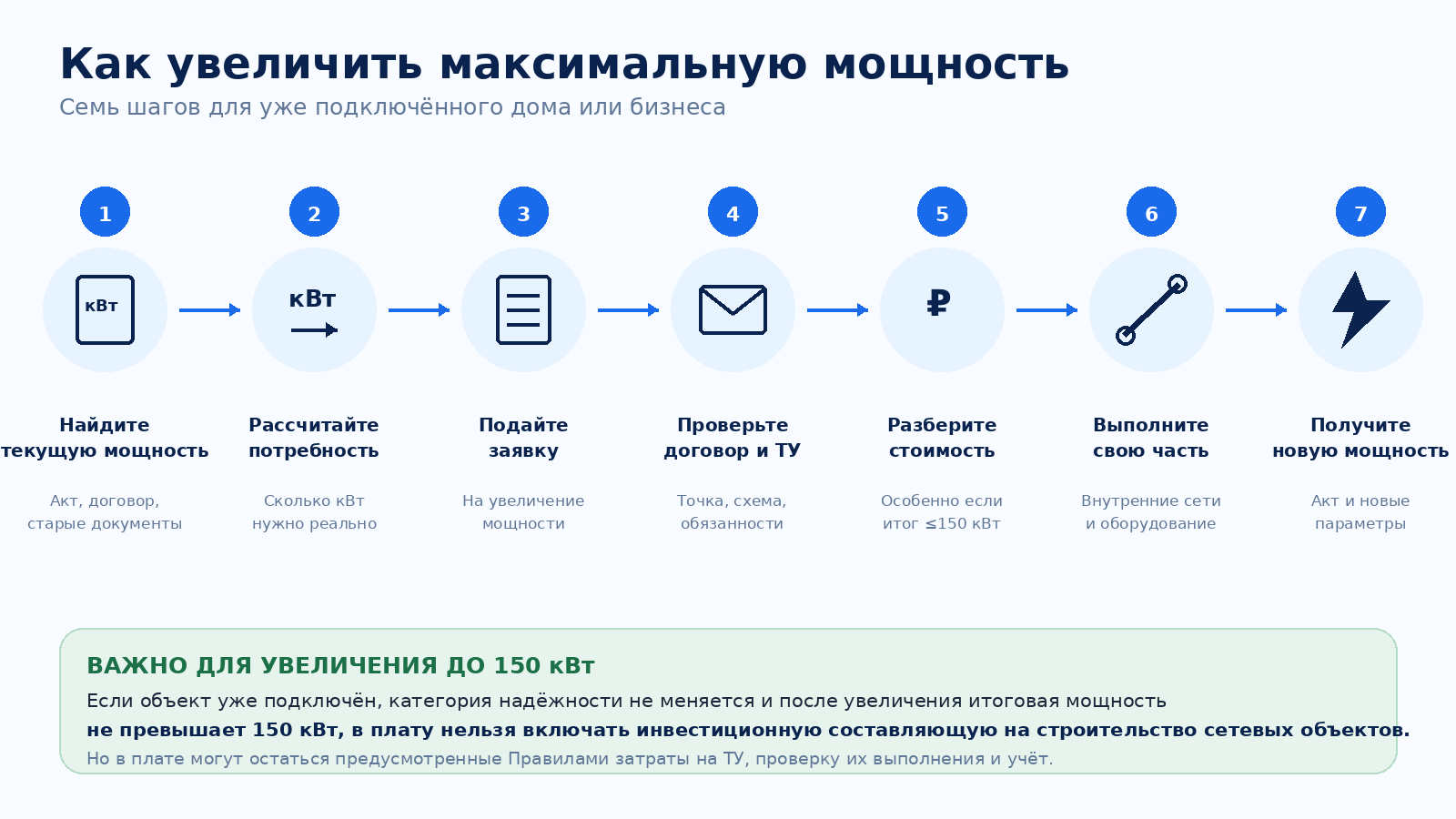

Есть магазин с 30 кВт. Бизнес развивается, появляется новое холодильное оборудование — нужно уже 70.
На производстве когда-то оформили 100 кВт, а после установки новой линии станков требуется 150.
Частный дом подключён на 5 кВт, но собственник решил поставить электрокотёл, кондиционеры и зарядку для автомобиля.
Во всех этих случаях объект уже подключён к электрической сети. Провод есть, счётчик стоит, договор энергоснабжения работает.
Но просто начать потреблять больше мощности нельзя.
Нужно официально увеличить максимальную мощность, закреплённую за объектом.
Правила технологического присоединения №861 прямо распространяются не только на новые объекты, но и на увеличение максимальной мощности ранее присоединённых энергопринимающих устройств. То есть юридически увеличение мощности снова проходит через процедуру технологического присоединения.
На практике эта процедура может оказаться как довольно простой, так и неожиданно дорогой. Всё зависит от того, сколько мощности уже есть, сколько вы хотите получить и что потребуется сделать электрической сети.
Я бы вообще не начинал с новой заявки.
Первый вопрос:
Какая максимальная мощность официально закреплена за объектом сейчас?
Не сколько показывает автомат.
Не сколько позволяет вводной кабель.
Не сколько когда-то называл предыдущий собственник.
Нужна именно документально оформленная максимальная мощность.
Искать её стоит в старых документах технологического присоединения:
акте об осуществлении технологического присоединения;
технических условиях;
договоре технологического присоединения;
документах о разграничении;
ранее оформленных документах сетевой организации.
Если объект старый и документы потерялись, я бы сначала восстановил их.
Особенно это важно при покупке коммерческой недвижимости.
Иногда новый собственник считает, что у здания есть 30 кВт, а после проверки обнаруживается ранее оформленная мощность 100 или 150 кВт.
И тогда покупать дополнительные киловатты вообще не требуется.
Это одна из самых распространённых ошибок у бизнеса.
Допустим, на предприятии стоят:
вентиляция — 40 кВт;
холодильное оборудование — 50 кВт;
станки — 80 кВт;
освещение — 20 кВт;
прочее оборудование — ещё 30 кВт.
Если просто сложить всё, получится 220 кВт.
Но это ещё не означает, что предприятию действительно требуется максимальная мощность 220 кВт.
Не всё оборудование работает одновременно. Есть коэффициенты спроса, режимы работы, сезонность и пиковые нагрузки.
Поэтому перед увеличением мощности желательно рассчитать реальную потребность.
Запросить слишком мало — через год придётся снова проходить процедуру.
Запросить слишком много — можно получить более сложные технические условия и более дорогую схему.
Нужен разумный запас, а не запас «на всякий случай».
Предположим, у магазина сейчас оформлено:
50 кВт.
После реконструкции требуется:
100 кВт.
Заявитель не получает новый объект мощностью 100 кВт с нуля.
Он обращается в сетевую организацию в связи с увеличением максимальной мощности ранее присоединённого объекта.
Именно поэтому в такой ситуации особенно важны документы о существующих 50 кВт.
Если их не учесть, исходная картина подключения получится неправильной.

Ответьте на три вопроса.
Сколько есть сейчас?
Сколько требуется после модернизации?
Почему требуется именно столько?
Для частного дома иногда достаточно обычного перечня оборудования.
Для магазина или склада уже желательно хотя бы нормальное техническое определение нагрузки.
Для производства расчёт лучше делать вместе с проектировщиком или энергетиком, который понимает технологический процесс.
Чем дороже потенциальное присоединение, тем важнее эта работа.
Поскольку Правила №861 прямо относят увеличение максимальной мощности ранее подключённого объекта к технологическому присоединению, заявитель проходит установленную процедуру через сетевую организацию.
Заявка подаётся, как правило, через электронный сервис сетевой организации, а в предусмотренных случаях — через Госуслуги.
Для заявителей до 150 кВт Правила предусматривают соответствующие формы и состав сведений. В заявке указывается запрашиваемая максимальная мощность, а для различных категорий заявителей — другие предусмотренные Правилами данные.
При увеличении мощности я бы приложил или заранее подготовил документы, подтверждающие действующие параметры объекта.
Чем яснее зафиксировано исходное состояние, тем меньше шансов получить спор о том, сколько мощности было раньше.
После рассмотрения заявки сетевая организация определяет, возможно ли выдать дополнительную мощность на существующей схеме или сеть потребуется усилить.
И вот здесь начинаются принципиально разные сценарии.
Существующая сеть позволяет добавить мощность почти без серьёзной реконструкции.
Нужно заменить или увеличить трансформатор.
Требуется новая линия.
Меняется точка присоединения или уровень напряжения.
Дополнительная мощность приводит к значительному развитию сетевой инфраструктуры.
Поэтому увеличение на 20 кВт в двух соседних зданиях может стоить совершенно по-разному.
Вот здесь в 2026 году есть норма, на которую я рекомендую обратить особое внимание.
Если выполняются одновременно три условия:
объект уже технологически присоединён;
вы увеличиваете максимальную мощность без изменения категории надёжности;
после увеличения общая максимальная мощность составит не более 150 кВт,
то в плату за технологическое присоединение запрещено включать инвестиционную составляющую на строительство объектов электросетевого хозяйства, в том числе сетей от существующих объектов электросетевого хозяйства до ваших энергопринимающих устройств. Это прямо установлено пунктом 17(4) Правил №861.
Это очень существенная норма.
Например, у магазина есть 80 кВт.
Нужно увеличить до 140 кВт.
Категория надёжности остаётся той же.
Если в расчёте появляется большая инвестиционная составляющая на строительство сетевой инфраструктуры, такой расчёт стоит проверять особенно внимательно.
Нет.
И это важно не перепутать.
Правила допускают включать в плату для такой категории заявителей расходы:
на подготовку и выдачу технических условий;
на проверку выполнения технических условий — если такая проверка требуется;
на обеспечение коммерческого учёта, если техническими условиями предусмотрена замена прибора учёта.
Эти расходы рассчитываются с применением стандартизированных тарифных ставок.
То есть правило звучит не:
«Увеличение до 150 кВт бесплатное».
А:
«При соблюдении условий пункта 17(4) нельзя переложить на заявителя инвестиционную составляющую строительства сетевых объектов».
Разница принципиальная.
Предположим:
сейчас — 120 кВт;
требуется — 200 кВт.
Итоговая мощность превышает 150 кВт.
Специальное правило пункта 17(4), о котором мы говорили выше, уже не применяется.
Для мощностей свыше 150 кВт расчёт платы производится по общим правилам, и в предусмотренных законодательством случаях в стоимости могут появляться расходы, связанные с развитием сетевой инфраструктуры.
Именно здесь увеличение мощности иногда становится очень дорогим.
Например, переход со 140 до 200 кВт может технически оказаться значительно сложнее, чем переход с 80 до 140 кВт.
Поэтому порог 150 кВт при планировании коммерческого объекта стоит учитывать заранее.
Не искусственно подгонять проект под цифру, а понимать возможные последствия.
Тоже отдельная история.
Например, у предприятия сейчас третья категория надёжности и один источник электроснабжения.
Компания хочет:
увеличить мощность;
и одновременно получить вторую категорию надёжности.
Это уже не простое увеличение мощности при сохранении прежней категории.
Для первой и второй категорий требуется наличие независимых резервных источников электроснабжения, а плата рассчитывается с учётом выбранной категории и соответствующей схемы.
И здесь правило пункта 17(4) о специальном увеличении до 150 кВт без изменения категории надёжности использовать нельзя.
Поэтому я бы разделял две задачи:
нужно больше киловатт
и
нужно более надёжное электроснабжение.
Иногда бизнесу действительно нужны обе.
Но тогда нужно понимать и финансовые последствия.
Принцип остаётся тем же, что и при обычном технологическом присоединении.
В технических условиях должны быть разделены мероприятия сетевой организации и заявителя.
Правила предусматривают подготовку ТУ, разработку необходимой проектной документации, выполнение сторонами технических условий, мероприятия по коммерческому учёту и другие этапы.
Со стороны заявителя это может означать, например:
замену вводного устройства;
увеличение сечения внутреннего кабеля;
реконструкцию распределительного щита;
изменение внутренних сетей;
подготовку оборудования под новую мощность.
Со стороны сетевой организации — свои мероприятия на электрических сетях.
Главное — не путать необходимость технической реконструкции с обязанностью оплачивать её именно заявителю.
Для увеличения до итоговых 150 кВт без изменения категории надёжности это особенно важно из-за действующего пункта 17(4).
Не обязательно.
Если существующий прибор коммерческого учёта соответствует новым параметрам, отдельная замена может не потребоваться.
Если же технические условия предусматривают замену прибора учёта, соответствующие расходы могут учитываться в плате в случаях, предусмотренных пунктом 17(4).
Поэтому я снова не советую покупать счётчик заранее.
Сначала технические условия.
Потом оборудование.
Отдельного универсального правила:
«Любое увеличение мощности выполняется за 30 дней»
нет.
Поскольку увеличение мощности является технологическим присоединением, срок определяется по правилам, применимым к конкретной мощности, напряжению, расстояниям и объёму необходимых мероприятий.
То есть могут применяться разные сроки, которые мы подробно разбирали в статье №8.
Именно поэтому двум объектам, каждый из которых просит дополнительные 50 кВт, могут установить разные сроки.
У одного сеть готова.
У второго необходима реконструкция.
Одинаковое количество дополнительных киловатт ещё не означает одинаковую процедуру.
Конечно.
Если существующая сеть, трансформатор, кабель и точка присоединения позволяют предоставить дополнительную максимальную мощность, техническое решение может быть относительно простым.
Но определить это по внешнему виду ближайшей подстанции невозможно.
Фраза:
«Трансформатор большой, там точно есть запас»
не является техническим расчётом.
Сетевая организация оценивает режимы сети и возможность присоединения с учётом действующей схемы.
Я бы так не делал.
Если договором и документами технологического присоединения закреплена максимальная мощность 50 кВт, а объект фактически перестраивается под значительно большую нагрузку, это не превращает дополнительные киловатты в официально присоединённую мощность.
Особенно опасно строить коммерческий объект в расчёте на то, что:
«Потом как-нибудь увеличим».
Правильнее проверить возможность увеличения ещё до покупки дорогостоящего оборудования или запуска реконструкции.
Представим продуктовый магазин.
Сейчас оформлено:
70 кВт.
Арендатор планирует добавить холодильные камеры, пекарню и кондиционирование.
Расчётная потребность становится:
125 кВт.
Первое, что я бы проверил:
Поднимаем документы.
Проверяем нагрузку.
Если да, это важно.
Да.
Тогда при расчёте платы нужно учитывать специальное правило пункта 17(4): инвестиционная составляющая на строительство сетевых объектов в плату включаться не должна.
И только после этого анализировать технические условия и остальные составляющие платы.
Такой порядок намного эффективнее, чем сначала получить счёт, оплатить его и только потом выяснять, почему сумма оказалась такой.
Экспертная памятка
Я бы остановился и внимательно разобрал ситуацию, если:
вы увеличиваете мощность до значения не выше 150 кВт, но в расчёте появляется дорогое строительство сети;
сетевая организация не учитывает ранее присоединённую мощность;
вместе с увеличением неожиданно меняется точка присоединения;
появилась новая подстанция или длинная линия;
стоимость значительно выше ожиданий;
из документов непонятно, кто должен выполнять конкретные работы.
Это не означает автоматически, что расчёт незаконен.
Но это хороший повод разобраться до оплаты.

Меня зовут Дмитрий Куропятников. Я занимаюсь сопровождением технологического присоединения к электрическим сетям и развиваю проект «Точка сети».
Я помогаю увеличивать электрическую мощность частных и коммерческих объектов.
В работу может входить:
проверка существующей максимальной мощности;
восстановление старых документов;
подготовка заявки;
анализ требуемого объёма мощности;
проверка договора;
анализ технических условий;
проверка точки присоединения;
проверка стоимости;
поиск законных вариантов снижения платы;
подготовка разногласий;
сопровождение споров с сетевой организацией;
подготовка обращений в ФАС.
Особенно советую проверять расчёт, если после увеличения итоговая мощность остаётся в пределах 150 кВт и категория надёжности не меняется.
Для таких объектов в Правилах существует специальная защита от включения в плату инвестиционной составляющей на строительство сетевой инфраструктуры.
Да. Это является увеличением максимальной мощности ранее присоединённого объекта и проводится через процедуру технологического присоединения.
Расчёт выполняется именно для процедуры увеличения мощности ранее присоединённого объекта по действующим Правилам и Методическим указаниям. Не следует механически считать такую ситуацию новым присоединением объекта «с нуля». Особенно важно учитывать специальный порядок для итоговой мощности до 150 кВт без изменения категории надёжности.
После увеличения параметров технологического присоединения сведения об объекте должны соответствовать новым документам. Конкретный порядок зависит от действующего договора энергоснабжения и вашей ситуации.
При увеличении уже присоединённой мощности без изменения категории надёжности, если итоговая мощность не превышает 150 кВт, Правила запрещают включать инвестиционную составляющую на строительство сетевых объектов в плату за технологическое присоединение. Но другие предусмотренные пунктом 17(4) расходы в плате могут присутствовать.
Тогда специальное ограничение пункта 17(4), рассчитанное на итоговую мощность не более 150 кВт, уже не применяется.
Нужно смотреть, кому принадлежит объект, на кого оформлено технологическое присоединение, где находится точка учёта и кто вправе подавать заявку. Для объектов с внутренними сетями арендодателя ситуация может быть сложнее обычного прямого подключения.
Сначала имеет смысл восстановить документы о ранее выполненном технологическом присоединении. Новая заявка без понимания существующей мощности может привести к неправильному результату.
Увеличение электрической мощности — это не покупка ещё нескольких киловатт по фиксированной цене.
Это новое действие в рамках технологического присоединения уже существующего объекта.
Правильная последовательность выглядит так:
найти существующую мощность → рассчитать реальную потребность → определить итоговую мощность → подать заявку → проверить договор и ТУ → проверить стоимость → выполнить свою часть → оформить новую максимальную мощность.
И отдельно запомните важный порог:
Если объект уже подключён, категория надёжности не меняется и после увеличения мощность останется не выше 150 кВт, строительство сетевых объектов нельзя включать в плату в виде инвестиционной составляющей.
Для собственников магазинов, складов, небольших производств и других коммерческих объектов эта норма может иметь очень существенное финансовое значение.
Поэтому увеличение мощности лучше начинать не с заявки.
Начните с двух цифр:
сколько у вас официально есть сейчас
и
сколько действительно нужно после расширения.
Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям
Материал актуализирован в сентябре 2026 года с учётом действующей редакции Постановления Правительства РФ №861 и Методических указаний ФАС России по определению платы за технологическое присоединение.
