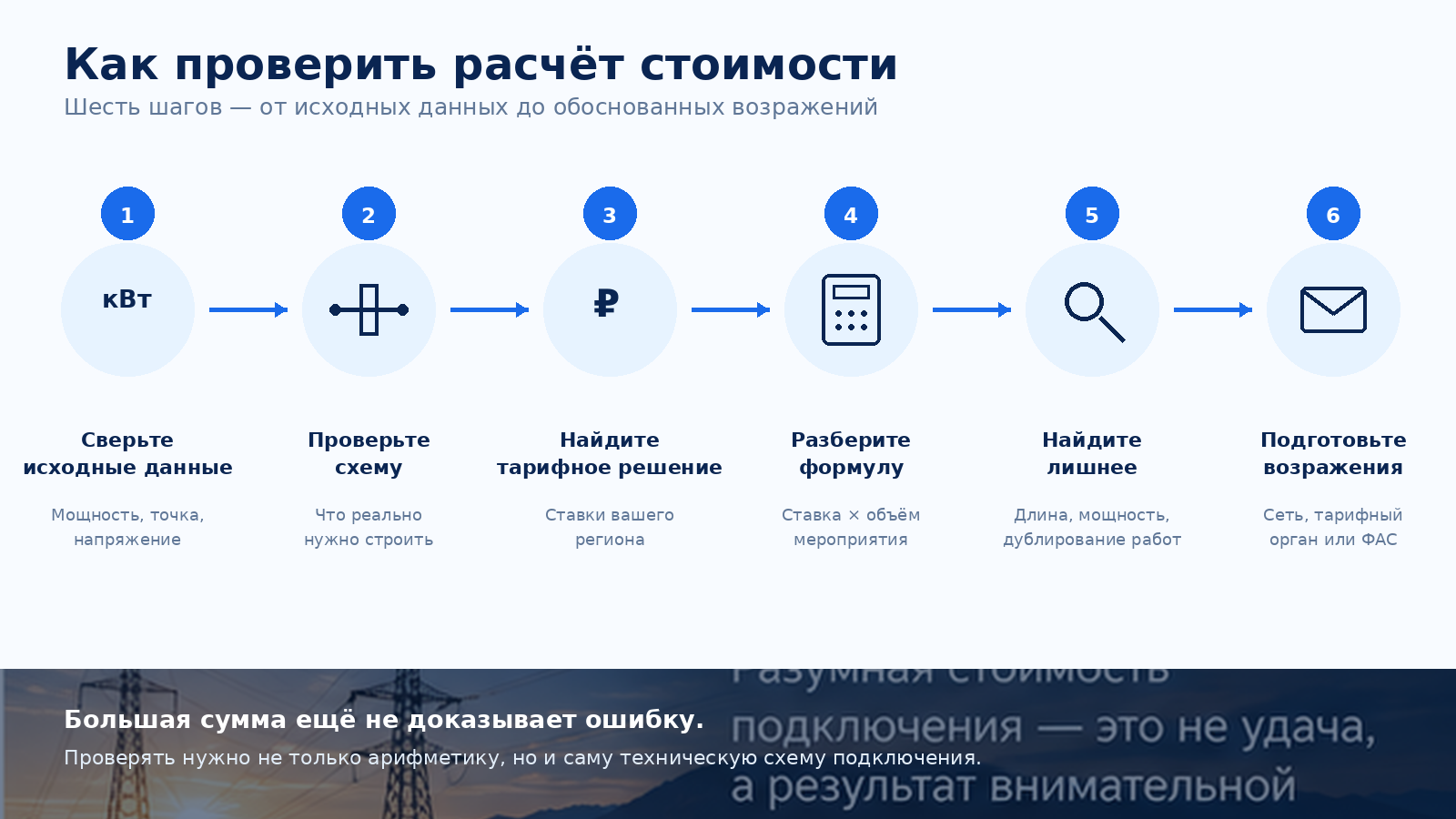

Представьте обычную для бизнеса ситуацию.
Предприниматель покупает участок, планирует магазин, склад или небольшое производство. По предварительной оценке объекту требуется 150 кВт. Заявка подана, документы оформлены.
Через некоторое время приходит договор.
Стоимость подключения — несколько миллионов рублей.
Первая реакция вполне понятна:
«Откуда такая сумма?»
А следом возникает второй вопрос:
«Можно ли её уменьшить?»
Иногда можно.
Иногда расчёт сетевой организации полностью соответствует действующим правилам, и большая стоимость объясняется тем, что для объекта действительно нужно строить новую линию, трансформаторную подстанцию или другую инфраструктуру.
Поэтому я бы не начинал проверку с предположения, что «электросети точно насчитали лишнее».
Правильный вопрос звучит иначе:
из каких технических мероприятий и тарифных ставок сложилась стоимость и действительно ли все они относятся к этому подключению?
Именно с этого начинается нормальная проверка.
Это важно разделять.
Если объект находится в двух километрах от подходящих сетей и для его подключения действительно необходимо построить длинную линию и новую подстанцию, стоимость может быть высокой совершенно законно.
Но бывает иначе.
Например:
выбрана неудачная точка присоединения;
неверно определена необходимая мощность;
в расчёте указана избыточная длина линии;
применена не та стандартизированная тарифная ставка;
учтено оборудование, которого в технических условиях вообще нет;
в расчёт попали дублирующие мероприятия;
не учтена ранее существующая сетевая инфраструктура.
Внешне результат одинаковый — большая сумма в договоре.
Причины совершенно разные.
Не с калькулятора.
Сначала соберите полный комплект документов.
Минимально я бы запросил и изучил:
заявку на технологическое присоединение;
договор;
технические условия;
расчёт размера платы;
региональное тарифное решение, по которому применялись ставки;
схему или документы, позволяющие понять предполагаемую точку присоединения.
С ноября 2024 года Правила №861 содержат отдельную форму расчёта размера платы за технологическое присоединение. В ней должны отражаться обозначение и название применённой стандартизированной ставки, её размер, длина линии, максимальная мощность, количество оборудования или точек учёта и итоговая стоимость соответствующего мероприятия.
Поэтому при серьёзной сумме ответ:
«Стоимость указана в договоре»
для проверки недостаточен.
Нужна расшифровка.

Почти любой расчёт начинается не с тарифа, а с исходных технических параметров.
Проверяем:
максимальную мощность;
уровень напряжения;
точку присоединения;
категорию надёжности;
расстояния;
количество точек присоединения.
Если ошибка появилась здесь, дальше расчёт может быть выполнен совершенно правильно математически — но на неправильной базе.
Допустим, объекту действительно нужно 100 кВт, а в заявке по ошибке указано 200.
Сетевая организация рассчитывает мероприятия уже под 200 кВт. Может потребоваться более мощный трансформатор или другая схема сети.
Формула будет верной.
Исходное решение — нет.
Это, пожалуй, самый важный этап.
Стоимость технологического присоединения напрямую связана с тем, что именно необходимо построить.
Методические указания ФАС предусматривают разные стандартизированные тарифные ставки для разных мероприятий: подготовки и проверки технических условий, воздушных и кабельных линий, пунктов секционирования, подстанций, коммерческого учёта и других элементов присоединения.
Поэтому большая часть проверки сводится к простому вопросу:
Почему это мероприятие вообще появилось в технических условиях?
Например, в расчёте есть строительство 600 метров кабельной линии.
Тогда нужно понять:
почему именно кабель;
почему 600 метров;
между какими точками измерена эта длина;
существует ли более близкая точка;
действительно ли вся линия должна строиться именно для вашего объекта.
А если в расчёте появилась трансформаторная подстанция — выяснить, почему нельзя подключить объект от существующей.
Я бы выделил её отдельно.
Два технических решения для одного участка могут отличаться буквально одной точкой на схеме.
Но в первом случае до неё 80 метров, а во втором — 700.
Если строительство линии входит в расчёт платы, разница становится очевидной.
Поэтому при дорогом подключении не ограничивайтесь вопросом:
«Правильно ли сетевики умножили длину на ставку?»
Сначала спросите:
«Почему линия вообще должна иметь такую длину?»
Это гораздо более важный вопрос.
Сетевая организация не придумывает стоимость одного километра линии или одной подстанции самостоятельно.
Стандартизированные тарифные ставки устанавливаются органами государственного регулирования тарифов и дифференцируются с учётом вида оборудования, технических характеристик, уровня напряжения, мощности и других параметров.
Значит, в расчёте должна быть ставка, которую можно сопоставить с действующим тарифным решением.
Проверяем:
правильный ли год;
правильный ли регион;
тот ли вид линии;
тот ли диапазон мощности;
тот ли уровень напряжения;
применена ли нужная разновидность ставки.
Тут бывает довольно прозаичная ошибка: ставка существует и сама по себе законна, но к конкретному техническому решению относится другая.
Современный расчёт технологического присоединения — это не одна универсальная формула.
Состав зависит от мероприятий.
Упрощённо логика может выглядеть так:
базовые мероприятия
длина воздушной линии × соответствующая ставка
длина кабельной линии × соответствующая ставка
количество или мощность требуемого оборудования × соответствующие ставки
коммерческий учёт
и другие предусмотренные конкретной схемой элементы.
Методические указания прямо разделяют, например, ставки на строительство воздушных и кабельных линий и предусматривают добавление стоимости пунктов секционирования, подстанций и другого оборудования тогда, когда такие мероприятия предусмотрены техническими условиями.
На этом этапе уже можно проверять арифметику.
Но только после того, как мы убедились, что сами исходные мероприятия правильные.

Здесь встречаются ошибки, которые понять может даже человек без тарифного образования.
Если в расчёте написано:
воздушная линия — 1,2 км,
а по схеме от точки присоединения до объекта очевидно около 300 метров, нужно выяснить происхождение оставшихся 900.
То же самое касается:
мощности трансформаторов;
количества трансформаторов;
количества пунктов секционирования;
числа точек учёта;
длины кабельных линий;
количества проектируемых объектов.
Каждая такая величина должна откуда-то взяться.
Если сетевой организации требуется построить 400 метров линии — должно быть понятно почему 400.
Если необходим трансформатор определённой мощности — должно быть понятно, чем это обусловлено.
Расчёт платы по форме Правил как раз предусматривает отдельное отражение длины линий, максимальной мощности и количества соответствующих объектов.
Это один из самых сложных вопросов.
Подключение нового потребителя действительно иногда требует развития существующей сети.
Но в тарифном регулировании отдельно рассматриваются мероприятия, непосредственно связанные с технологическим присоединением конкретного заявителя, и развитие существующей сетевой инфраструктуры.
Поэтому нельзя исходить из простого принципа:
«Раз сети нужно что-то реконструировать, значит всё это оплатит новый клиент».
Состав платы определяется действующими Правилами и Методическими указаниями, а стандартизированные ставки формируются исходя из предусмотренных расходов сетевой организации на соответствующие мероприятия.
Для сложного коммерческого подключения этот участок расчёта я бы проверял особенно внимательно.
Допустим, предприятию требуется 150 кВт.
Сетевая организация предлагает:
строительство 900 метров новой линии;
установку трансформаторной подстанции;
дополнительные коммутационные аппараты.
Расчёт — 8 миллионов рублей.
Можно взять тарифное решение и проверить каждый коэффициент.
Возможно, всё совпадёт до копейки.
Но затем выясняется, что с другой стороны участка находится существующая подходящая сеть, а расстояние до неё — 120 метров.
Это ещё не означает автоматически, что первый вариант незаконен.
Но вопрос уже совсем другой.
Нужно понять:
почему выбрана схема на 900 метров, а не схема на 120?
Именно поэтому при дорогом подключении технический анализ и тарифный анализ должны идти вместе.
Здесь проверка становится ещё интереснее.
Плата по индивидуальному проекту применяется не произвольно, а при наличии предусмотренных Правилами оснований.
Для таких присоединений размер платы утверждает уполномоченный тарифный орган с разбивкой стоимости по мероприятиям. Действующие Правила предусматривают отдельный порядок и, в ряде случаев, сравнение стоимости мероприятия по стандартизированной ставке со стоимостью его реализации по проектной документации.
Если в вашем договоре появилась фраза:
«по индивидуальному проекту»,
я бы обязательно выяснил:
почему применяется именно индивидуальный проект;
кто утвердил плату;
какие мероприятия вошли в расчёт;
какими документами подтверждены их объёмы.
Стоимость таких подключений может измеряться десятками миллионов рублей, поэтому здесь особенно опасно воспринимать итоговую сумму как данность.
Иногда это один из возможных вариантов.
Предположим, компания первоначально запросила 500 кВт, потому что проектировщик взял максимальную установленную мощность всего оборудования.
После нормального расчёта нагрузки выяснилось, что объекту достаточно 300 кВт с разумным резервом.
Если именно дополнительные 200 кВт вызывают необходимость серьёзной реконструкции сети, изменение мощности способно изменить и стоимость.
Но я бы не уменьшал мощность только ради более дешёвого подключения.
Если через год она действительно понадобится, придётся проходить увеличение заново.
Задача — найти реальную потребность, а не минимально возможную цифру.
Да.
И здесь есть важное различие между спором о технологическом присоединении вообще и спором именно о тарифе.
Федеральный закон «Об электроэнергетике» прямо предусматривает право заявителя обратиться в органы государственного регулирования цен и тарифов для урегулирования споров, связанных с установлением и применением платы за технологическое присоединение и стандартизированных тарифных ставок. Эта норма действует и в актуальной редакции 2026 года.
Контроль за применением платы территориальными сетевыми организациями и стандартизированных тарифных ставок осуществляет региональный орган государственного регулирования тарифов.
Поэтому если спор выглядит так:
«Взята неправильная ставка»,
или:
«Ставка применена не к той категории оборудования»,
первым профильным адресатом может быть именно тарифный орган региона.
Если проблема не только в цифре, а в нарушении Правил технологического присоединения, ситуация может относиться уже к антимонопольному контролю.
Например:
незаконно возложены обязанности заявителя;
нарушен порядок заключения договора;
отказано в присоединении;
нарушены сроки;
технические условия не соответствуют обязательным требованиям.
Тогда в зависимости от обстоятельств может использоваться обращение в ФАС.
То есть выражение:
«пожаловаться на слишком большую цену в ФАС»
слишком упрощает вопрос.
Сначала нужно определить природу ошибки.
Тарифная ошибка — один механизм.
Нарушение Правил технологического присоединения — другой.
Спор по договору или взыскание денег — третий.
Экспертная памятка

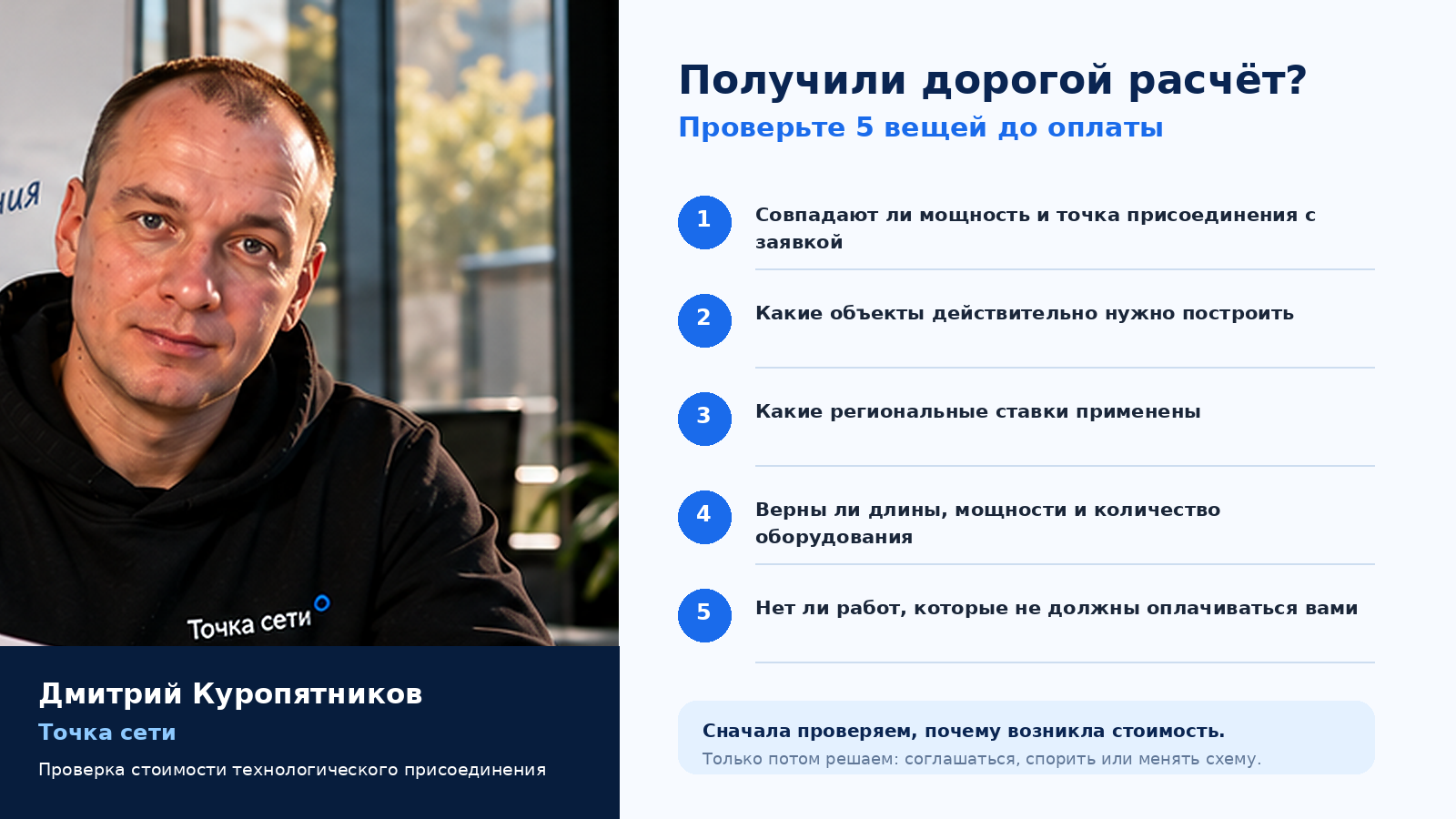

Я бы обязательно перепроверил стоимость, если:
Например, вместо условно простого подключения появились миллионы.
Проверяем точку и длину.
Нужно понять необходимость и требуемую мощность.
Получаем тарифное решение и расшифровываем каждую.
Например, в расчёте присутствует объект, которого нет в ТУ.
Это, пожалуй, главный повод остановиться до оплаты.
Нет, это не тот случай.
Технологическое присоединение относится к регулируемой деятельности.
Поэтому уменьшение стоимости — это не переговоры:
«Давайте вместо пяти миллионов три».
Нужно найти законное основание для изменения суммы.
Например:
исправить ошибку;
применить правильную ставку;
убрать необоснованное мероприятие;
скорректировать длину;
изменить техническое решение;
учесть ранее существующую инфраструктуру;
правильно определить необходимую мощность.
Если оснований нет, «скидки» быть не должно.
И это нормально.

Меня зовут Дмитрий Куропятников. Я занимаюсь технологическим присоединением к электрическим сетям и развиваю проект «Точка сети».
Проверка стоимости — одно из основных направлений моей работы.
Я разбираю не только итоговую цифру.
Сначала смотрю:
заявку и максимальную мощность;
точку присоединения;
технические условия;
предлагаемую схему;
объём строительства;
расчёт платы;
применённые тарифные ставки.
После этого можно честно ответить на главный вопрос:
есть ли реальная возможность законно уменьшить стоимость или расчёт сетевой организации обоснован?
Если вижу ошибку или спорное решение, помогаю подготовить обращение в сетевую организацию, тарифный орган или ФАС — в зависимости от того, в чём именно состоит проблема.
Также я занимаюсь увеличением мощности, подготовкой заявок, проверкой договоров и ТУ, переоформлением и восстановлением документов технологического присоединения.
Нет. Высокая стоимость может быть полностью обоснована необходимостью строительства большой объёмной сетевой инфраструктуры.
Попросите или откройте расчёт размера платы. Действующая форма предусматривает расшифровку ставок, длины линий, мощности, количества оборудования и стоимости мероприятий.
Стандартизированные тарифные ставки устанавливаются уполномоченными органами тарифного регулирования с учётом требований федерального законодательства и Методических указаний ФАС.
Нет. Для расчёта применяются установленные тарифным регулированием ставки и предусмотренная методика.
Обычно сначала технические условия. Правильная ставка, применённая к ненужной линии длиной километр, всё равно даст неправильный для вашей ситуации результат.
Да. Закон прямо предусматривает возможность обращения в органы государственного регулирования цен и тарифов по таким спорам.
При значительной стоимости я бы сначала проверил документы. После заключения договора и начала реализации схемы изменить исходное техническое решение обычно сложнее.
Когда стоимость технологического присоединения кажется завышенной, не ищите сразу «ошибку в тарифе».
Проверка должна идти по цепочке:
мощность → точка присоединения → технические условия → объём строительства → региональные тарифные ставки → формула → итоговая сумма.
Иногда ошибка находится в последнем действии калькулятора.
Гораздо чаще спор возникает раньше — там, где определили, что именно нужно построить для подключения вашего объекта.
Поэтому самый полезный вопрос при дорогом договоре звучит не:
«Почему один киловатт стоит так дорого?»
а:
«Почему для моего подключения предусмотрены именно эти мероприятия?»
Если на него есть понятный и нормативно обоснованный ответ — стоимость, скорее всего, можно объяснить.
Если ответа нет — расчёт стоит разбирать глубже.
Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям
Материал актуализирован в сентябре 2026 года с учётом действующих Правил №861, Основ ценообразования и Методических указаний ФАС России по определению платы за технологическое присоединение
