Заявка на технологическое присоединение: как подать без ошибок и что приложить

Технологическое присоединение начинается с заявки. Казалось бы, самый простой этап: открыть сайт сетевой организации, заполнить поля, приложить документы и нажать кнопку «Отправить».

Именно здесь, однако, нередко закладываются проблемы, которые обнаружатся позже — уже в технических условиях или в расчёте стоимости.

Человек просит больше мощности, чем ему действительно нужно. Выбирает не ту категорию надёжности. Подаёт документы не в ту сетевую организацию. Неправильно описывает объект. Или соглашается с параметрами формы, не понимая, какое техническое решение из них впоследствии получится.

Поэтому относиться к заявке как к простой анкете я бы не советовал. По сути, это исходное техническое задание для сетевой организации.

В 2026 году порядок подачи заявки по-прежнему регулируется Правилами технологического присоединения, утверждёнными Постановлением Правительства РФ №861. На дату подготовки статьи действует редакция от 1 июля 2026 года.

Сначала выясните, куда вообще подавать заявку

Не обязательно в ту компанию, название которой вы чаще всего слышите.

По общему правилу заявку направляют в сетевую организацию, чьи объекты электросетевого хозяйства находятся на наименьшем расстоянии от границ участка заявителя. Подать её можно лично, по почте, через официальный сайт сетевой организации или через Госуслуги.

Есть интересное исключение. Если менее чем в 300 метрах от участка находятся сети нескольких сетевых организаций, действующие Правила позволяют обратиться в любую из них.

Для простого частного дома это может не сыграть большой роли. Для коммерческого объекта выбор иногда оказывается принципиальным: разные сети означают разные точки присоединения, разные объёмы строительства и, как следствие, разную стоимость.

Если непонятно, кому принадлежит линия возле участка, можно запросить эту информацию в органе местного самоуправления. Правила отводят ему 15 дней на ответ о принадлежности указанных объектов электросетевого хозяйства.

Заявка — это не просьба «дайте электричество»

В ней задаются параметры будущего подключения.

Для большинства заявителей Правила требуют указать сведения о самом заявителе, местонахождении энергопринимающих устройств, требуемой максимальной мощности, количестве точек присоединения, категории надёжности, характере нагрузки и ряде других параметров. В заявке также может указываться энергосбытовая организация, с которой предполагается заключить договор энергоснабжения.

Для разных категорий заявителей состав сведений отличается. Например, для юридического лица или индивидуального предпринимателя с мощностью до 150 кВт предусмотрен свой набор данных, для заявителя от 150 до 670 кВт — другой.

Самостоятельно разобраться в форме вполне реально. Но есть несколько полей, которые я бы не заполнял «по ощущениям».

Максимальная мощность: больше не всегда лучше

Типичная логика собственника понятна:

Сейчас мне нужно 80 кВт, но попрошу 150. Вдруг потом пригодится.

Иногда это разумно. Иногда именно эти дополнительные киловатты делают простое подключение дорогим.

Сетевая организация рассчитывает техническое решение исходя из мощности, которую указал сам заявитель. Если для неё существующей линии или трансформатора недостаточно, в технических условиях может появиться реконструкция сети, строительство новой линии или подстанции, что напрямую влияет на стоимость присоединения и сроки.

Поэтому мощность лучше считать до подачи заявки, особенно для магазина, склада, производства, гостиницы и других коммерческих объектов.

Это не значит, что нужно экономить каждый киловатт. Нужен нормальный расчёт с резервом, а не цифра «чем больше, тем лучше».

Категория надёжности — ещё одно поле, которое может стоить денег

Для обычного частного дома всё сравнительно просто: как правило, используется третья категория надёжности.

У бизнеса ситуация интереснее.

Вторая категория предполагает более высокие требования к надёжности электроснабжения. Обычно за этим стоит необходимость резервирования и другой технической схемы. Поэтому выбирать её только потому, что слово «вторая» звучит надёжнее «третьей», не стоит.

Если непрерывность электроснабжения действительно критична для технологического процесса — это один разговор. Если речь идёт об обычном магазине или складе, сначала нужно понять, что даст вторая категория и сколько будет стоить её реализация.

Какие документы прикладываются к заявке

Здесь тоже много старой информации в интернете.

Главный документ для большинства обычных заявителей — подтверждение законного владения объектом или земельным участком, на котором находятся либо будут находиться энергопринимающие устройства. Актуальную выписку на объект недвижимости можно легко получить в личном кабинете на портале Госуслуг. Обязательно прикладывайте к выписке файл sig! Это может быть право собственности или иное предусмотренное законом основание. Если заявку подаёт представитель, потребуются документы, подтверждающие его полномочия. Для гражданина или индивидуального предпринимателя предусмотрена копия документа, удостоверяющего личность, но при подаче через Госуслуги копия паспорта не требуется.

Отдельно стоит сказать о плане расположения энергопринимающих устройств. Сейчас он обязателен, в частности, для заявителей с максимальной мощностью свыше 150 кВт. В остальных обычных случаях Правила допускают его предоставление по желанию, если заявитель не относится к специально оговорённым категориям.

То есть совет из старой инструкции «сначала обязательно нарисуйте план ЭПУ» подходит далеко не всем.

Для крупных и технически сложных объектов состав документов, конечно, расширяется. При определённых параметрах появляются однолинейные схемы, схема внешнего электроснабжения и другие технические документы.

Может ли сетевая организация потребовать ещё десять справок

Есть очень полезная норма, которую стоит знать каждому заявителю.

Пункт 11 Правил 861 ТП РФ прямо говорит: сетевая организация не вправе требовать сведения и документы, которые Правилами не предусмотрены, а заявитель не обязан их предоставлять.

Это не означает, что любой дополнительный запрос незаконен. Возможно, документ действительно предусмотрен для вашей категории или конкретной схемы.

Но если приходит уведомление в духе «предоставьте ещё вот это, это и это», имеет смысл не бежать сразу собирать справки, а открыть Правила и проверить основание каждого требования.

На практике одна фраза «просим указать пункт Правил, предусматривающий предоставление данного документа» иногда сильно упрощает дальнейший разговор.

Что особенно важно проверить перед отправкой

Я собрал эти моменты в отдельную памятку:

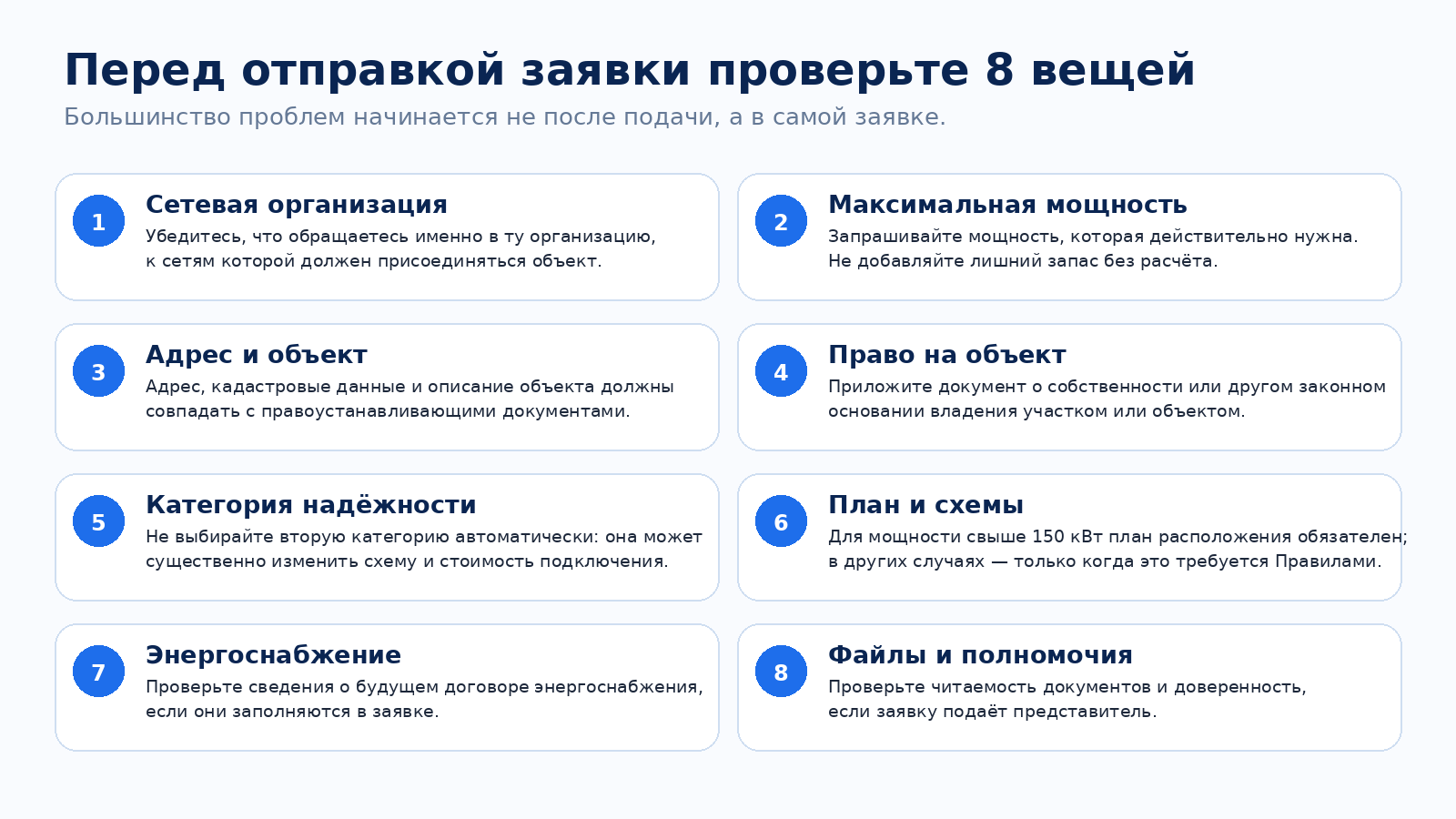

Открыть памятку «Перед отправкой заявки проверьте 8 вещей»

Но если свести всё к главному, я бы проверил три вещи.

Первая — куда подаётся заявка. Ошибка с сетевой организацией означает потерянное время.

Вторая — что именно вы просите. Мощность, категория надёжности и количество точек присоединения в дальнейшем превращаются в конкретную техническую схему.

Третья — совпадает ли заявка с документами. Адрес, кадастровые сведения, наименование объекта и права заявителя не должны противоречить друг другу.

Что происходит после нажатия кнопки «Отправить»

На этом этапе у заявителя часто возникает ощущение: «Ну всё, теперь ждём технические условия».

Не совсем.

Сначала сетевая организация проверяет заявку и приложенные документы. По Правилам на такую первоначальную проверку отводится 3 рабочих дня. Если чего-то обязательного не хватает, в этот же срок заявителю должны направить уведомление с указанием недостающих сведений или документов.

На устранение недостатков даётся 20 рабочих дней с момента получения уведомления.

Если ничего не представить, заявка может быть аннулирована. Если недостающие сведения поступили, рассмотрение продолжается уже с учётом представленного комплекта.

Поэтому после подачи заявки я советую не забывать о ней на месяц. Проверяйте личный кабинет и электронную почту примерно раз в неделю.

Бывает довольно обидная ситуация: человек ждёт договор, а заявка уже давно аннулирована из-за уведомления, которое осталось непрочитанным.

Электронная заявка удобнее бумажной

Сегодня большую часть процедуры можно пройти дистанционно.

Через официальный сайт сетевой организации или Госуслуги можно не только отправить заявку, но и отслеживать её регистрацию и основные этапы обработки. Правила предусматривают возможность получать через электронные сервисы договоры, технические условия, акты и другие документы, связанные с технологическим присоединением.

Для физического лица электронные документы в рамках процедуры могут подписываться простой электронной подписью, а для юридических лиц и индивидуальных предпринимателей применяется усиленная квалифицированная электронная подпись в предусмотренных Правилами случаях.

У электронной подачи есть ещё один небольшой плюс: при использовании Единого портала гражданину не требуется прикладывать копию паспорта.

Ошибка в заявке не всегда означает катастрофу

Если забыли документ или допустили исправимую техническую ошибку, обычно это можно устранить после уведомления сетевой организации.

Гораздо неприятнее другое: когда формально заявка заполнена правильно, но изначально выбраны невыгодные параметры.

Например, собственник сам запросил завышенную мощность. Или указал вторую категорию надёжности, хотя она ему фактически не требуется. Или подал заявку, не проверив ранее присоединённую мощность.

Формально сетевая организация может просто отработать те исходные данные, которые получила.

И только после получения дорогих технических условий заявитель начинает разбираться, почему всё получилось именно так.

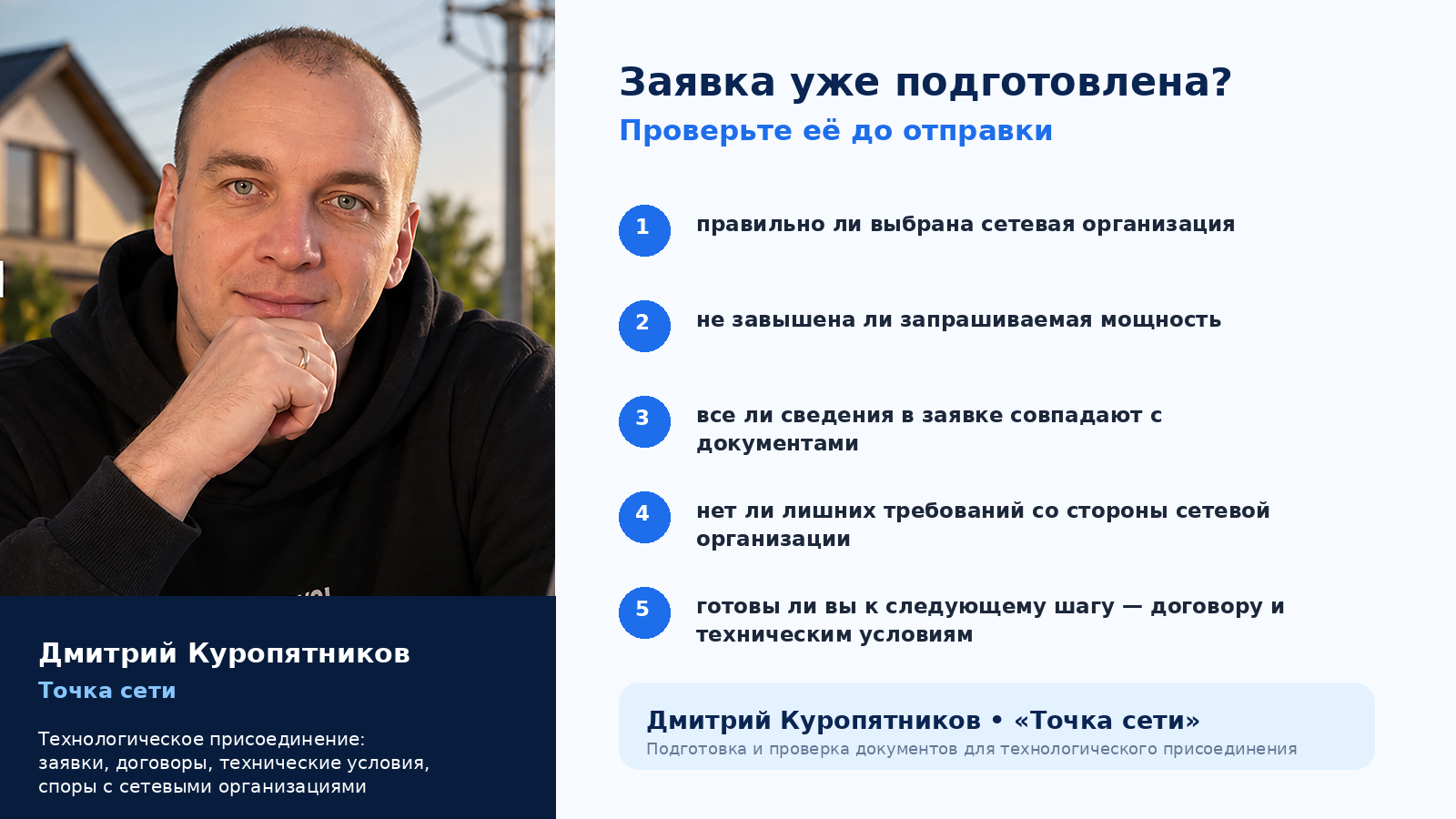

Вот почему я считаю, что для дорогостоящего коммерческого присоединения заявку разумно проверить до подачи, а не только договор после её рассмотрения.

Нужно ли заказывать подготовку заявки специалисту

Для обычного частного дома на 15 кВт — чаще всего нет.

Если вы понимаете, какая нужна мощность, знаете сетевую организацию и документы на участок в порядке, заявку вполне можно подать самостоятельно.

Я вообще не считаю правильным делать из обычного технологического присоединения какую-то тайную юридическую науку. Хотя обратившись к специалисту Вы гарантированно сохраните самый важный ресурс - свое время.

Другая ситуация — коммерческий объект, увеличение мощности, несколько возможных точек присоединения, спорная принадлежность сетей или предполагаемая стоимость в сотни тысяч и миллионы рублей.

Здесь стоимость ошибки при заполнении исходных данных уже намного выше стоимости проверки самой заявки.

Помощь с технологическим присоединением — «Точка сети»

Меня зовут Дмитрий Куропятников. Я занимаюсь технологическим присоединением к электрическим сетям и развиваю проект «Точка сети».

Можно обратиться ко мне, если необходимо подготовить или проверить заявку, определить сетевую организацию, оценить необходимую мощность, проверить договор и технические условия, разобраться в расчёте стоимости, увеличить мощность, восстановить или переоформить документы, подготовить обращение в сетевую организацию или жалобу в ФАС.

При сложных подключениях я стараюсь смотреть не только на форму документов. Важнее понять будущую схему целиком: откуда предполагается питание объекта, сколько мощности действительно требуется, что должна построить сетевая организация и какие расходы в итоге лягут на заявителя.

Памятка: что проверить в заявке до её отправки

Частые вопросы

Можно ли подать заявку самостоятельно?

Да. Для этого не требуется посредник или специализированная организация. Заявитель вправе самостоятельно обратиться в сетевую организацию очно, по почте, через её официальный сайт или через Госуслуги.

Нужно ли обязательно прикладывать план участка?

Не всегда. План расположения энергопринимающих устройств обязателен, в частности, при мощности свыше 150 кВт. Для большинства менее мощных обычных объектов он предоставляется по желанию, если не применяется специальное исключение из Правил.

Что делать, если непонятно, кому принадлежат столбы возле участка?

Сперва я рекомендую обратиться с вопросом к соседям. Или прогуляться до ближайшей трансформаторной подстанции - на ней обычно указывают название собственника (сетевой компании) Можно выяснить владельца сети у местной администрации. Правила предусматривают обязанность органа местного самоуправления предоставить сведения о принадлежности указанных объектов электросетевого хозяйства в течение 15 дней.

Может ли сетевая организация отказать в приёме заявки из-за отсутствия дополнительной справки?

Если документ не предусмотрен Правилами для вашей ситуации, требовать его сетевая организация не вправе. Но сначала нужно убедиться, что документ действительно не относится к обязательным именно для вашей категории заявителя.

Что будет, если документов не хватает?

Сетевая организация проверяет комплект в течение 3 рабочих дней и должна указать, каких обязательных сведений не хватает. После уведомления заявителю даётся 20 рабочих дней на их предоставление.

Что важнее всего проверить в заявке на коммерческий объект?

Я бы начал с мощности, категории надёжности и сетевой организации. Именно эти параметры сильнее всего могут повлиять на будущую схему и стоимость присоединения.

Главное

Хорошая заявка — это не та заявка, в которой заполнены все поля.

Хорошая заявка — та, в которой правильно сформулировано, что именно вы хотите получить от сети.

Для простого дома достаточно внимательно заполнить форму и приложить необходимые документы. Для бизнеса лучше ещё до подачи понять, насколько выбранные мощность, категория надёжности и предполагаемая схема соответствуют реальной задаче.

Исправить недостающий скан несложно.

Исправлять потом многомиллионную схему подключения, которая выросла из неверных исходных данных, значительно неприятнее.

Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям

Материал актуализирован в сентябре 2026 года по действующей редакции Постановления Правительства РФ №861.
