Как подключить электричество к земельному участку в 2026 году — стоимость, заявка, документы и сроки
Как провести электричество на земельный участок в 2026 году: куда подавать заявку, какие документы нужны, сколько стоит подключение 15 кВт, какие сроки установлены законом и что делать при отказе сетевой организации.
Подключение электричества к земельному участку начинается не с установки столба или покупки кабеля, а с официальной процедуры технологического присоединения к электрическим сетям.
В 2026 году порядок подключения регулируется прежде всего Постановлением Правительства РФ №861. На момент подготовки статьи действует редакция от 1 июля 2026 года. Правила определяют, в какую сетевую организацию обращаться, какие документы подавать, как устанавливается стоимость подключения, что должно быть указано в технических условиях и в какие сроки сетевая организация обязана выполнить свои мероприятия.
Разберём весь процесс пошагово — от пустого земельного участка до фактической подачи напряжения.

Как подключить электричество к участку в 2026 году
Заявка • 15 кВт • стоимость • сроки • документы
Да, во многих случаях можно.
Это один из наиболее частых вопросов собственников земли.
Правила технологического присоединения позволяют приложить к заявке документ, подтверждающий право собственности или иное законное основание владения не только объектом капитального строительства, но и земельным участком, на котором объекты заявителя расположены или будут располагаться.
То есть зарегистрированный жилой дом не всегда является обязательным условием подачи заявки.
Однако есть важный нюанс.
Юридически подключается не «земля», а энергопринимающие устройства, которые расположены или планируется расположить на участке.
Поэтому правильнее говорить:
технологическое присоединение энергопринимающих устройств, расположенных или планируемых к размещению на земельном участке.
Это особенно важно при заполнении заявки.
Для обычного частного дома наиболее распространённый вариант — максимальная мощность до 15 кВт.
Такой мощности обычно достаточно для стандартного набора бытовых потребителей:
освещения;
холодильника;
стиральной и посудомоечной машины;
кондиционеров;
насосов;
электроинструмента;
кухонной техники;
части отопительного оборудования.
Но 15 кВт — не обязательная величина для каждого участка.
Если планируется большой дом, электрическое отопление, баня, бассейн, мастерская, зарядка электромобиля или другое мощное оборудование, необходимо предварительно оценить нагрузку.
Запрашивать мощность «с большим запасом» тоже не всегда разумно.
Размер мощности может влиять на условия и стоимость технологического присоединения.
Для коммерческих объектов ошибка становится ещё дороже.
Поэтому сначала стоит определить реальную потребность, а потом подавать заявку.
Одна из распространённых ошибок — автоматически подавать заявку в компанию, название которой первым приходит в голову.
По действующим Правилам заявка направляется в сетевую организацию, объекты электросетевого хозяйства которой расположены на наименьшем расстоянии от границ участка заявителя.
При этом с конца 2025 года действует важное правило: если на расстоянии менее 300 метров от границ участка находятся объекты нескольких сетевых организаций, заявитель вправе обратиться в любую из них.
Это может иметь практическое значение.
Например, рядом с земельным участком могут находиться:
сети крупной территориальной сетевой организации;
сети муниципального предприятия;
сети другой территориальной сетевой организации;
электросетевое имущество промышленного или коммерческого объекта.
Сам факт наличия рядом электрической опоры ещё не означает, что заявку необходимо подавать владельцу именно этой видимой линии.
Перед подачей заявки желательно установить:
кому принадлежат ближайшие сети;
какого они класса напряжения;
подходят ли они для требуемой мощности;
какое расстояние от них до границы участка;
существуют ли рядом сети другой организации.
Для сложных или дорогих подключений выбор сетевой организации может существенно повлиять на дальнейшую схему присоединения.
Для обычного земельного участка перечень документов относительно небольшой.
В зависимости от конкретной ситуации могут понадобиться:
паспорт заявителя;
план расположения энергопринимающих устройств;
документ о праве собственности или ином законном основании владения участком;
сведения о планируемых энергопринимающих устройствах;
доверенность, если заявку подаёт представитель;
документы, подтверждающие льготную категорию, если заявитель рассчитывает на соответствующие условия.
Для большинства небольших бытовых подключений план расположения энергопринимающих устройств не является обязательным документом.
Действующая редакция Правил предусматривает обязательное предоставление такого плана, в частности, при мощности свыше 150 кВт и в отдельных специальных случаях. В остальных случаях план может предоставляться по желанию заявителя.
Это полезно знать, поскольку иногда у заявителей требуют больше документов, чем прямо предусмотрено Правилами.
Заявку можно подать через электронные сервисы сетевой организации, а в предусмотренных случаях — через портал государственных услуг.
В заявке необходимо корректно указать:
адрес или местоположение участка;
кадастровый номер;
требуемую максимальную мощность;
сведения о заявителе;
параметры будущего подключения;
категорию надёжности;
сведения, необходимые для заключения договора энергоснабжения.
После получения заявки сетевая организация должна проверить её и приложенные документы.
Действующие Правила предусматривают первоначальную проверку заявки в течение 3 рабочих дней.
Если обязательных документов или сведений недостаточно, сетевая организация должна указать, чего именно не хватает. На предоставление недостающих сведений заявителю предоставляется 20 рабочих дней. Если документы не представить, заявку могут аннулировать.
Поэтому после подачи заявки важно контролировать личный кабинет, электронную почту и другие указанные способы связи.

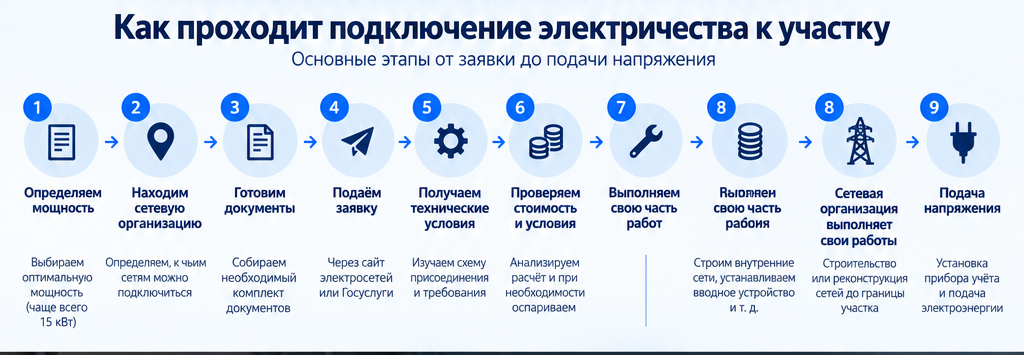

1. Определяем мощность
↓
2. Находим сетевую организацию
↓
3. Готовим документы
↓
4. Подаём заявку
↓
5. Получаем технические условия
↓
6. Проверяем стоимость и условия
↓
7. Выполняем свою часть работ
↓
8. Сетевая организация выполняет свою часть
↓
9. Подача напряжения
Полученные технические условия не стоит воспринимать как формальность.
Именно в них определяется, каким образом участок будет подключён.
Необходимо проверить как минимум:
Она должна соответствовать заявленной.
Нужно понимать, где именно заканчиваются сети сетевой организации и начинается электрическое хозяйство заявителя.
Для обычного бытового подключения речь, как правило, идёт о сети 0,4 кВ.
Необходимо внимательно посмотреть, какие работы вам предлагают выполнить самостоятельно.
По типовому договору для бытовых заявителей с мощностью до 15 кВт сетевая организация выполняет возложенные на неё мероприятия до границ земельного участка, на котором расположены присоединяемые энергопринимающие устройства.
Он должен соответствовать категории конкретного присоединения.
Перед оплатой желательно понять, каким образом она рассчитана.
Особенно тщательно технические условия необходимо проверять, если вместо ожидаемого простого подключения вам предлагают строительство длинной линии, новой трансформаторной подстанции или другие дорогостоящие мероприятия.
Здесь важно сразу разрушить один распространённый миф.
Старую информацию о «15 кВт за 550 рублей» до сих пор можно встретить на многих сайтах, форумах и в старых статьях.
Она устарела.
Сейчас для физических лиц с мощностью до 15 кВт предусмотрен другой механизм расчёта платы. Точная стоимость по каждому региону опубликована в приказе соответствующей тарифной комиссии.
При соблюдении установленных условий применяется льготная ставка за каждый киловатт запрашиваемой мощности. Конкретный размер ставки устанавливается в регионе и индексируется. Для отдельных льготных категорий граждан предусмотрены специальные условия.
Для применения соответствующего порядка имеют значение в том числе:
мощность до 15 кВт включительно;
использование электроэнергии физическим лицом для бытовых и иных нужд, не связанных с предпринимательской деятельностью;
третья категория надёжности;
подключение по одному источнику;
уровень напряжения 0,4 кВ и ниже;
расстояние до подходящей электрической сети.
Для соответствующей категории бытовых заявителей Правила используют расстояния не более:
300 метров — в городах и посёлках городского типа;
500 метров — в сельской местности.
Поэтому ответ на вопрос «сколько стоит провести 15 кВт на участок» нельзя давать одной универсальной цифрой для всей России.
Необходимо знать регион и параметры конкретного подключения.
Расстояние до существующих электрических сетей имеет большое значение.
Если подходящая сеть находится далеко, могут измениться условия присоединения и порядок определения платы.
Кроме того, внешне ближайшая опора не всегда является тем объектом электросетевого хозяйства, от которого технически должно выполняться подключение.
Она может:
принадлежать другой организации;
иметь неподходящий класс напряжения;
быть частью сети другого потребителя;
не являться точкой, от которой сетевая организация планирует осуществлять присоединение.
Поэтому оценивать стоимость подключения просто по расстоянию до видимого столба неправильно.
Для типового бытового технологического присоединения действует принцип разделения обязанностей.
Сетевая организация выполняет мероприятия, возложенные на неё договором и техническими условиями, до установленной границы участка.
Заявитель выполняет свои мероприятия в пределах участка.
Но конкретная граница и состав работ должны определяться по договору и техническим условиям, а не по устному объяснению сотрудника.
В некоторых случаях для выполнения технологического присоединения сетевой организации необходимо разместить элементы электросетевого хозяйства непосредственно на территории заявителя. Действующие Правила отдельно регулируют порядок допуска сетевой организации на такой участок и получение необходимых согласий.
Поэтому вопрос:
«Кто должен установить опору — я или электросети?»
нужно решать только после анализа конкретных технических условий.
Единого срока для всех случаев нет.
Срок зависит от мощности, расстояния, уровня напряжения и объёма необходимых работ.
Например, для отдельных категорий заявителей предусмотрено технологическое присоединение в течение 30 рабочих дней, но только при одновременном соблюдении специальных условий: подключении к сети 0,4 кВ и ниже, расстоянии до существующей сети не более 15 метров, отсутствии необходимости урегулирования отношений с владельцами промежуточных земельных участков и некоторых других условиях.
Поэтому рекламные обещания:
«Любой участок подключают за 30 дней»
не соответствуют Правилам.
Для других распространённых случаев могут применяться сроки 4 месяца, 6 месяцев, 1 год и иные сроки в зависимости от параметров присоединения.
Всегда нужно смотреть срок, указанный именно в вашем договоре.
После заключения договора начинается практическая часть.
Заявитель выполняет мероприятия, предусмотренные для него техническими условиями.
Например, это может быть:
подготовка места подключения;
устройство внутренней электрической сети;
установка вводного устройства;
подготовка объекта к приёму напряжения;
выполнение других предусмотренных техническими условиями мероприятий.
Сетевая организация параллельно выполняет свою часть.
После выполнения необходимых мероприятий оформляются предусмотренные Правилами документы, обеспечивается коммерческий учёт и осуществляется фактическая подача напряжения.
Для ряда категорий заявителей документы оформляются в электронном виде и размещаются в личном кабинете.
Особенно если рядом находятся сети нескольких владельцев.
Избыточная мощность иногда приводит к более сложным условиям подключения.
Если участок или расположенный на нём объект раньше уже подключался, сначала стоит поискать старые документы.
Это далеко не всегда так.
И сразу согласиться со всеми предложенными мероприятиями.
Особенно если речь идёт о сотнях тысяч или миллионах рублей.
Значимые обращения и разногласия желательно фиксировать документально.
Простое подключение обычного земельного участка мощностью до 15 кВт во многих случаях собственник действительно может оформить самостоятельно.
Но помощь специалиста оправдана, если:
непонятно, в какую сетевую организацию обращаться;
получен отказ;
сетевая организация требует дополнительные документы;
технические условия кажутся завышенными;
предлагается дорогостоящее строительство линии;
необходимо строить трансформаторную подстанцию;
стоимость подключения оказалась значительно выше ожидаемой;
нарушаются сроки;
необходимо увеличение уже существующей мощности;
потеряны старые документы;
требуется подготовить жалобу в ФАС.
Меня зовут Дмитрий Куропятников. Я занимаюсь сопровождением технологического присоединения к электрическим сетям и развиваю проект «Точка сети».
Я помогаю физическим лицам, предпринимателям и организациям на разных этапах подключения.
В мои услуги входят:
подготовка заявки на технологическое присоединение;
проверка комплекта документов;
определение сетевой организации;
анализ технических условий;
проверка договора технологического присоединения;
анализ расчёта стоимости подключения;
поиск законных вариантов уменьшения стоимости;
увеличение максимальной мощности;
восстановление и переоформление документов;
сопровождение споров с сетевыми организациями;
подготовка обращений и жалоб в ФАС;
сопровождение заключения договора энергоснабжения.
Отдельное направление моей работы — случаи, когда стоимость подключения оказывается несоразмерно высокой.
Если вместо ожидаемого подключения участка вы получили технические условия со строительством линии, трансформаторной подстанции или стоимостью в сотни тысяч либо миллионы рублей, я рекомендую сначала проверить документы и только после этого принимать решение об оплате.

Перед подачей заявки проверьте:
1. Какая мощность действительно нужна
2. Кому принадлежат ближайшие сети
3. Есть ли старые документы о подключении
4. Какое расстояние до подходящей электрической сети
5. Не существует ли более выгодного варианта подключения
Дмитрий Куропятников • Точка сети
Сопровождение технологического присоединения
Отсутствие зарегистрированного дома само по себе не исключает технологическое присоединение. Правила допускают подтверждение права на земельный участок, на котором объекты заявителя будут располагаться.
Единой фиксированной цены для всей России нет. Размер платы зависит от действующей в регионе ставки и соблюдения условий льготного технологического присоединения.
Нет. Это устаревшая норма. Действующий порядок предусматривает расчёт платы исходя из ставок за киловатт и региональных тарифных решений.
Если сети нескольких сетевых организаций находятся на расстоянии менее 300 метров от границ участка, действующая редакция Правил позволяет заявителю обратиться в любую из них. В остальных случаях применяется общий принцип определения ближайшей сетевой организации.
Нет. Срок 30 рабочих дней применяется только при соблюдении нескольких специальных условий. В других случаях срок может быть больше.
Это не означает автоматически, что подключение невозможно. Сетевая организация должна определить техническую схему присоединения. Однако расстояние и необходимость строительства новых сетей могут повлиять на стоимость и срок.
До оплаты необходимо проверить технические условия, точку присоединения, состав мероприятий и сам расчёт платы. В ряде случаев существуют законные варианты изменить схему или оспорить необоснованные требования.
Чтобы провести электричество на земельный участок в 2026 году, необходимо:
определить необходимую мощность → выбрать правильную сетевую организацию → подготовить документы → подать заявку → получить и проверить технические условия → проверить стоимость → выполнить свою часть мероприятий → дождаться выполнения мероприятий сетевой организацией → получить напряжение.
Для обычного участка этот процесс зачастую можно пройти самостоятельно.
Но если подключение становится дорогим или спорным, основная ошибка — сначала подписать и оплатить предложенные условия, а разбираться с ними потом.
Чем выше стоимость технологического присоединения, тем важнее проверить документы до оплаты.
Автор: Дмитрий Куропятников, проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям.
Материал актуализирован в сентябре 2026 года с учётом действующей редакции Правил технологического присоединения.
