Сегодня закрыл сразу два реальных кейса по технологическому присоединению. Оба связаны с увеличением мощности в СНТ, в обоих случаях заявителю требовалось дополнительно 10 кВт.
На этом сходство практически заканчивается.
Первый объект находится в Краснодаре . Заявитель относится к льготной категории — участник СВО.
Второй объект — СНТ в Калининграде.
Результат:
Туапсинский район — 13 000 рублей за 10 кВт.
Калининград — 112 000 рублей за те же 10 кВт.
Разница почти в девять раз.
И в обоих случаях стоимость определена не «по желанию» сетевой организации, а в соответствии с действующим тарифным регулированием и условиями, которые применяются к конкретному заявителю и региону.
Исходная задача была достаточно обычной: участок в СНТ, существующее технологическое присоединение и необходимость увеличить максимальную мощность.
Но здесь есть важное обстоятельство — заявитель имеет право на льготный тариф как участник СВО.
После подготовки и подачи необходимых документов получили договор на увеличение мощности еще на 10 кВт.
Стоимость по договору составила:

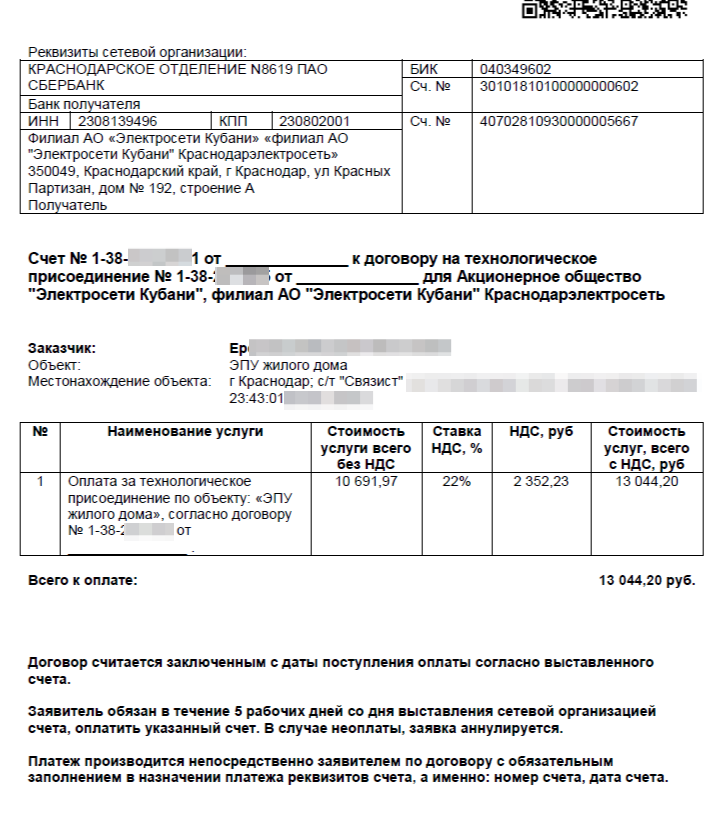

13 000 рублей.
Срок выполнения мероприятий сетевой организацией:
6 месяцев.
При этом объем работ со стороны заявителя оказался минимальным. По сути, необходимо выполнить около 15 метров СИП на своей стороне.
Никакой реконструкции половины участка, строительства новой линии за собственный счет или других дорогостоящих мероприятий в выданных документах нет.
Для заявителя это хороший результат: понятная стоимость, фиксированный срок и минимальный объем собственных работ.
Практически одновременно закончили еще одну работу.
Тоже СНТ.
Тоже увеличение мощности.
Тоже дополнительные 10 кВт.
Но объект находится уже в Калининградской области, а заявитель не относится к той же льготной категории.
Стоимость договора:

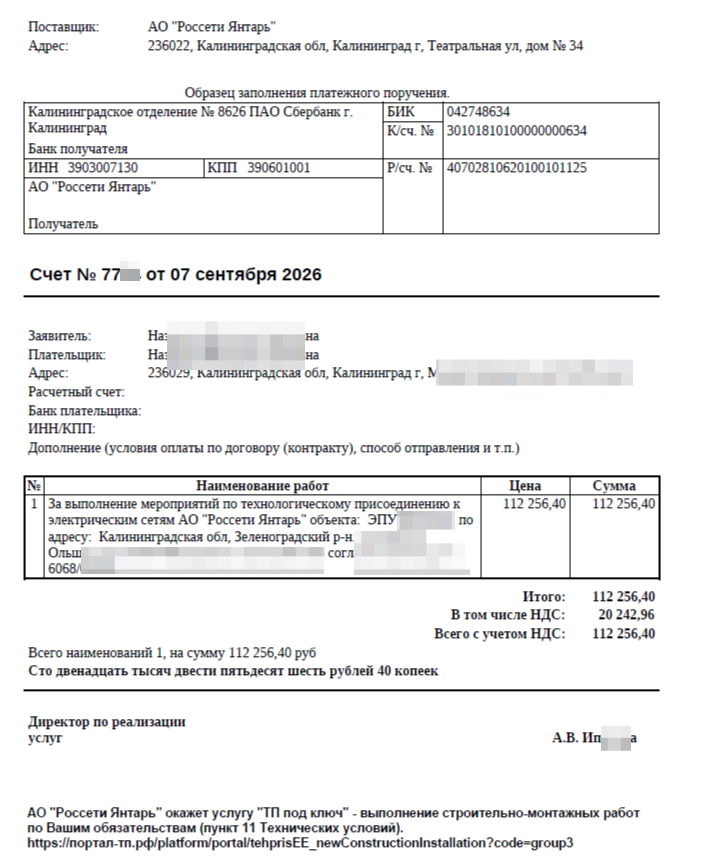

112 000 рублей за 10 кВт.
На первый взгляд возникает вполне понятный вопрос: почему за одинаковую мощность в одном случае нужно заплатить 13 тысяч рублей, а в другом — 112 тысяч?
Потому что цена технологического присоединения зависит не только от количества киловатт.
Имеют значение регион, категория заявителя, параметры подключения и действующие тарифные ставки.
В данном случае стоимость 112 000 рублей соответствует действующему решению региональной тарифной комиссии.
То есть сама по себе большая разница между двумя договорами еще не означает, что во втором случае стоимость рассчитана неправильно.
Но именно поэтому каждый такой договор необходимо проверять, а не просто сравнивать его с ценой подключения соседа или знакомого из другого региона.
Несмотря на огромную разницу в стоимости, по срокам и объему мероприятий два объекта получились очень похожими.
В обоих договорах указан срок подключения — 6 месяцев.
И в обоих случаях мероприятия со стороны собственника небольшие.
Фактически нужно смонтировать примерно 15 метров провода СИП — и всё.
Это важный момент.
Когда человек получает технические условия на увеличение мощности, его обычно волнует не только цена договора. Возникает второй вопрос: «А что еще потом придется строить за свои деньги?»
Иногда именно объем работ оказывается неприятным сюрпризом.
Поэтому при работе с документами я всегда смотрю не только на итоговую стоимость технологического присоединения, но и на технические условия: что должна сделать сетевая организация, а что возлагается на самого заявителя.
От начала работы с документами до получения результата прошло 14 дней.
То есть за две недели по обоим объектам мы получили конкретные документы, в которых уже зафиксированы:
— дополнительная мощность;
— стоимость технологического присоединения;
— срок выполнения мероприятий;
— обязательства сетевой организации;
— работы, которые должен выполнить заявитель.
Именно это я считаю нормальным результатом услуги.
Не просто «подать заявку», а довести процесс до документа, по которому уже понятно, сколько стоит подключение, что необходимо сделать и когда объект должен получить дополнительную мощность.

Я хочу сделать на сайте «Точка сети» отдельную рубрику — «Реальные кейсы».
Без абстрактных обещаний и историй в стиле «мы помогли клиенту решить сложную проблему».
Буду показывать реальные ситуации: регион, требуемую мощность, стоимость договора, сроки и содержание технических условий.
Разумеется, без публикации персональных данных заявителей.
Если размещать скриншоты договоров или сами документы в формате PDF, перед публикацией из них необходимо удалить ФИО, адреса, номера телефонов, электронную почту, номера лицевых счетов, реквизиты документов и другие данные, по которым можно идентифицировать конкретного человека.
При этом сами условия договора, стоимость, сроки и техническая часть вполне могут остаться — именно они и представляют интерес для читателя.


Вот почему я не советую оценивать стоимость технологического присоединения по принципу:
«Знакомому подключили 10 кВт за 15 тысяч — почему у меня 100 тысяч?»
И обратная ситуация тоже возможна: человек может получить дорогой договор и даже не знать, что относится к льготной категории или что расчет стоимости необходимо проверить.
В сегодняшних двух кейсах хорошо видно:
Краснодар:
+10 кВт
13 000 ₽
6 месяцев
около 15 метров СИП со стороны заявителя
Калининград:
+10 кВт
112 000 ₽
6 месяцев
около 15 метров СИП со стороны заявителя
На бумаге задача одна и та же — увеличить мощность на 10 кВт.
Но стоимость технологического присоединения совершенно разная.
Поэтому первое, что нужно делать после получения договора и технических условий, — не торопиться оплачивать счет, а проверить документы: правильно ли определена категория заявителя, соответствует ли стоимость действующим тарифам и не включены ли в обязанности собственника лишние мероприятия.

Именно этим я и занимаюсь в «Точке сети».
