Технологическое присоединение до 150 кВт для бизнеса: что важно знать ИП и юридическому лицу

Предприниматель нашёл помещение под магазин. Собственник говорит:

«Электричество есть, но мощности мало. Вам нужно примерно 100–120 кВт».

Или компания покупает земельный участок под склад и понимает, что для ворот, отопления, вентиляции, освещения и оборудования понадобится 150 кВт.

На этом этапе часто возникает ощущение, что подключение до 150 кВт — какая-то особая упрощённая категория, почти как бытовые 15 кВт.

Отчасти это действительно так. Для юридических лиц и индивидуальных предпринимателей с максимальной мощностью до 150 кВт Правила №861 предусматривают отдельный порядок подачи заявки и ряд специальных условий.

Но есть важная оговорка:

«до 150 кВт» не означает автоматически «быстро и дёшево».

Стоимость может составить относительно небольшую сумму, а может оказаться очень серьёзной. Срок тоже зависит не только от количества киловатт.

Поэтому перед заявкой стоит разобраться, что именно даёт предпринимателю порог 150 кВт — и чего он не даёт.


Что значит «до 150 кВт»

Для юридического лица или индивидуального предпринимателя пункт 12(1) Правил №861 применяется, когда технологическое присоединение выполняется по второй или третьей категории надёжности, а максимальная мощность составляет до 150 кВт включительно с учётом мощности, уже присоединённой в данной точке.

Последняя часть особенно важна.

Допустим, у магазина уже оформлено 40 кВт.

Собственник хочет получить ещё 150.

Для специальной категории «до 150 кВт» такой объект уже не подходит, потому что после увеличения получится 190 кВт.

Если же нужно увеличить мощность с 40 до 120 кВт, итоговая величина остаётся внутри порога.

Поэтому я постоянно повторяю: прежде чем подавать новую заявку, выясните, сколько мощности уже документально закреплено за объектом.


150 кВт — это много или мало для бизнеса

Для небольшого коммерческого объекта это уже вполне серьёзная мощность.

Например, в этот диапазон могут укладываться:

  • продуктовый магазин;

  • небольшая торговая площадка;

  • офисное здание;

  • ресторан;

  • кафе;

  • СТО;

  • автомойка;

  • небольшой склад;

  • мастерская;

  • гостиница;

  • небольшое производство.

Но определять мощность только по типу бизнеса неправильно.

Два продуктовых магазина одинаковой площади могут иметь совершенно разную нагрузку.

У одного — обычные холодильники и освещение.

У второго — пекарня, мощные холодильные камеры, кондиционирование, электрическое отопление и кухня.

Поэтому мощность лучше считать по оборудованию и режимам его работы, а не по принципу:

«У соседа 100 кВт — значит мне тоже хватит».


Для бизнеса заявка отличается от бытового подключения

Юридическое лицо или индивидуальный предприниматель до 150 кВт подаёт заявку по правилам пункта 12(1).

В ней, помимо основных данных заявителя и объекта, указывается:

  • запрашиваемая максимальная мощность;

  • характер нагрузки, то есть вид экономической деятельности;

  • сведения, необходимые для будущего энергоснабжения;

  • для предусмотренных случаев — предложения по порядку расчётов и условиям рассрочки платежа.

На первый взгляд ничего сложного.

Но именно здесь можно сделать одну из самых дорогих ошибок — неправильно определить мощность или категорию надёжности.


Вторая или третья категория надёжности?

Для большинства обычных магазинов, складов и небольших коммерческих объектов используется третья категория.

Она предполагает один источник электроснабжения.

Вторая категория нужна тогда, когда перерыв в электроснабжении может привести к недопустимому нарушению технологического процесса. Для неё требуется резервирование от независимых источников питания. Действующие Правила прямо разделяют категории надёжности по этим критериям.

Именно поэтому я не советую ставить вторую категорию «для надёжности», не разобравшись в последствиях.

Вторая категория может означать:

  • два независимых источника;

  • дополнительную сетевую инфраструктуру;

  • более сложную схему;

  • дополнительные работы;

  • значительно большую стоимость.

Если бизнес действительно не может останавливаться — это оправданно.

Если резерв нужен просто «на всякий случай», иногда дешевле и разумнее отдельно решить вопрос резервного питания объекта.


План расположения энергопринимающих устройств до 150 кВт обычно не обязателен

Это небольшая, но полезная деталь.

По действующей редакции Правил план расположения энергопринимающих устройств в обязательном порядке прикладывается при мощности свыше 150 кВт и в некоторых специальных ситуациях.

Для обычного заявителя мощностью до 150 кВт он предоставляется по желанию.

То есть если при стандартной заявке на магазин мощностью 100 кВт вам говорят:

«Без специального плана заявку даже не примем»,

стоит попросить указать конкретное нормативное основание такого требования.

Вообще Правила отдельно запрещают сетевой организации требовать документы и сведения сверх предусмотренного перечня.


Точка присоединения: для бизнеса до 150 кВт есть важное ограничение

Вот это правило гораздо существеннее.

Для заявителей по пункту 12(1) технические условия должны содержать точку присоединения, которая не может располагаться дальше 15 метров во внешнюю сторону от границы участка, где находится или будет находиться объект заявителя.

Причём расположение точки за пределами участка допускается только тогда, когда оно не заставляет заявителя самостоятельно урегулировать отношения с третьими лицами или оформлять чужую землю.

Это важно понимать правильно.

Речь не о том, что существующая линия обязательно должна находиться в 15 метрах.

Сетевая организация может строить сеть до вашего объекта.

Но сама точка присоединения, которая определяется для заявителя этой категории, не должна быть вынесена куда-то на сотни метров от участка.


Кто строит линию и усиливает сеть

Технические условия для этой категории должны отдельно распределять мероприятия между сторонами.

Обоснованные мероприятия по усилению существующей электрической сети — строительство новых линий, подстанций, замена или увеличение мощности трансформаторов, увеличение сечения проводов и другая необходимая реконструкция — Правила относят к обязательным мероприятиям сетевой организации. Она также должна сама урегулировать отношения с третьими лицами при выполнении своей части работ.

Но здесь нужно различать:

кто физически обязан выполнить работы

и

как эти работы учитываются при расчёте платы за технологическое присоединение.

Это разные вопросы.

Поэтому фраза:

«Линию строят электросети»

ещё не означает:

«Подключение для заявителя бесплатно».

Стоимость определяется отдельно по действующим тарифным правилам.


Есть важное исключение по стоимости для бизнеса до 150 кВт

Вот этот момент я бы проверял при каждом подходящем подключении.

Для юридического лица или ИП по пункту 12(1), если одновременно соблюдаются условия:

  • третья категория надёжности;

  • один источник электроснабжения;

  • уровень напряжения 0,4 кВ и ниже;

  • расстояние до ближайшего объекта электрической сети необходимого класса напряжения — не более 200 метров в городе или посёлке городского типа и не более 300 метров в сельской местности,

в состав платы не включаются расходы на строительство электрических сетей от существующей сети до подключаемых энергопринимающих устройств.

Для бизнеса это может иметь очень большое значение.

Например, магазину требуется 120 кВт.

Сеть 0,4 кВ находится в 80 метрах.

Третья категория надёжности.

Тогда прежде чем соглашаться с расчётом, где основную стоимость составляет строительство этих 80 метров сети, я бы обязательно проверил применимость указанной нормы.


Но просто увидеть «120 кВт и 100 метров» недостаточно

У этого порядка есть ограничения.

Правила содержат случаи, когда специальные условия определения платы не применяются.

Например, значение могут иметь:

  • краткосрочные права на участок или объект;

  • предыдущие заявки и договоры на присоединение в том же субъекте РФ за определённый период;

  • повторные заявки в отношении того же участка;

  • другие предусмотренные Правилами обстоятельства.

То есть расчёт нужно проверять полностью.

Нельзя взять одну строчку из Постановления №861 и объявить:

«У меня меньше 150 кВт — линия обязана быть бесплатной».

Это слишком грубое упрощение.


Сколько вообще стоит подключение 150 кВт для бизнеса

Универсального ответа нет.

И я бы с осторожностью относился к предложениям:

«150 кВт под ключ — от 300 000 рублей».

Для одного объекта такая сумма возможна.

Для другого подключение может стоить несколько миллионов.

На цену влияют:

  • уровень напряжения;

  • категория надёжности;

  • расстояние до сетей;

  • точка присоединения;

  • необходимость строительства линии;

  • трансформаторные подстанции;

  • действующие региональные тарифные ставки;

  • наличие уже присоединённой мощности;

  • применимость специальных правил расчёта.

Если стоимость существенная, к договору в предусмотренных Правилами случаях должен прилагаться расчёт платы с расшифровкой применённых ставок и объёмов мероприятий.

Поэтому проверять нужно не только строку:

«Итого: 3 700 000 рублей».

Нужно понять, откуда появились эти 3,7 миллиона.


Как оплачивается технологическое присоединение

Для заявителей мощностью до 5 МВт действующий общий порядок предусматривает поэтапную оплату:

10% — в течение 15 дней после заключения договора;

30% — в течение 60 дней;

60% — в течение 180 дней.

Из этого порядка есть специальные исключения, поэтому для конкретного договора условия оплаты всегда нужно сверять с применимой процедурой.

Для бизнеса это полезно хотя бы с точки зрения планирования денежных потоков.

Не стоит предполагать, что вся стоимость всегда должна быть внесена одним платежом сразу после получения договора.


Сколько времени подключают бизнес до 150 кВт

Здесь тоже нет одной цифры.

В хорошем простом случае срок может составлять 30 рабочих дней, если одновременно выполняются условия специального порядка: подключение к 0,4 кВ, расстояние до существующей сети не более 15 метров, не нужно решать вопросы с промежуточными собственниками земли и отсутствует необходимость в определённой крупной реконструкции.

При других условиях для объектов до 670 кВт может применяться срок 4 месяца.

Для заявителей по пункту 12(1), подключающихся к сетям до 20 кВ при расстоянии не более 300 метров в городе и 500 метров в сельской местности, Правила предусматривают и 6-месячный срок в соответствующих случаях.

Поэтому правильнее говорить:

Для бизнеса до 150 кВт срок часто находится в диапазоне от 30 рабочих дней до нескольких месяцев, но определяется параметрами конкретного подключения.

А не:

«150 кВт подключают за четыре месяца».

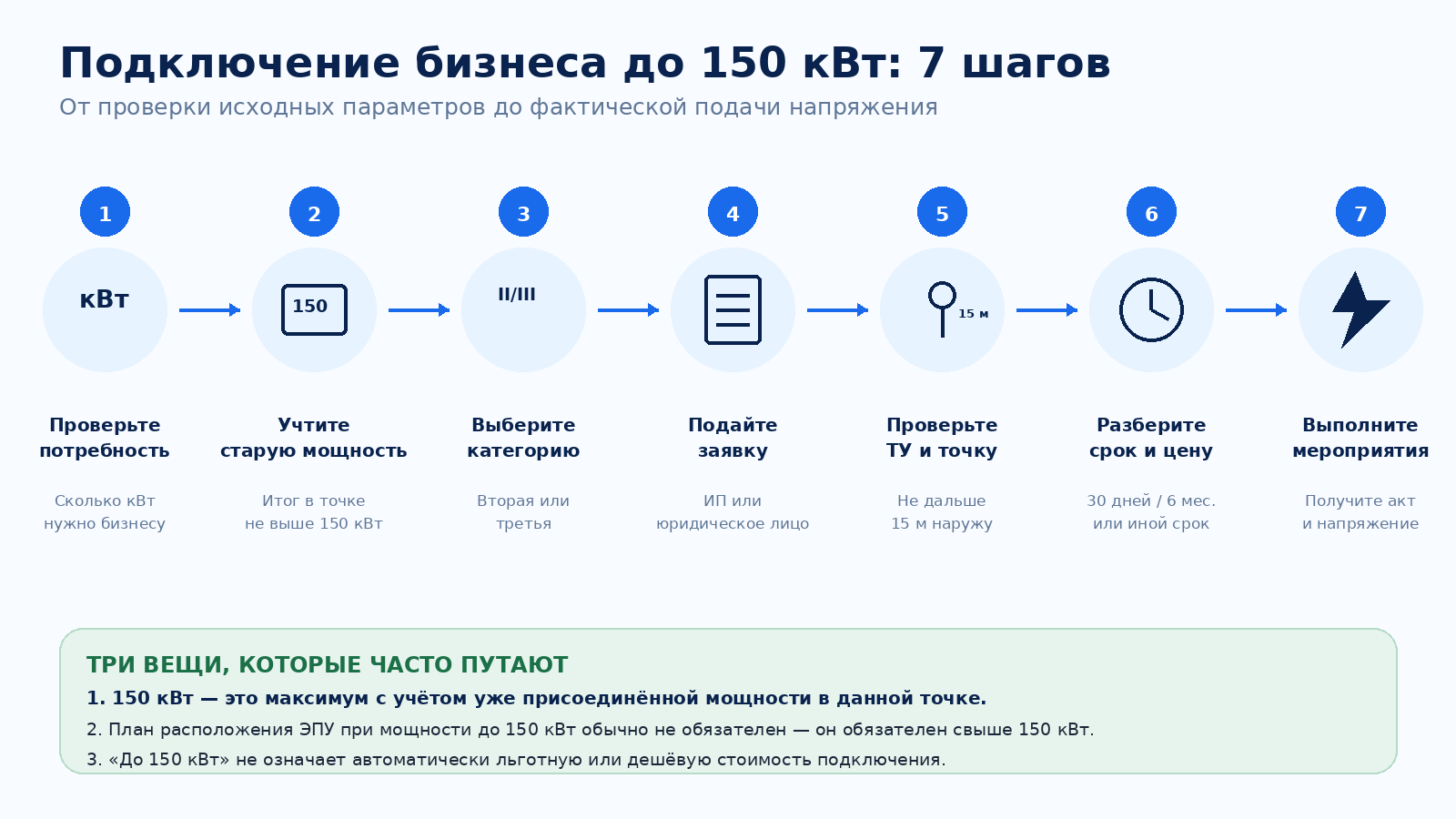

Что я бы проверил ещё до подачи заявки

Посмотреть схему подключения бизнеса до 150 кВт

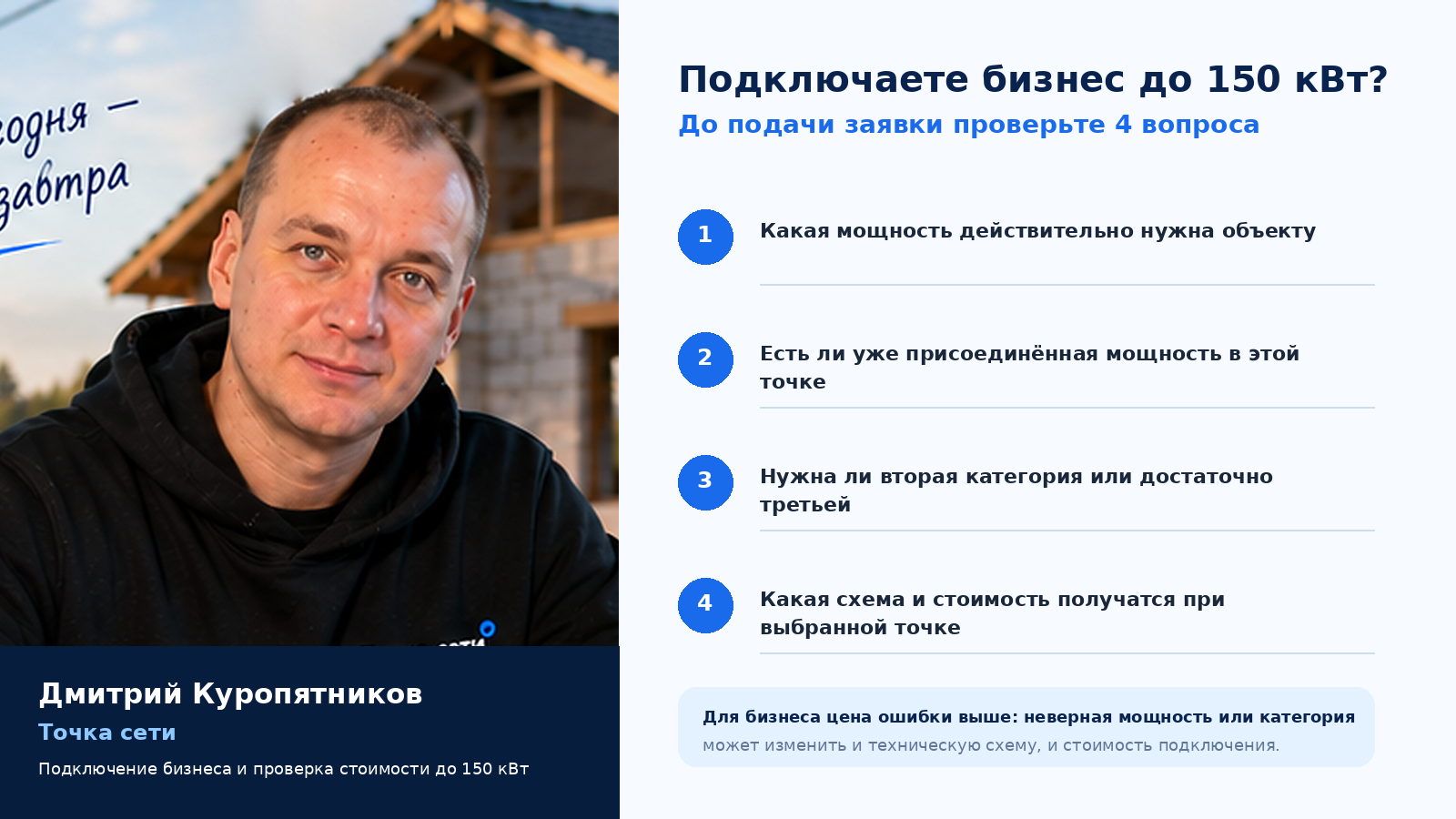

Если предприниматель приходит ко мне до подачи заявки, я бы начал с четырёх вопросов.

Сколько мощности реально нужно?

Потому что 150 кВт не всегда лучше, чем 100 или 120.

Есть ли у объекта уже присоединённая мощность?

Особенно если покупается существующее помещение, старый магазин, склад или производственная база.

Какая категория надёжности действительно необходима?

Третья или вторая?

Какие сети находятся рядом?

И кому они принадлежат?

Эти четыре вопроса иногда влияют на стоимость гораздо сильнее, чем последующая проверка коэффициентов в тарифном расчёте.


Пример: магазин на 140 кВт

Представим новый продуктовый магазин.

Расчётная потребность — 140 кВт.

Объект принадлежит ООО.

Нужен один источник электроснабжения, поэтому выбирается третья категория.

Рядом проходит сеть 0,4 кВ.

Расстояние — около 120 метров.

На первый взгляд объект попадает в интересную для бизнеса категорию:

  • юридическое лицо;

  • до 150 кВт;

  • третья категория;

  • 0,4 кВ;

  • расстояние меньше 200 метров.

В такой ситуации я бы ещё до оплаты договора отдельно проверил, не включено ли в плату строительство сети от существующей инфраструктуры до объекта, хотя при соблюдении всех условий такие расходы не должны включаться в плату.

Это хороший пример того, почему знание конкретной нормы может иметь реальную денежную ценность.


А если нужен 151 кВт?

Всего один киловатт сверху — и формально объект уже перестаёт относиться к категории «до 150 кВт включительно».

Это не означает, что подключение в 151 кВт внезапно становится невозможно или обязательно в десять раз дороже.

Но правила и особенности расчёта могут измениться.

Поэтому если проектировщик получил расчётную потребность 151–160 кВт, я бы не советовал искусственно рисовать 150 только ради попадания в нужную категорию.

Лучше перепроверить нагрузку.

Если реально нужно 151 — нужно оформлять 151.

Если после нормального расчёта оказывается, что 145 кВт достаточно, это уже другая ситуация.

Главное — не подгонять технические характеристики бизнеса под желаемый тариф.


Что проверить в полученных технических условиях

Экспертная памятка

Для бизнеса я бы смотрел минимум на пять вещей.

Максимальная мощность.
Она совпадает с заявкой?

Категория надёжности.
Не появилась ли более сложная схема, чем вам требуется?

Точка присоединения.
Где именно она расположена?

Мероприятия сетевой организации.
Что она должна построить и реконструировать?

Стоимость.
Как техническая схема превратилась в конкретную сумму?

Если что-то из этого непонятно, договор лучше не воспринимать как формальность.


Типичные ошибки бизнеса

Первая — купить или арендовать объект, не проверив электрическую мощность.

Вторая — запросить ровно 150 кВт просто потому, что это известный порог.

Третья — выбрать вторую категорию надёжности «чтобы было лучше».

Четвёртая — не искать старые документы о существующем присоединении.

Пятая — смотреть только на ближайший столб и считать, что именно от него обязаны подключить объект.

Шестая — получить большую стоимость и сразу её оплатить, не проверив технические условия и тарифный расчёт.

И седьмая — строить бизнес-модель, предполагая, что электричество появится «через пару месяцев», не посмотрев договорный срок.


Помощь с подключением бизнеса до 150 кВт — «Точка сети»

Меня зовут Дмитрий Куропятников. Я занимаюсь технологическим присоединением к электрическим сетям и развиваю проект «Точка сети».

Одно из основных направлений моей работы — подключение коммерческих объектов и увеличение их мощности.

Я могу помочь:

  • определить необходимую максимальную мощность;

  • проверить существующую мощность объекта;

  • определить сетевую организацию;

  • подготовить заявку;

  • проверить договор;

  • проанализировать технические условия;

  • проверить точку присоединения;

  • разобрать стоимость;

  • проверить применённые тарифные ставки;

  • найти законные варианты снижения платы;

  • подготовить разногласия;

  • сопровождать спор с сетевой организацией;

  • подготовить обращение в ФАС.

Особенно рекомендую проводить такую проверку до покупки коммерческого объекта или земельного участка, если наличие нужной электрической мощности критично для будущего бизнеса.

Иногда один запрос в электросети до сделки позволяет избежать покупки недвижимости, подключение которой впоследствии обойдётся дороже самого проекта.


Частые вопросы

150 кВт для ООО — это льготное подключение?

Не автоматически. Для бизнеса существуют специальные правила и отдельные случаи, когда некоторые расходы на строительство сети не включаются в плату, но всё зависит от напряжения, категории надёжности, расстояния и других условий.

Считаются только новые 150 кВт?

Нет. Для категории пункта 12(1) учитывается максимальная мощность вместе с уже присоединённой в этой точке.

Для магазина лучше вторая или третья категория надёжности?

Это зависит от последствий перерыва электроснабжения. Если технологический процесс не требует двух независимых источников, автоматически выбирать вторую категорию не стоит.

Обязателен ли план участка при заявке до 150 кВт?

Для обычного случая — нет. План расположения энергопринимающих устройств обязателен при мощности свыше 150 кВт; при меньшей мощности он, как правило, предоставляется по желанию.

Где должна находиться точка присоединения?

Для заявителей по пункту 12(1) она не может располагаться далее 15 метров во внешнюю сторону от границы участка.

Правда ли, что линию до бизнеса всегда строят бесплатно?

Нет. Есть конкретный случай для заявителей до 150 кВт по третьей категории на 0,4 кВ при расстоянии до 200 метров в городе или 300 метров в сельской местности, когда расходы на строительство сети до объекта не включаются в плату. Но необходимо проверить все условия и ограничения применения нормы.

Какой срок подключения 150 кВт?

В зависимости от условий это может быть 30 рабочих дней, 4 месяца, 6 месяцев или иной предусмотренный Правилами срок.


Главное

Для бизнеса порог 150 кВт действительно важен.

Но не потому, что после него электричество внезапно становится «дорогим», а до него — «дешёвым».

Он влияет на порядок подачи заявки, содержание технических условий и применение отдельных специальных правил.

Перед подключением магазина, склада или производства я бы проверил цепочку:

реальная потребность → существующая мощность → категория надёжности → сетевая организация → точка присоединения → расстояние и напряжение → технические условия → стоимость.

И особенно внимательно смотрел бы на три цифры:

150 кВт — предел рассматриваемой категории;

15 метров — ограничение расположения точки присоединения для заявителя по пункту 12(1);

200/300 метров — расстояние, которое при соблюдении остальных условий может иметь принципиальное значение для состава платы при подключении бизнеса по третьей категории к сети 0,4 кВ.

Для предпринимателя стоимость ошибки здесь может измеряться не несколькими тысячами рублей.

Иногда речь идёт о миллионах.

Поэтому коммерческое технологическое присоединение лучше начинать не с кнопки «Подать заявку», а с нормального анализа будущего объекта.

Автор: Дмитрий Куропятников
Проект «Точка сети»
Сопровождение технологического присоединения к электрическим сетям

Материал актуализирован в сентябре 2026 года с учётом действующей редакции Постановления Правительства РФ №861.
